Торжественный старт строительства

26 января, 2021

26 января 2021 г. состоялась торжественная церемония старта строительства кластера «Ломоносов» (65 тыс. кв. м.).

12 июля 2021 г. дан старт стройке кластеров «Образовательный» (18 тыс. кв. м.) и «Междисциплинарный» (96 тыс. кв. м.)

Торжественный старт строительства

Ввод в действие кластера «Ломоносов»

19 января, 2023

Кластер «Ломоносов» введен в действие 19 января 2023 года

Ввод в действие кластера «Ломоносов»

Ввод в действие кластера «Образовательный»

30 декабря, 2024

Кластер «Образовательный» введен в действие 30 декабря 2024 года

Ввод в действие кластера «Образовательный»
26 Январь, 2021 Торжественный старт строительства
19 Январь, 2023 Ввод в действие кластера «Ломоносов»
30 Декабрь, 2024 Ввод в действие кластера «Образовательный»

В стадии строительства

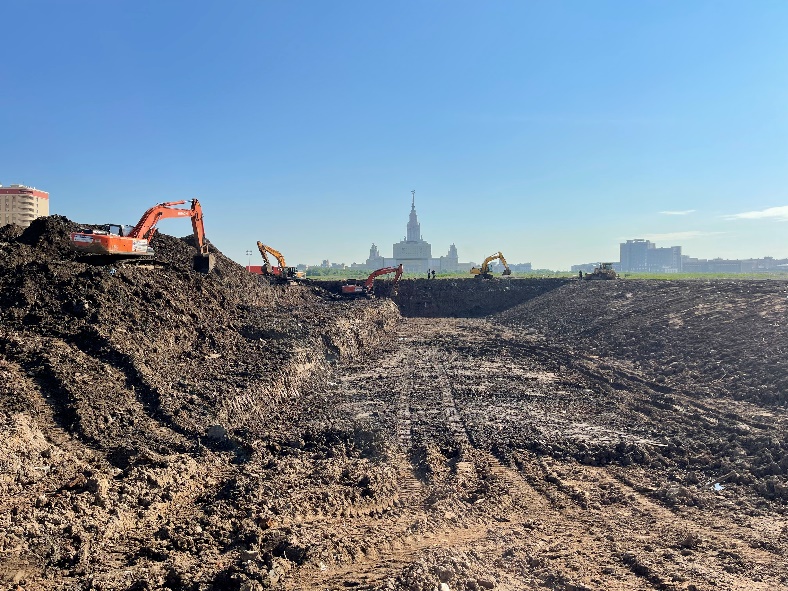

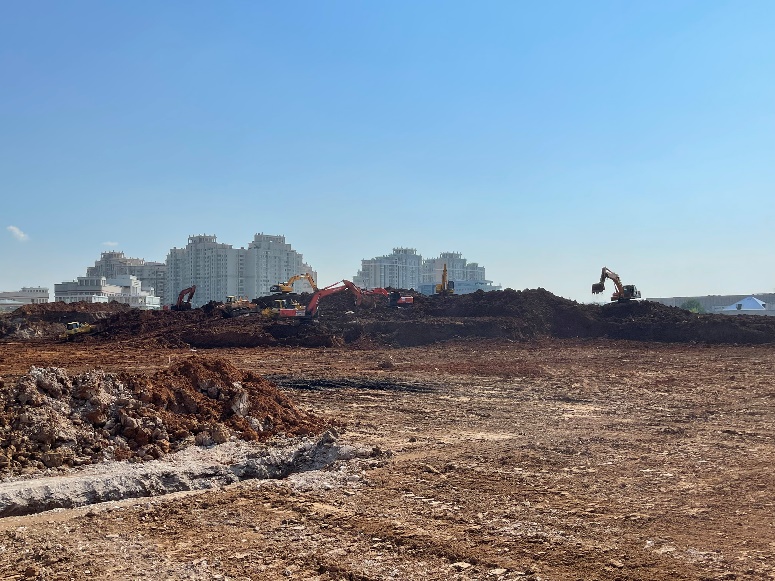

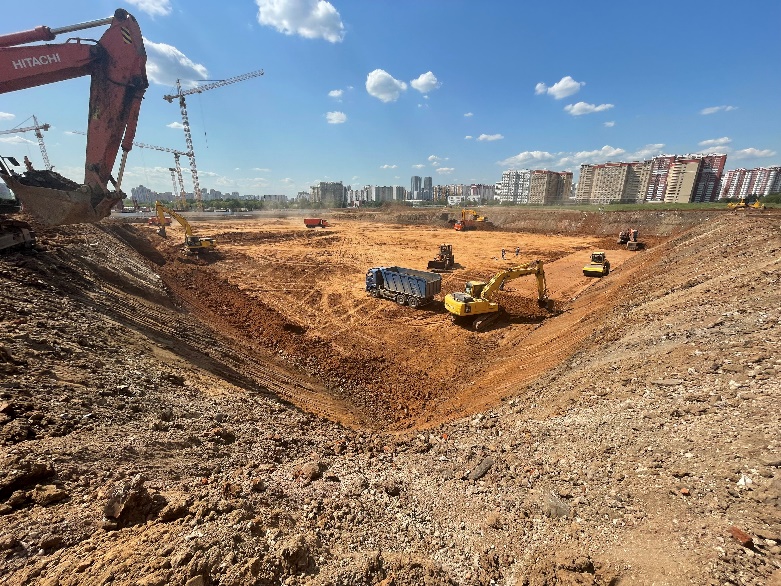

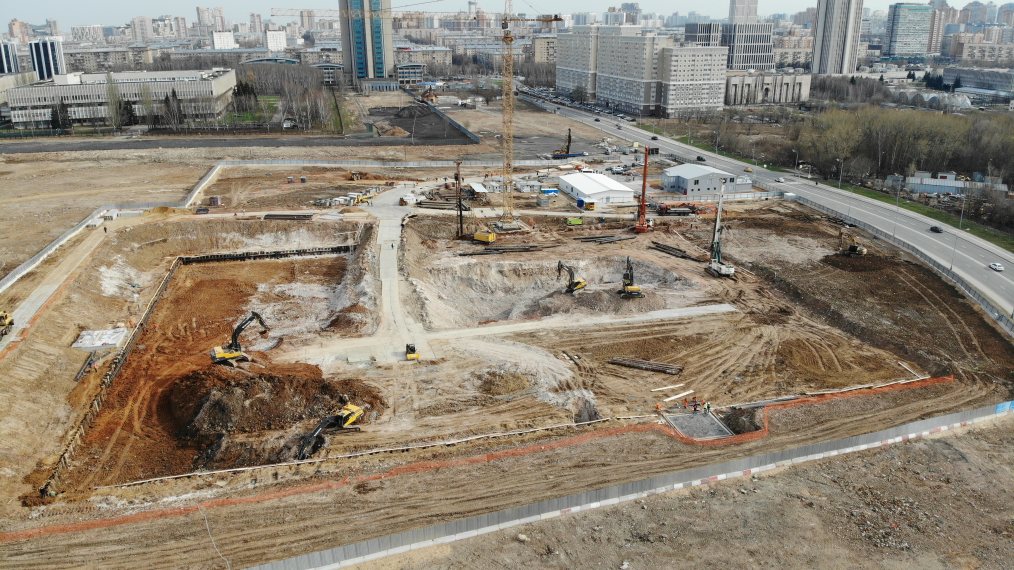

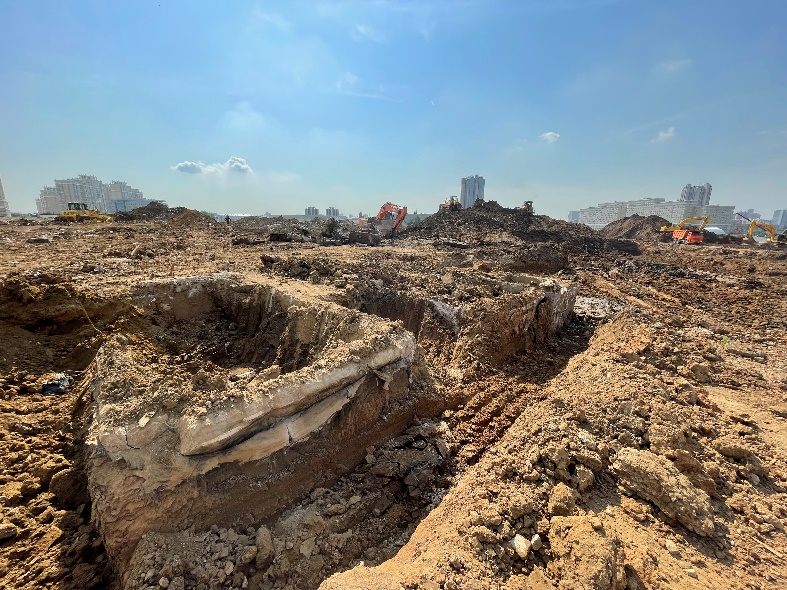

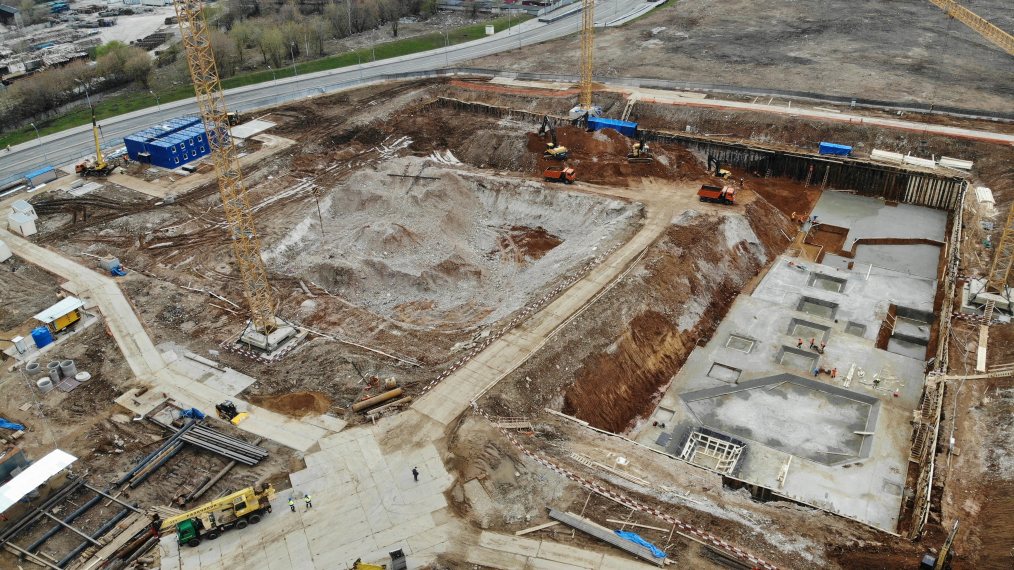

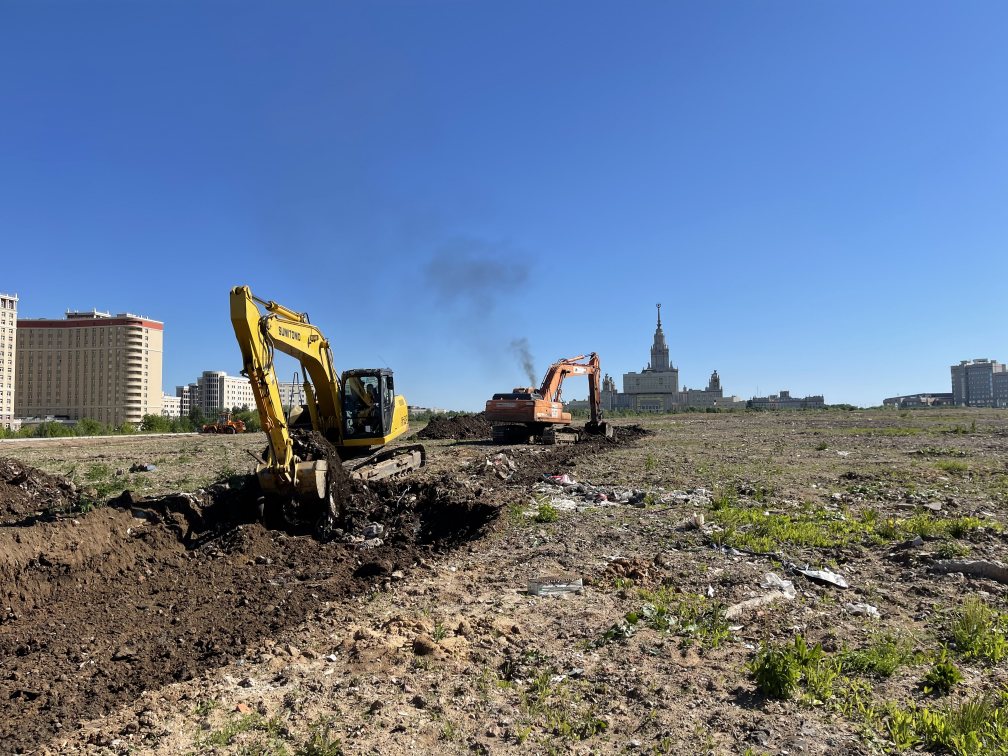

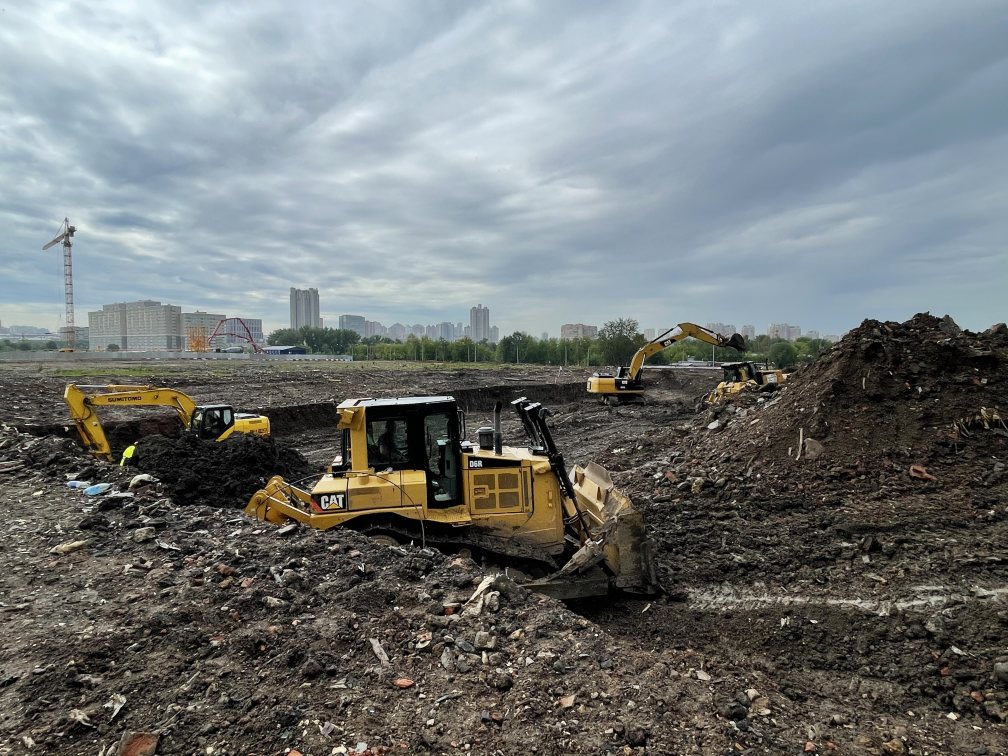

Разработка котлована в период с 02.06.2021 по 06.08.2021
Июнь, 2021

Разработка котлована в период с 02.06.2021 по 06.08.2021

Готовность
0%
Разработка котлована в период с 02.06.2021 по 06.08.2021
Июнь, 2021

Разработка котлована в период с 02.06.2021 по 06.08.2021

Готовность
0%
Разработка котлована в период с 02.06.2021 по 06.08.2021
Июнь, 2021

Разработка котлована в период с 02.06.2021 по 06.08.2021

Готовность
0%
Разработка котлована в период с 02.06.2021 по 06.08.2021
Июнь, 2021

Разработка котлована в период с 02.06.2021 по 06.08.2021

Готовность
0%

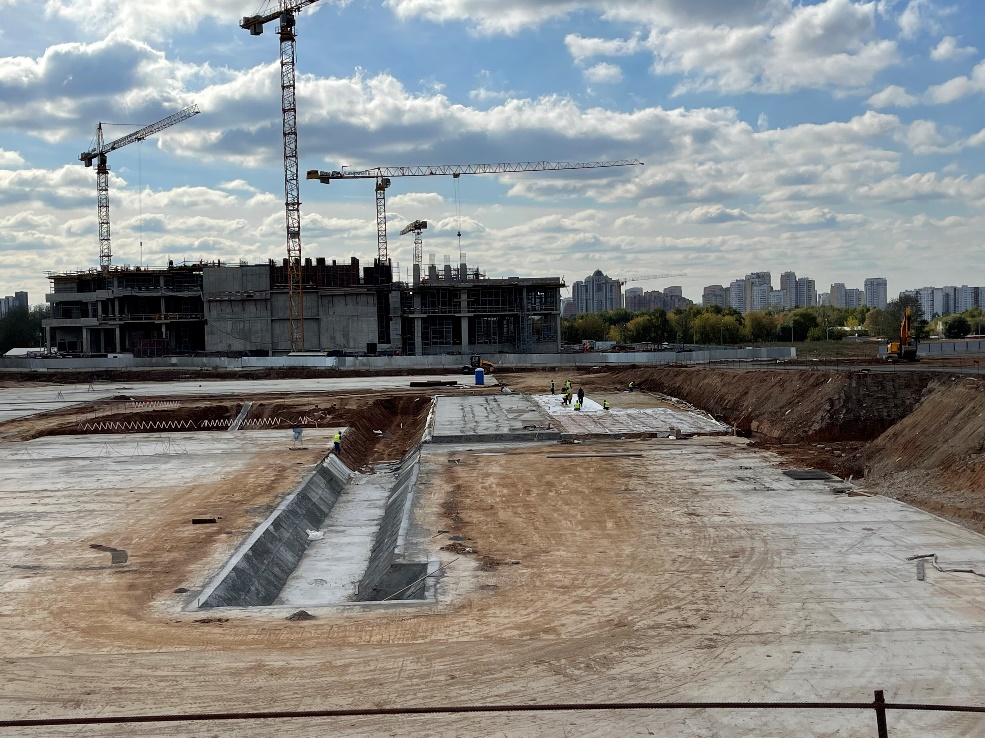

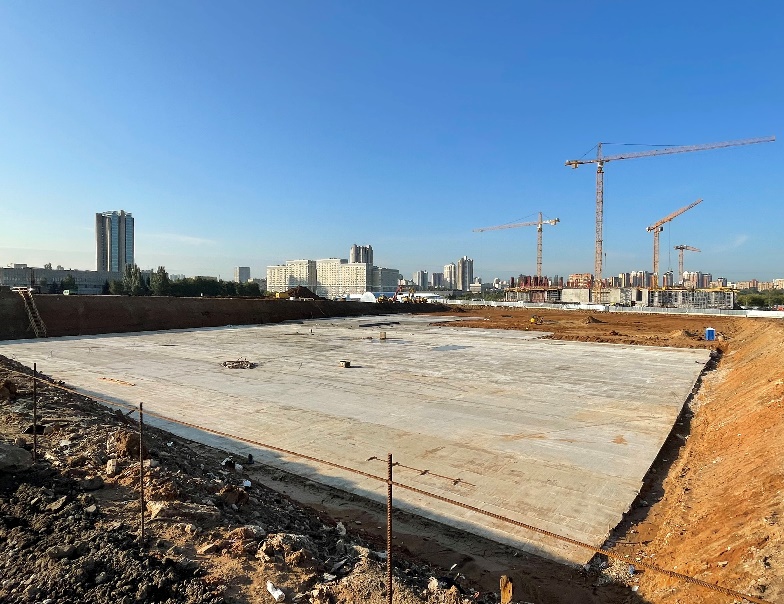

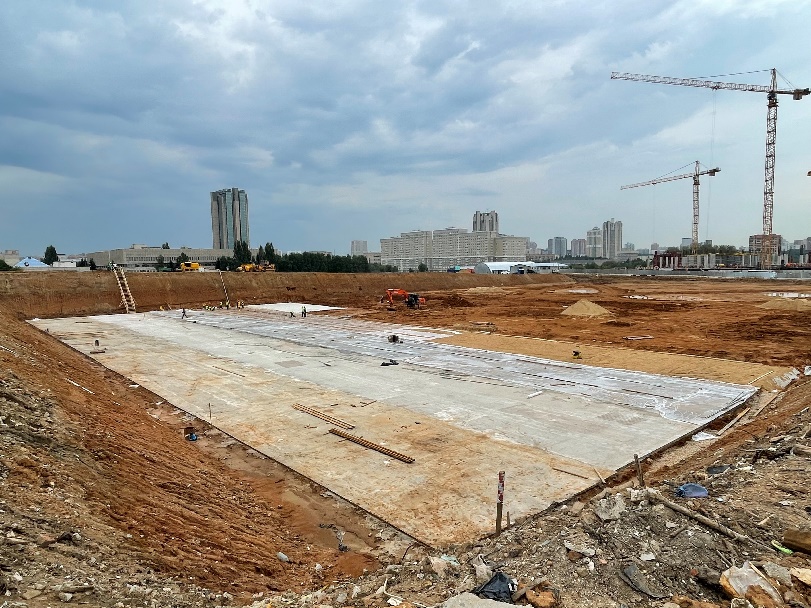

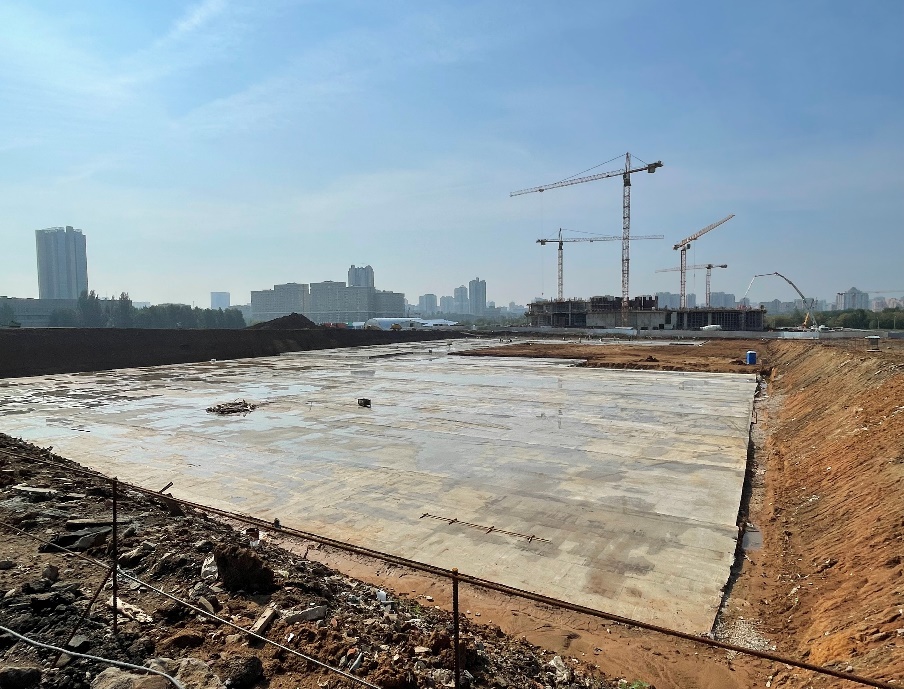

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021
Август, 2021

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Готовность
4%

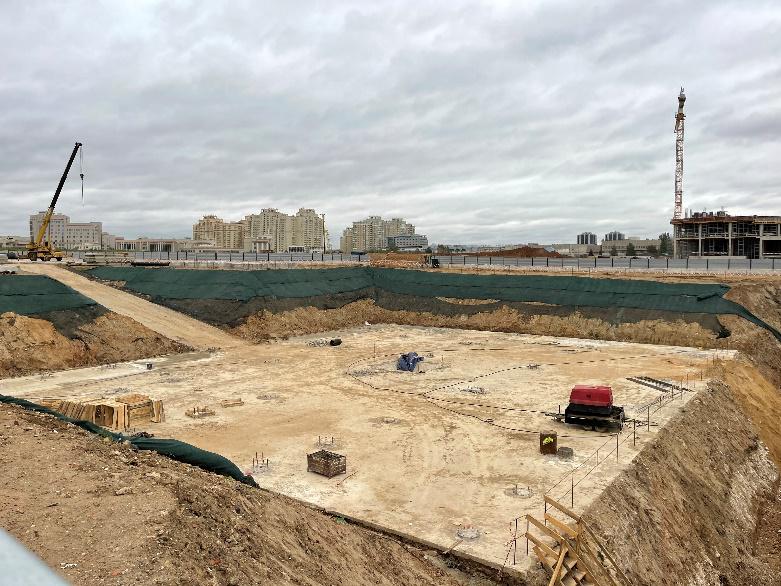

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021
Август, 2021

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Готовность
4%
Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021
Август, 2021

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Готовность
4%
Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021
Август, 2021

Устройство бетонной подготовки под фундаментную плиту в период с 06.08.2021 по 18.10.2021

Готовность
4%

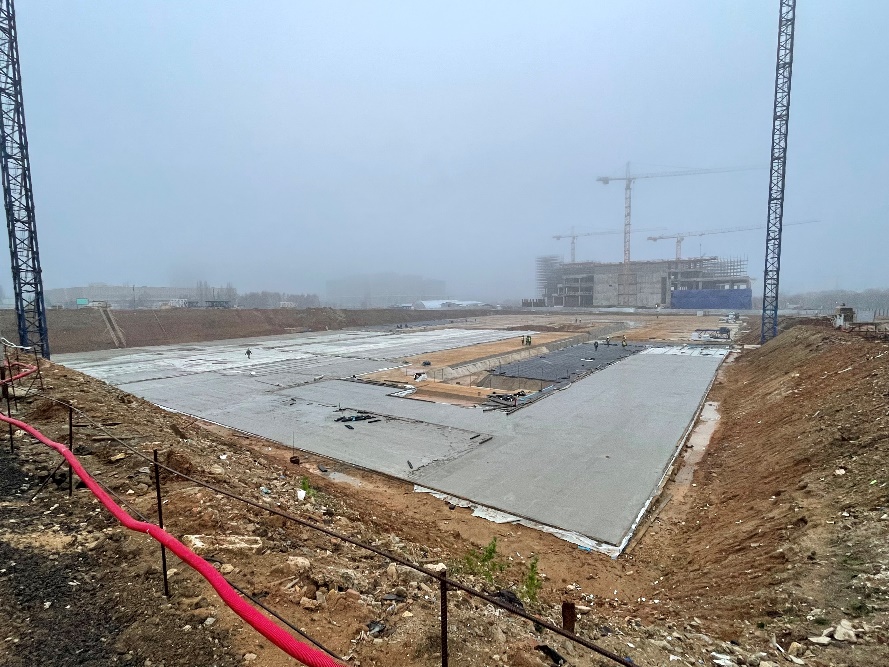

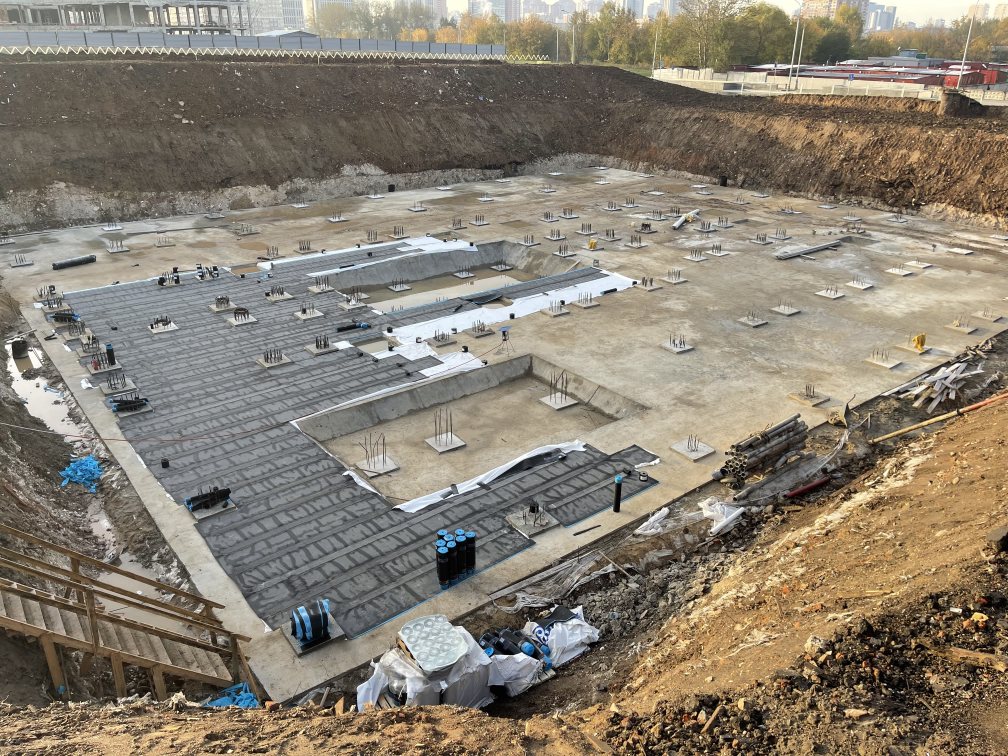

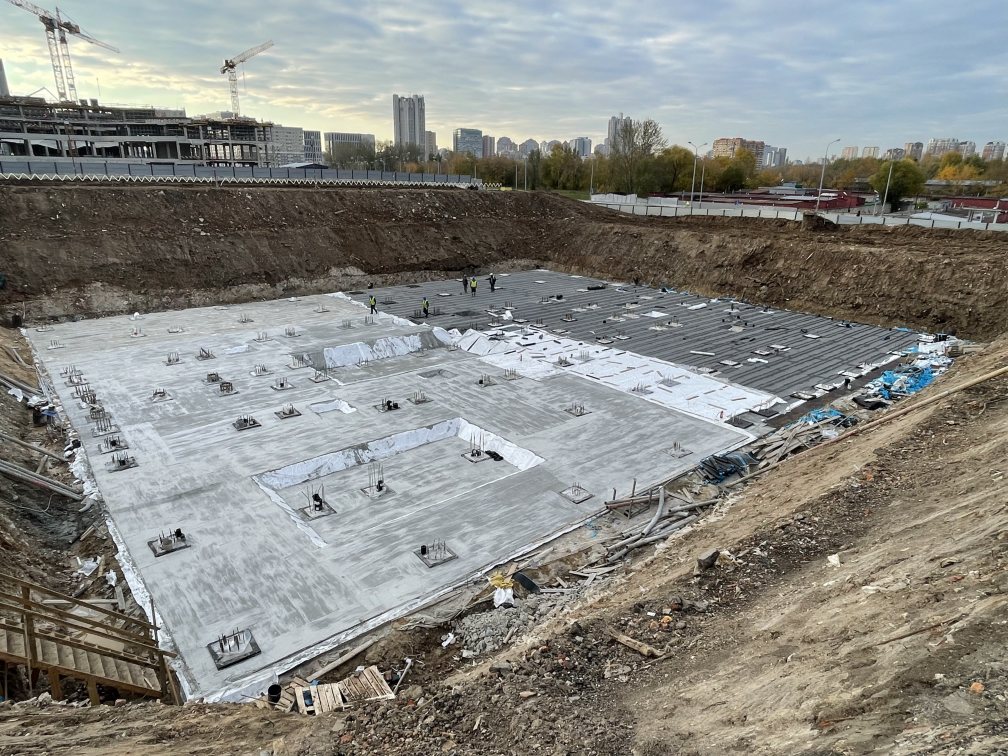

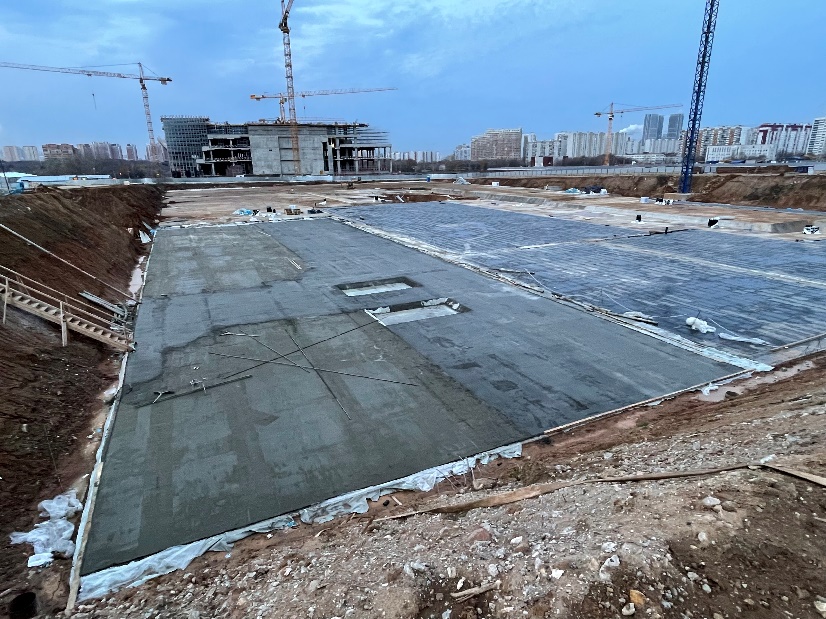

Устройство горизонтальной гидроизоляции и цементно-песчаной стяжки в период с 18.10.2021 по 22.11.2021
Октябрь, 2021

Устройство горизонтальной гидроизоляции и цементно-песчаной стяжки в период с 18.10.2021 по 22.11.2021

Готовность
8%
Устройство горизонтальной гидроизоляции и цементно-песчаной стяжки в период с 18.10.2021 по 22.11.2021
Октябрь, 2021

Устройство горизонтальной гидроизоляции и цементно-песчаной стяжки в период с 18.10.2021 по 22.11.2021

Готовность
8%

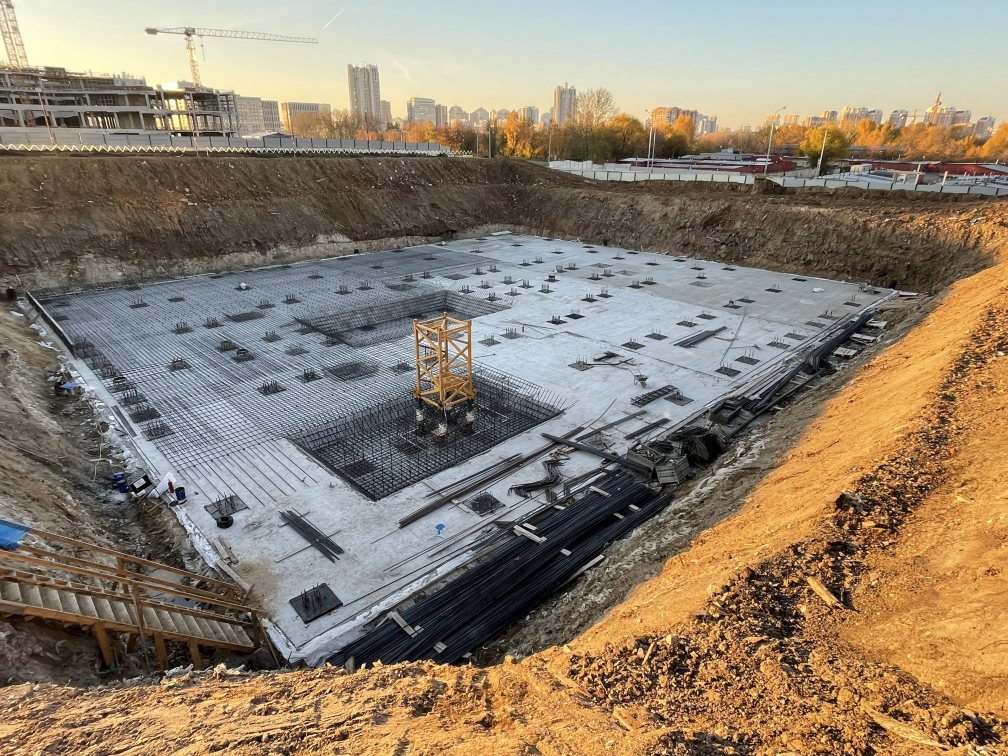

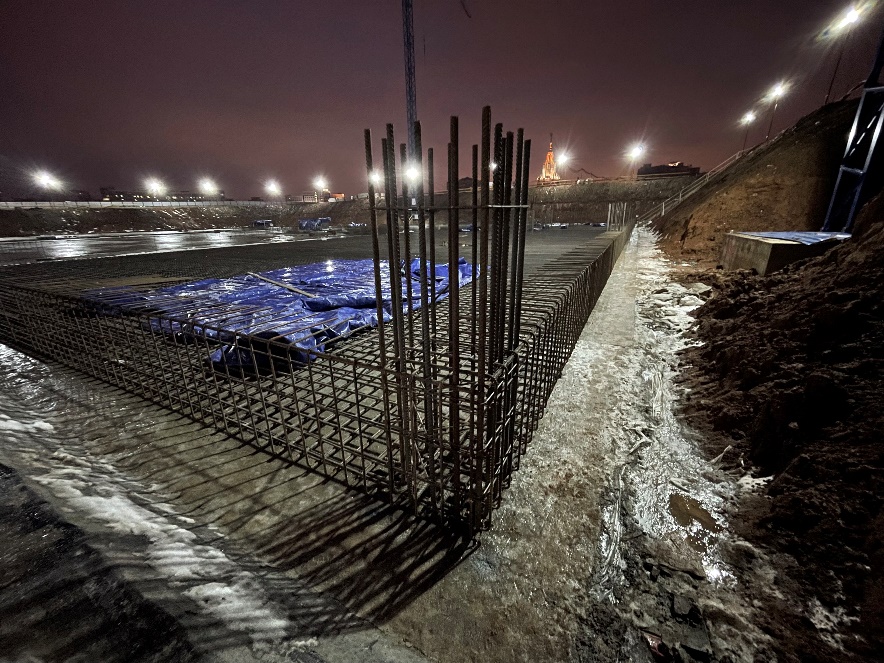

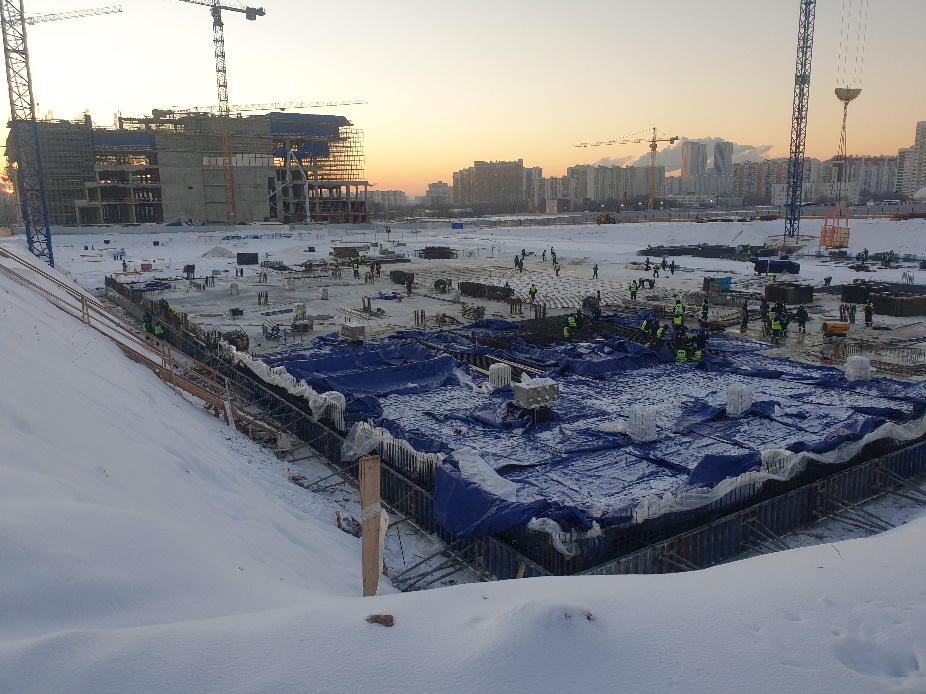

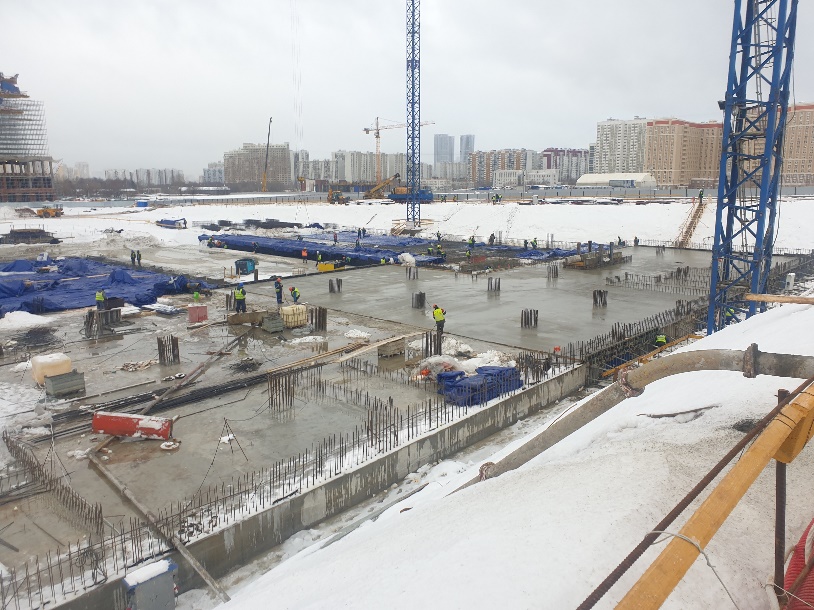

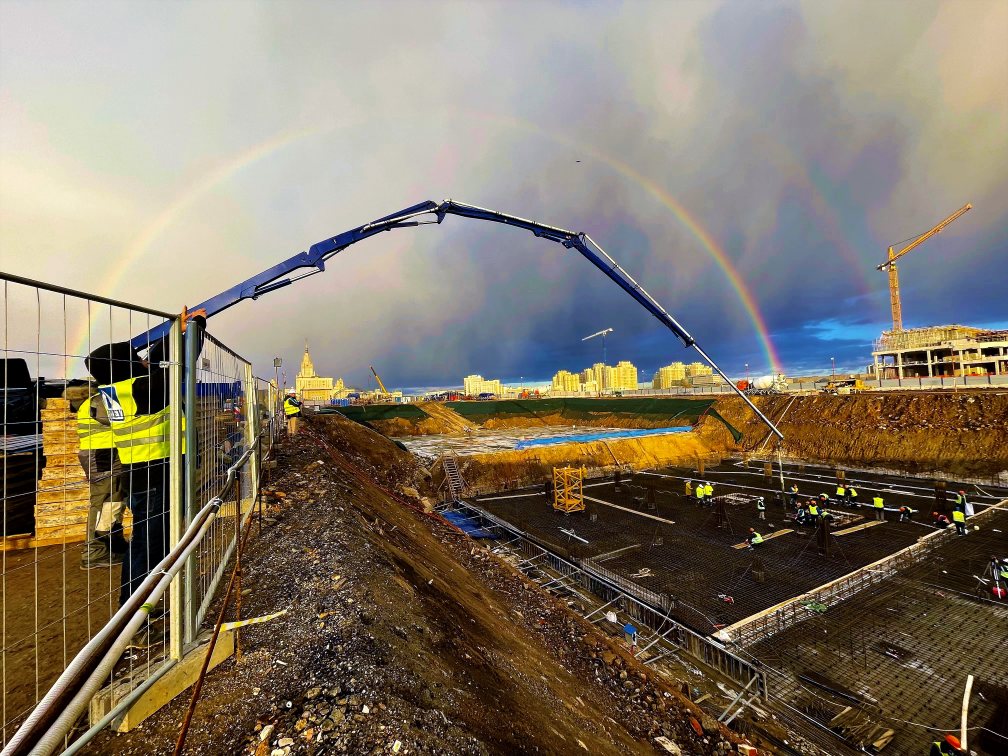

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022
Ноябрь, 2021

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

Готовность
12%
Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022
Ноябрь, 2021

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

Готовность
12%
Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022
Ноябрь, 2021

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

Готовность
12%
Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022
Ноябрь, 2021

Возведение фундаментной плиты в период с 22.11.2021 по 01.03.2022

Готовность
12%

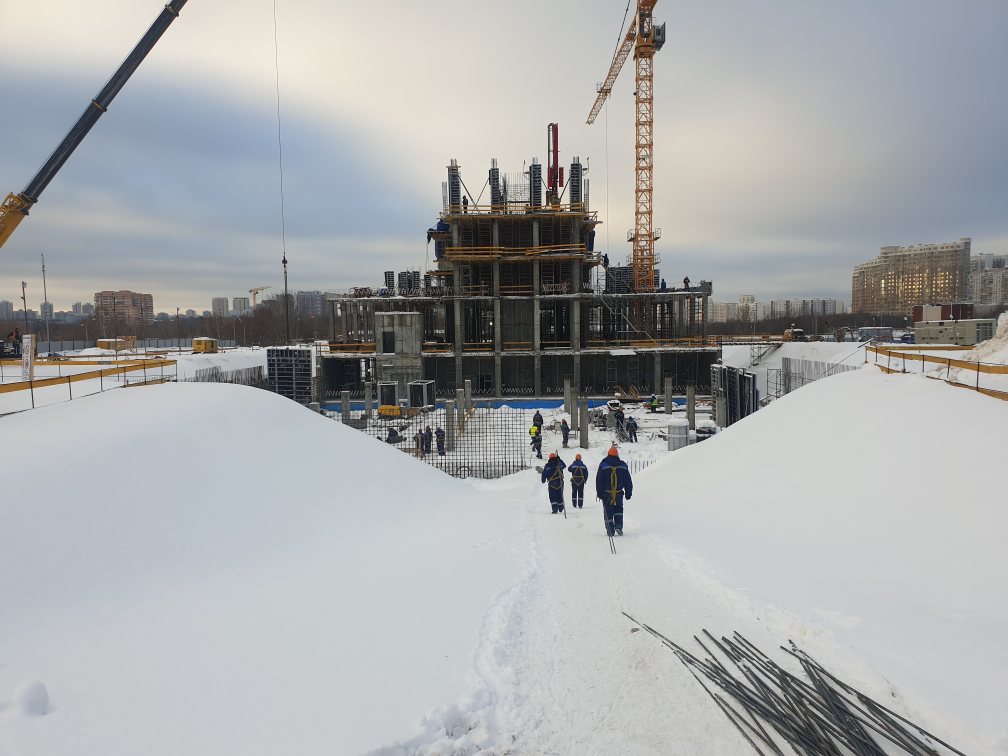

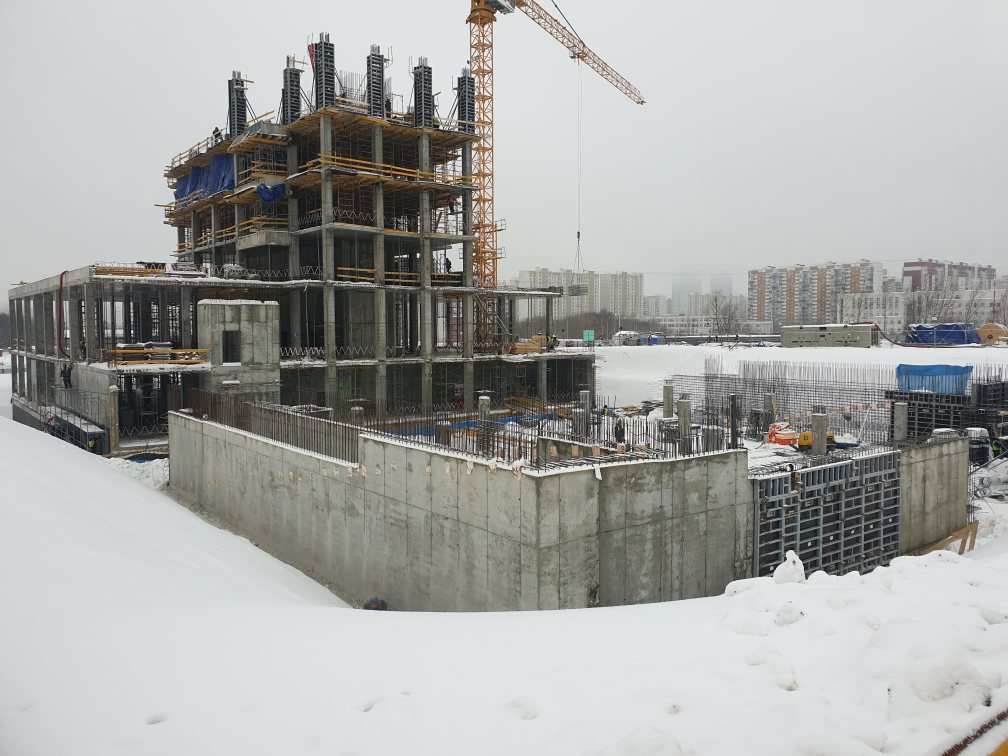

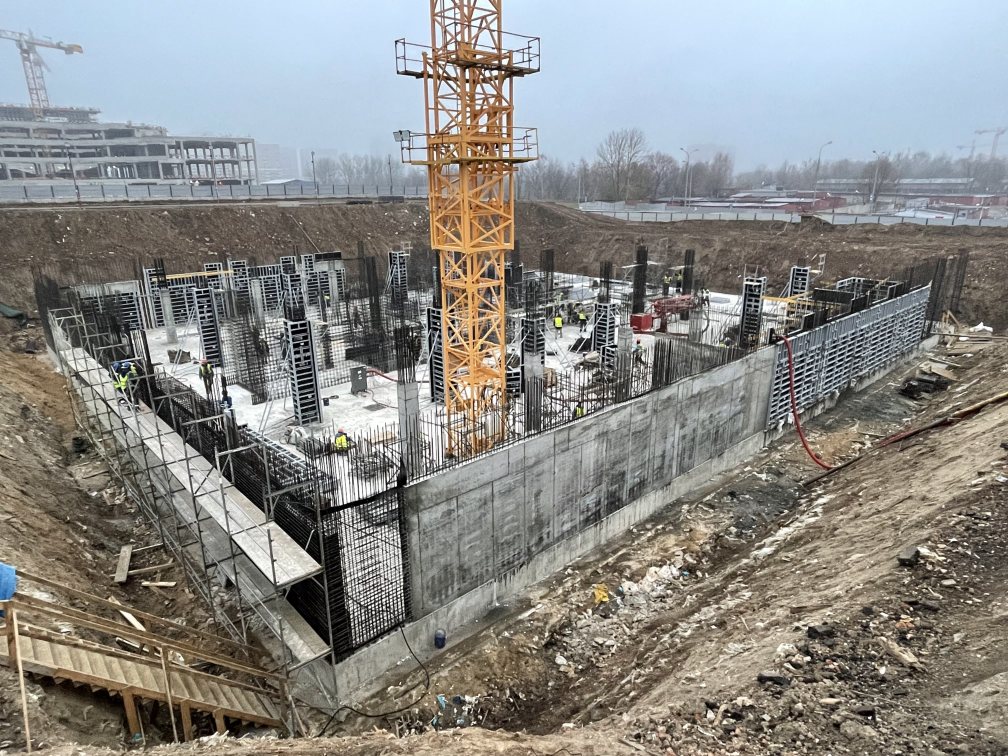

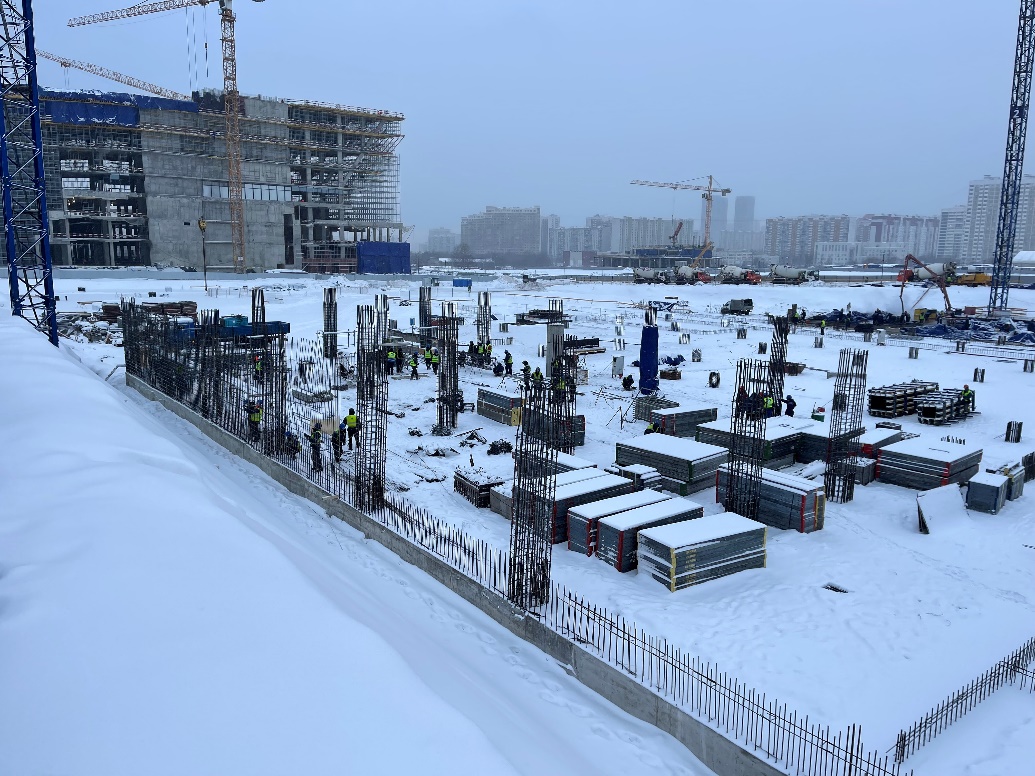

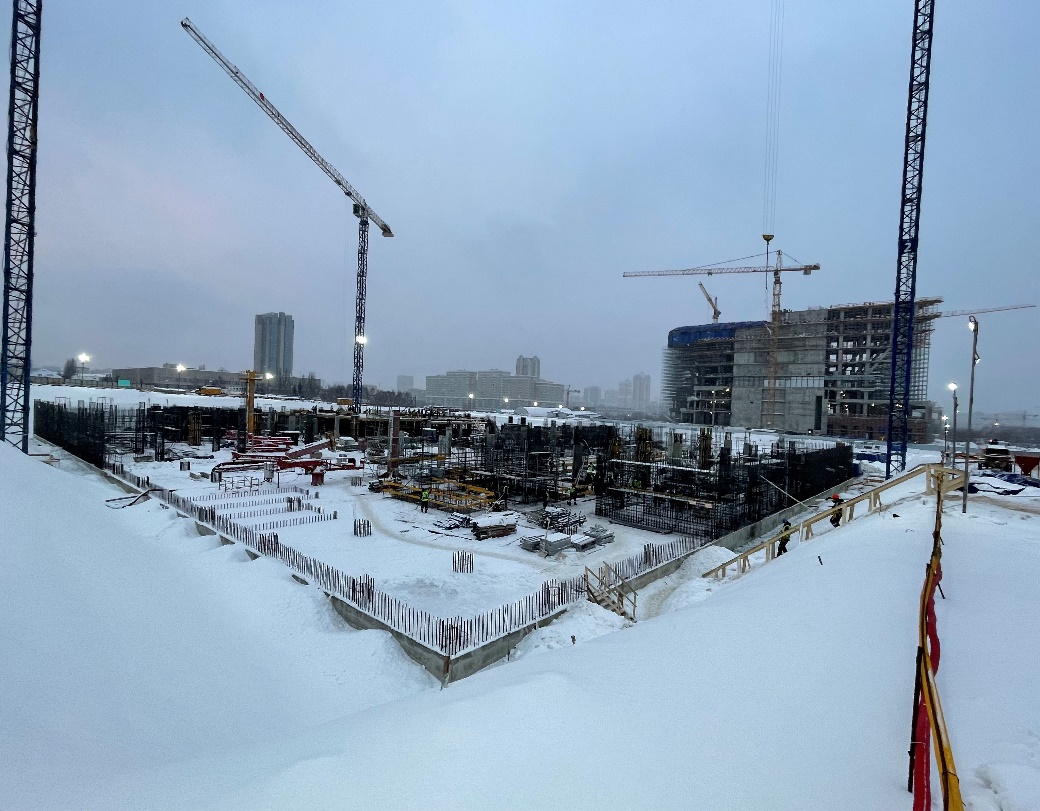

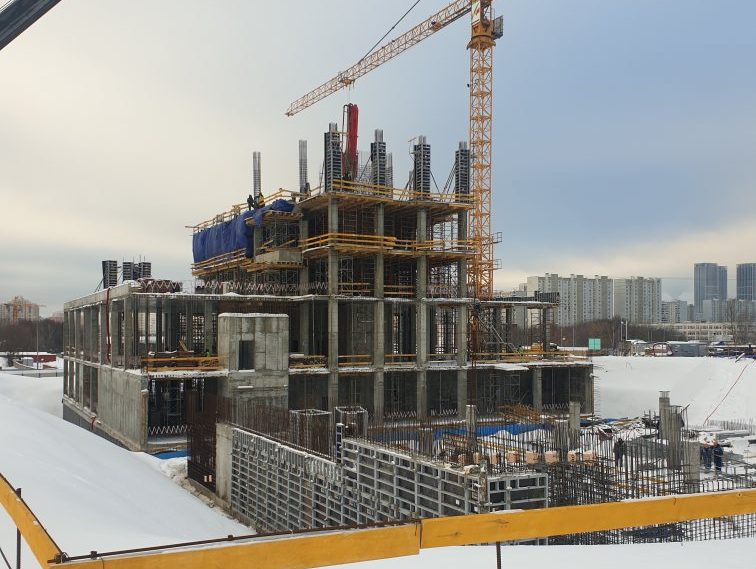

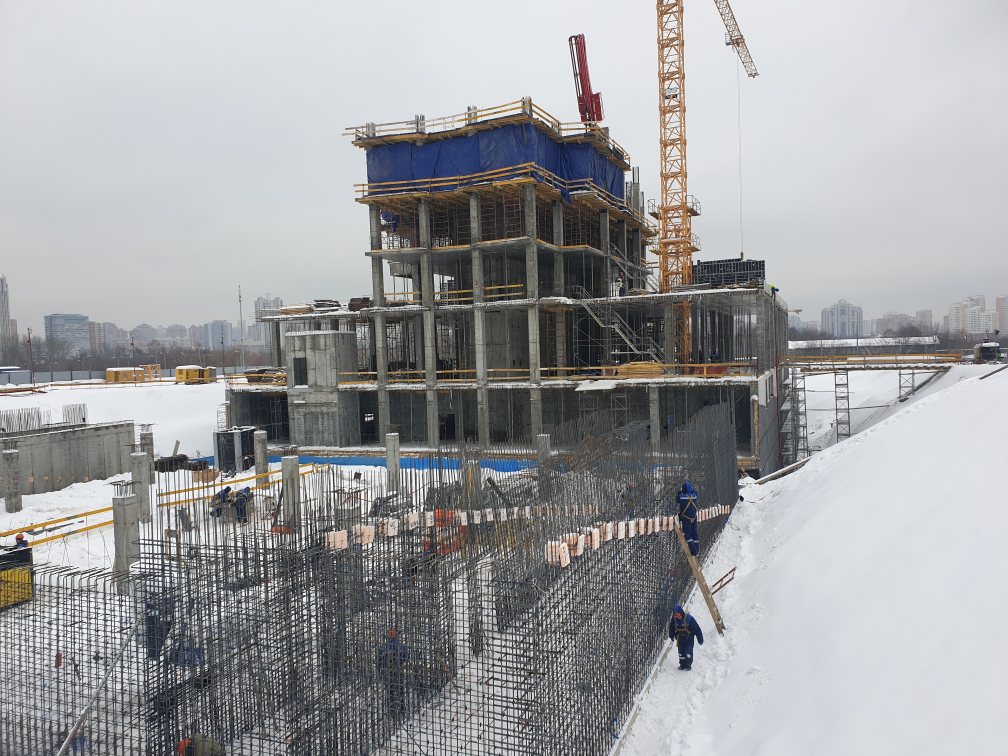

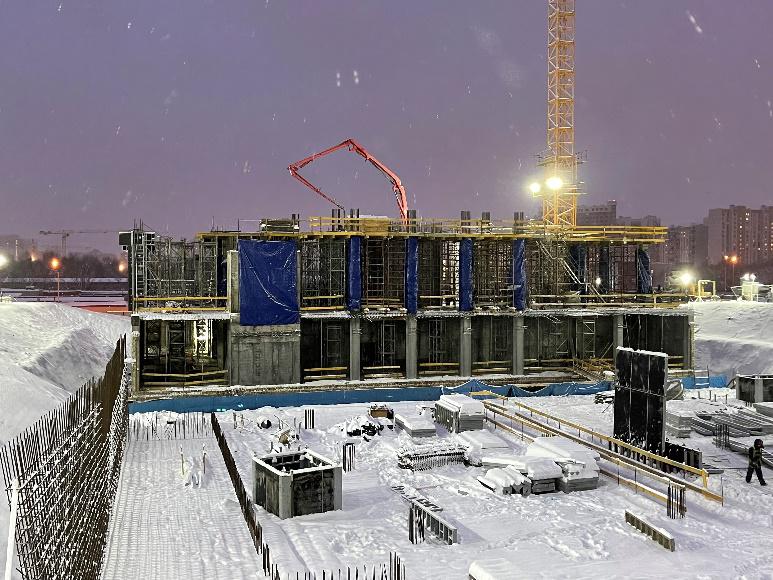

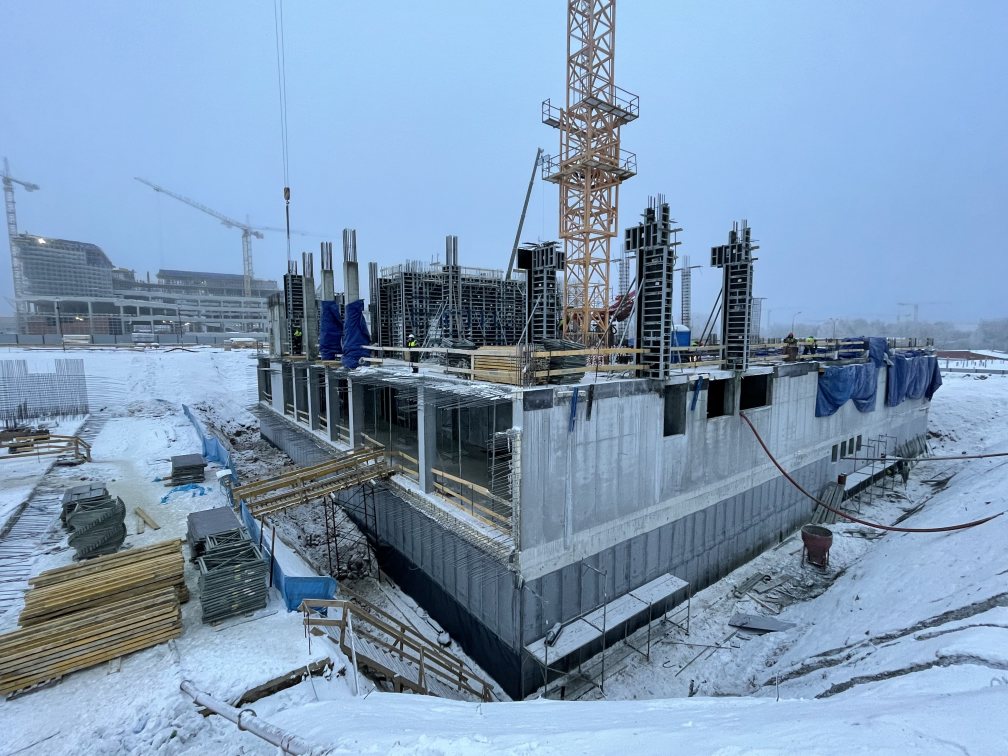

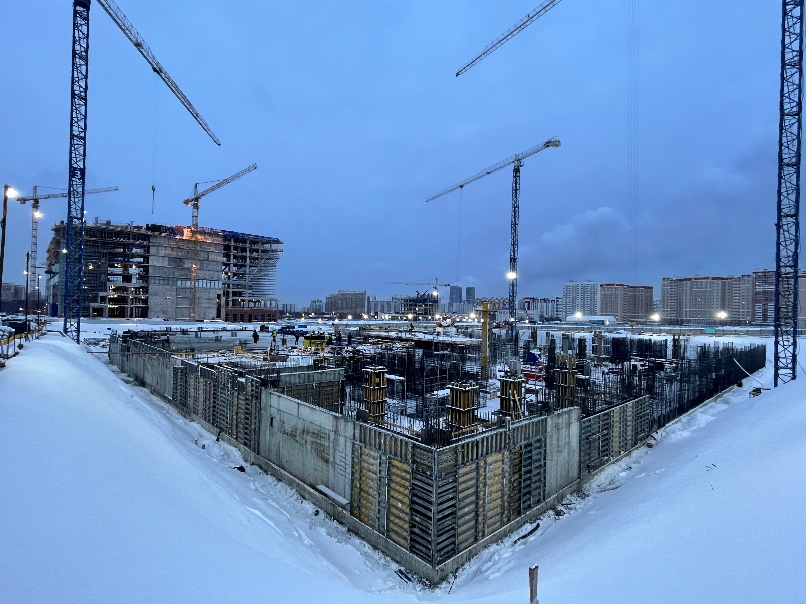

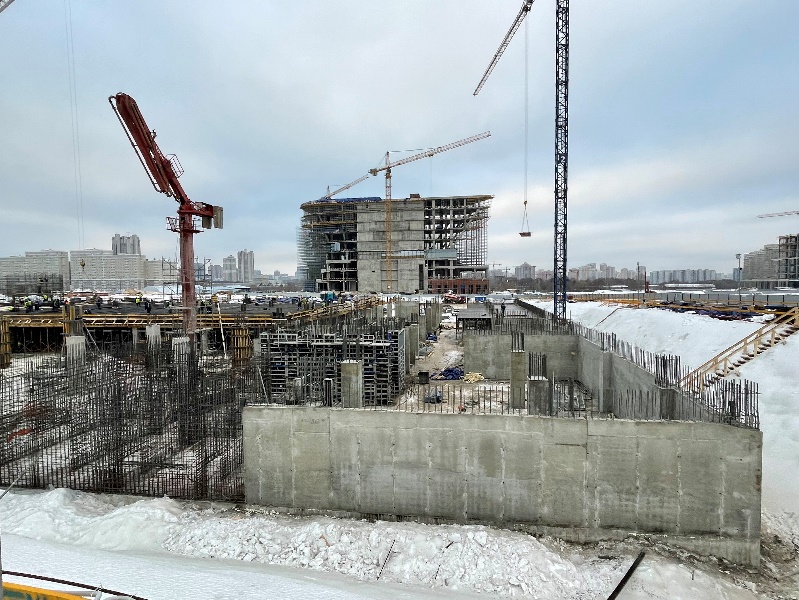

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022
Январь, 2022

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

Готовность
16%
Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022
Январь, 2022

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

Готовность
16%
Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022
Январь, 2022

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

Готовность
16%
Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022
Январь, 2022

Возведение монолитных конструкций «-1 этажа» в период с 03.01.2022 по 14.03.2022

Готовность
16%

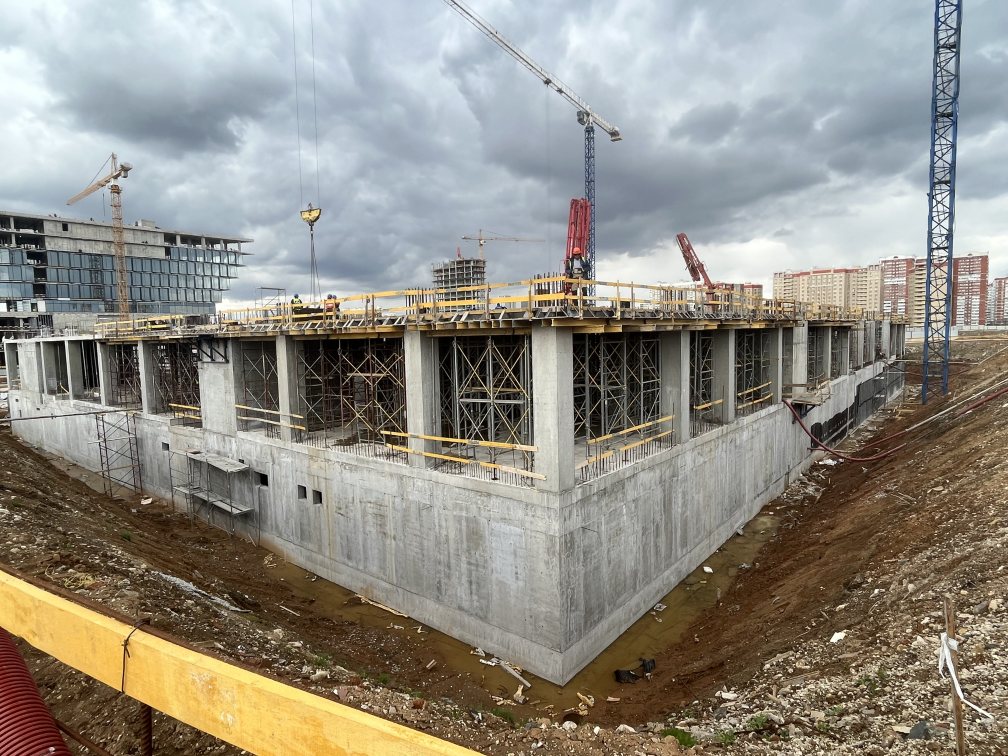

Выполняются несущие монолитные железобетонные конструкции здания на 1 этаже (стены, колонны и плита перекрытия) в период с 14.03.2022 по 11.05.2022
Март, 2022

Выполняются несущие монолитные железобетонные конструкции здания на 1 этаже (стены, колонны и плита перекрытия) в период с 14.03.2022 по 11.05.2022

Готовность
20%

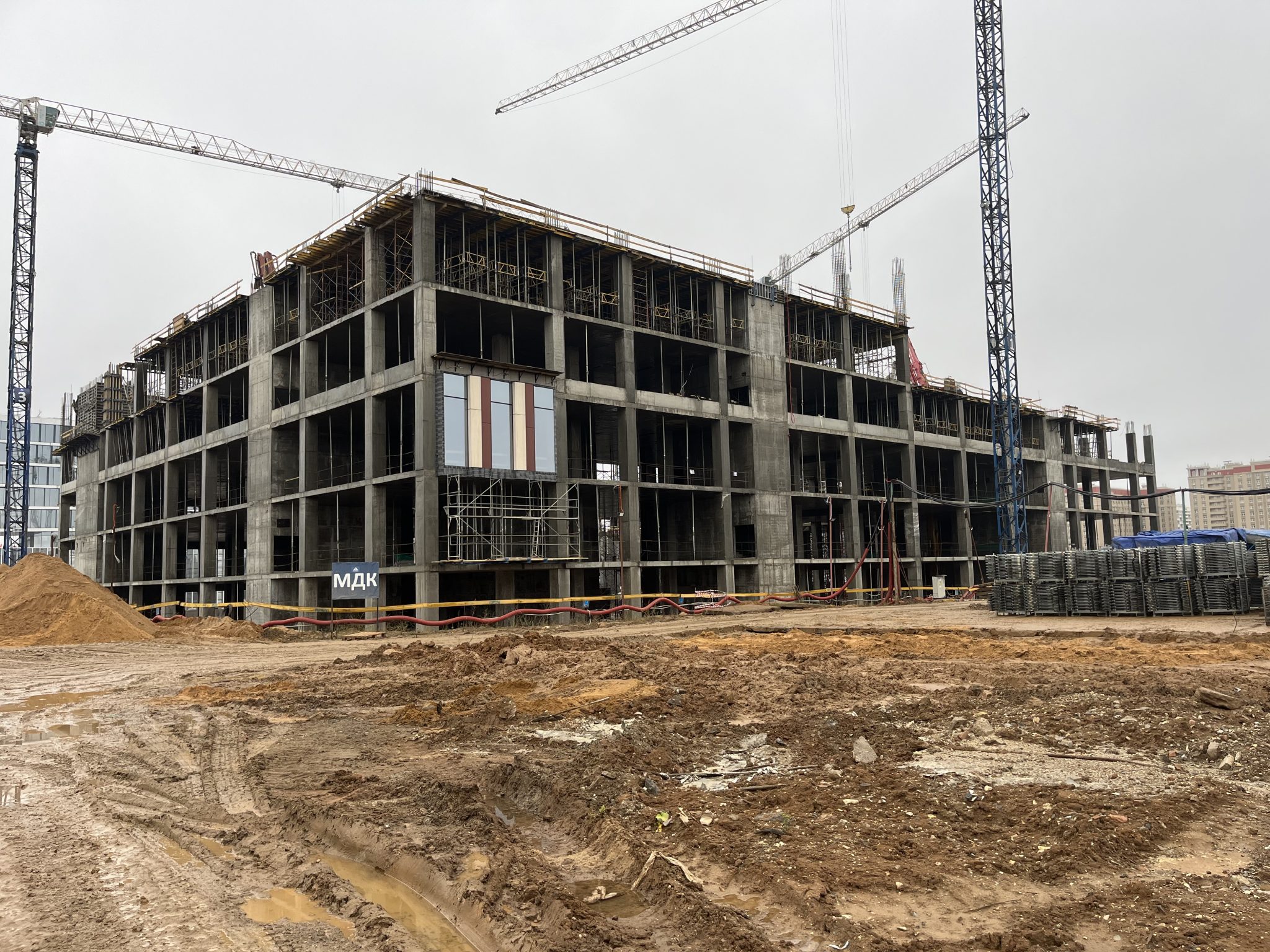

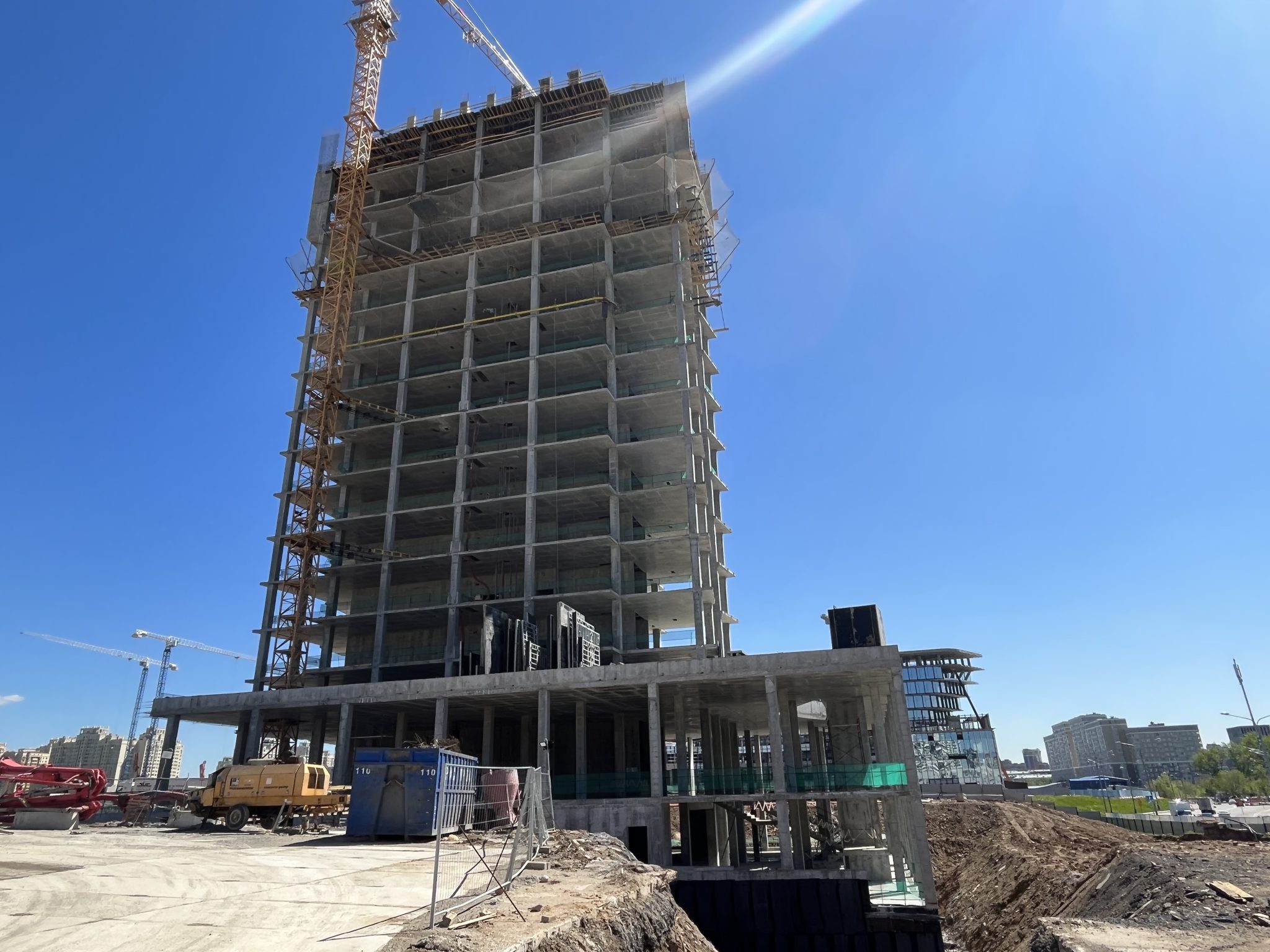

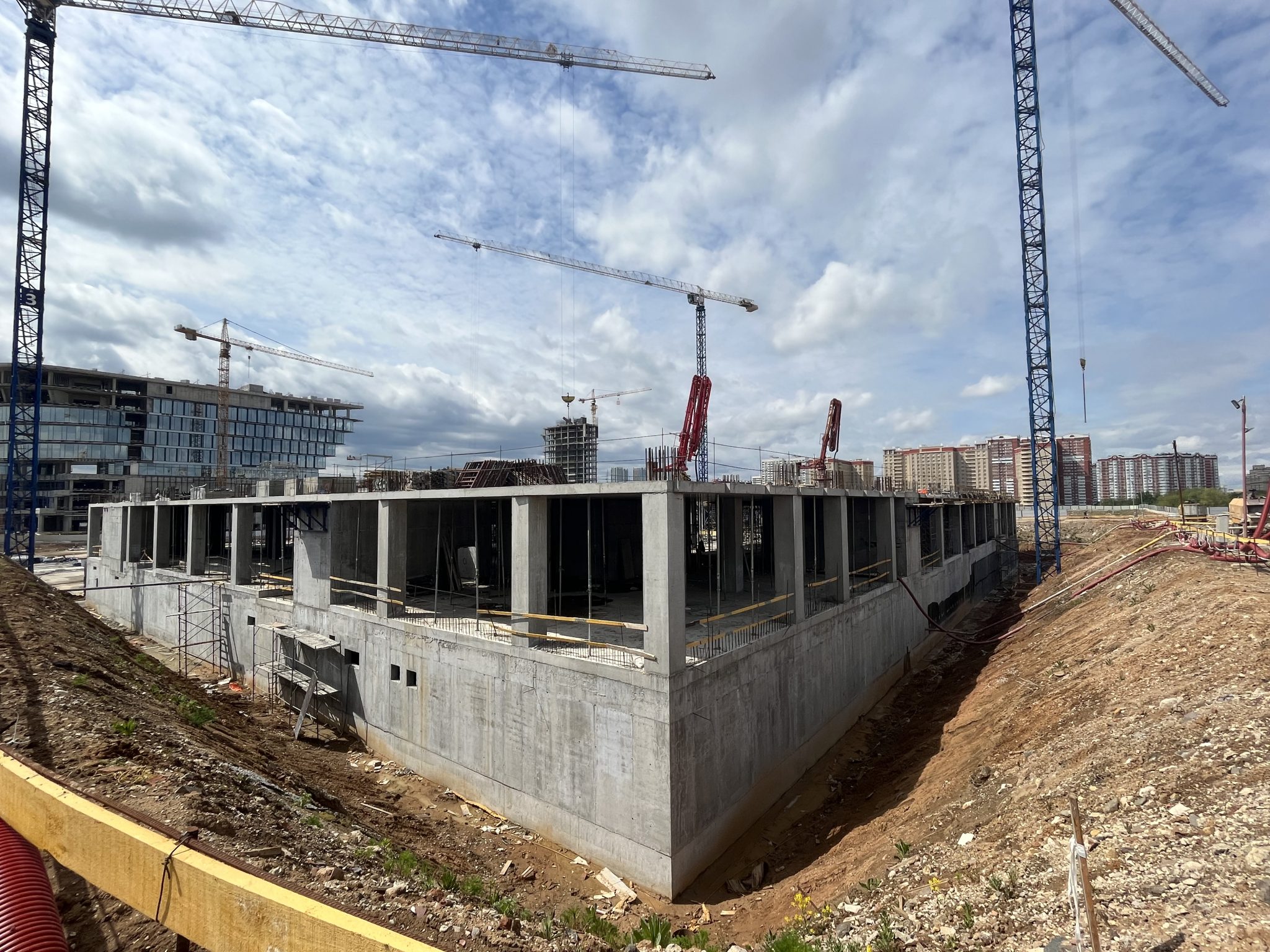

Выполняются несущие монолитные железобетонные конструкции здания на 2 этаже (колонны) в период с 14.03.2022 по 11.05.2022
Март, 2022

Выполняются несущие монолитные железобетонные конструкции здания на 2 этаже (колонны) в период с 14.03.2022 по 11.05.2022

Готовность
20%

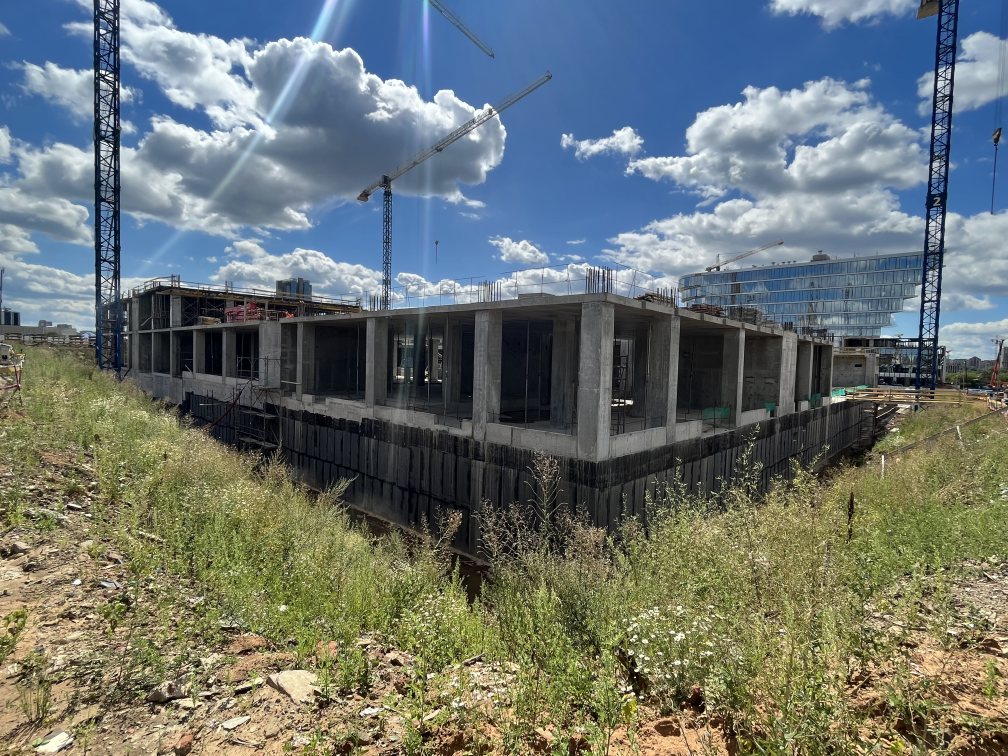

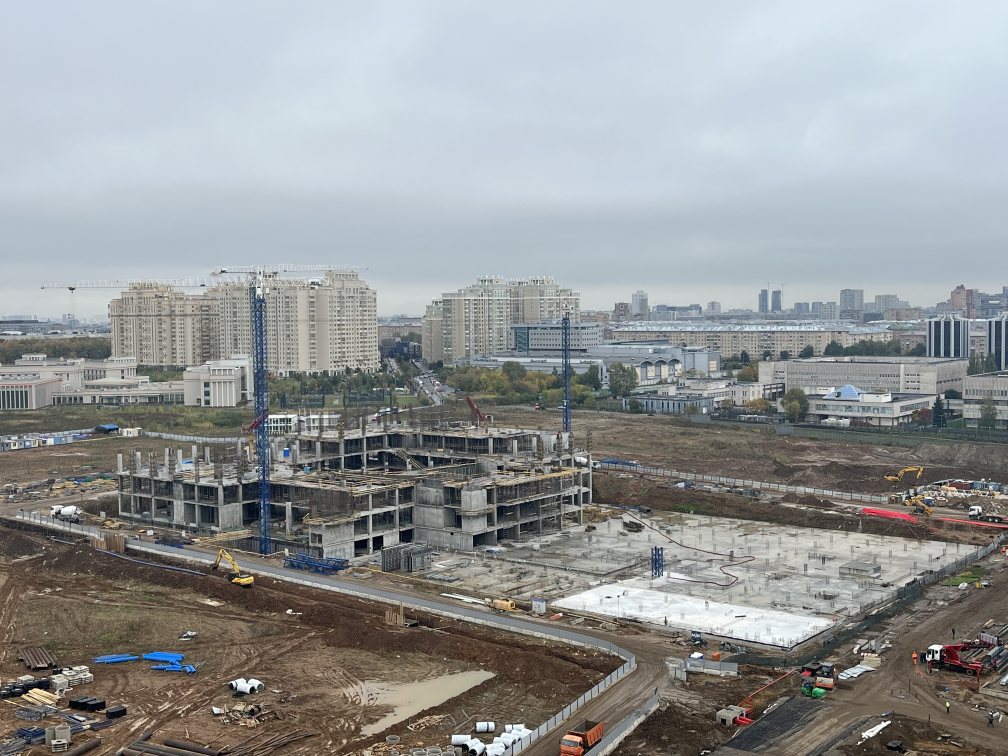

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке.
Июнь, 2022

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке.

Готовность
24%

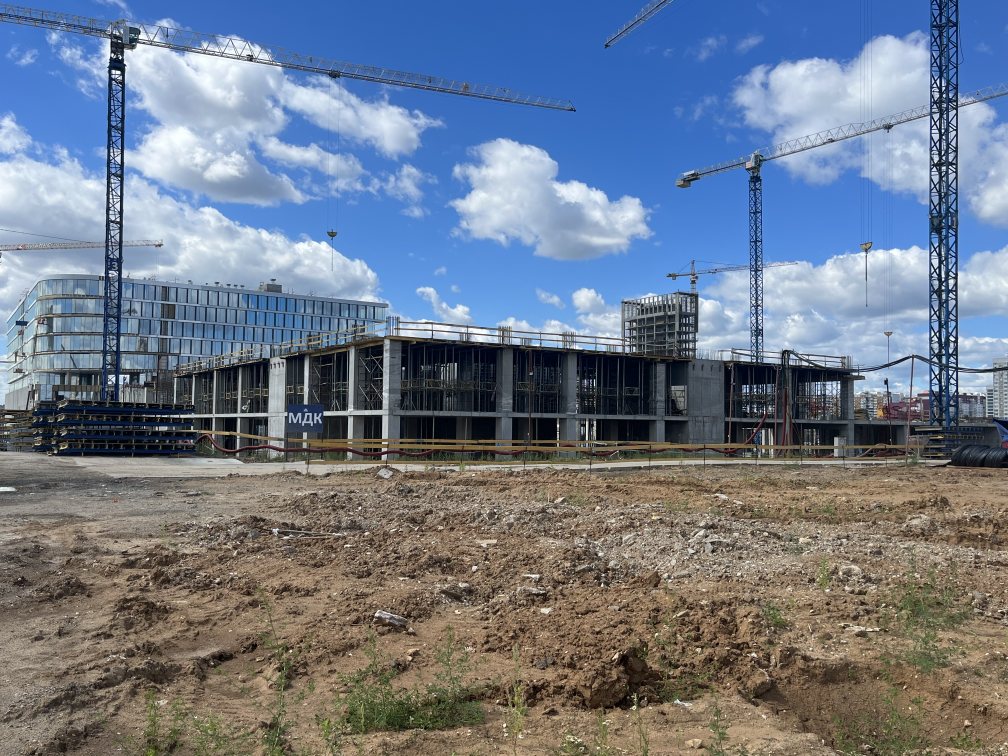

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке.
Июнь, 2022

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке.

Готовность
24%

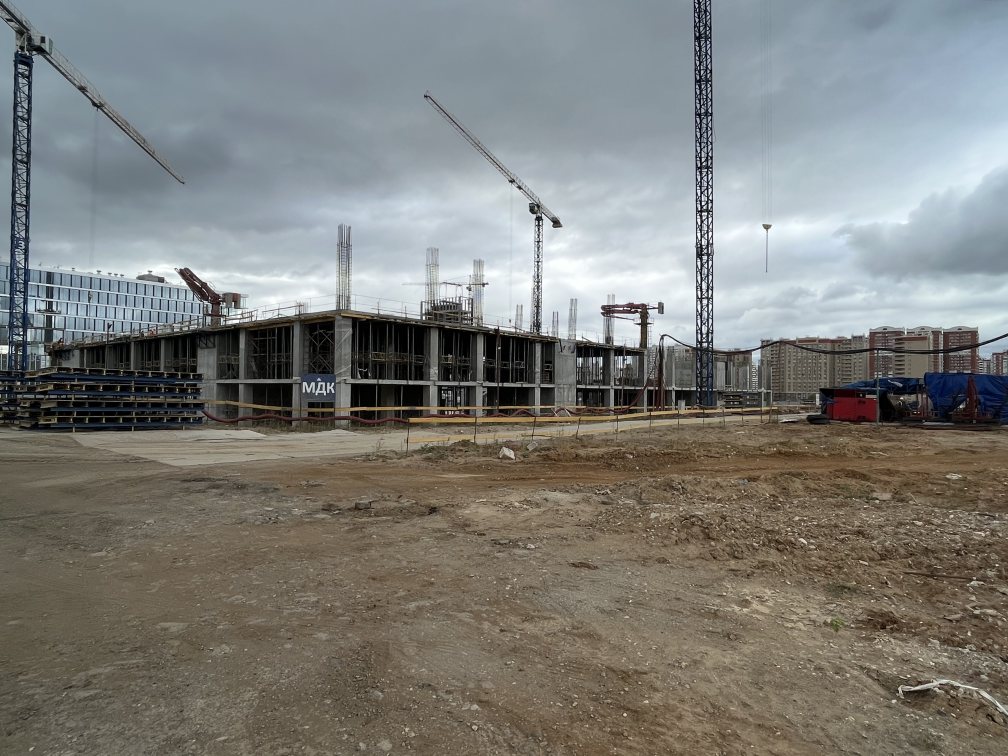

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке, а также вертикальные монолитные конструкции (стены и колонны) на 2 этаже.
Август, 2022

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 5 и 6 блоке, а также вертикальные монолитные конструкции (стены и колонны) на 2 этаже.

Готовность
28%

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 6 и 7 блоке, монолитное железобетонное перекрытие на 2 этаже блока №1, а также вертикальные монолитные конструкции (стены и колонны) на 2,3 этаже.
Сентябрь, 2022

Выполняются работы по устройству монолитной железобетонной фундаментной плиты на 6 и 7 блоке, монолитное железобетонное перекрытие на 2 этаже блока №1, а также вертикальные монолитные конструкции (стены и колонны) на 2,3 этаже.

Готовность
32%

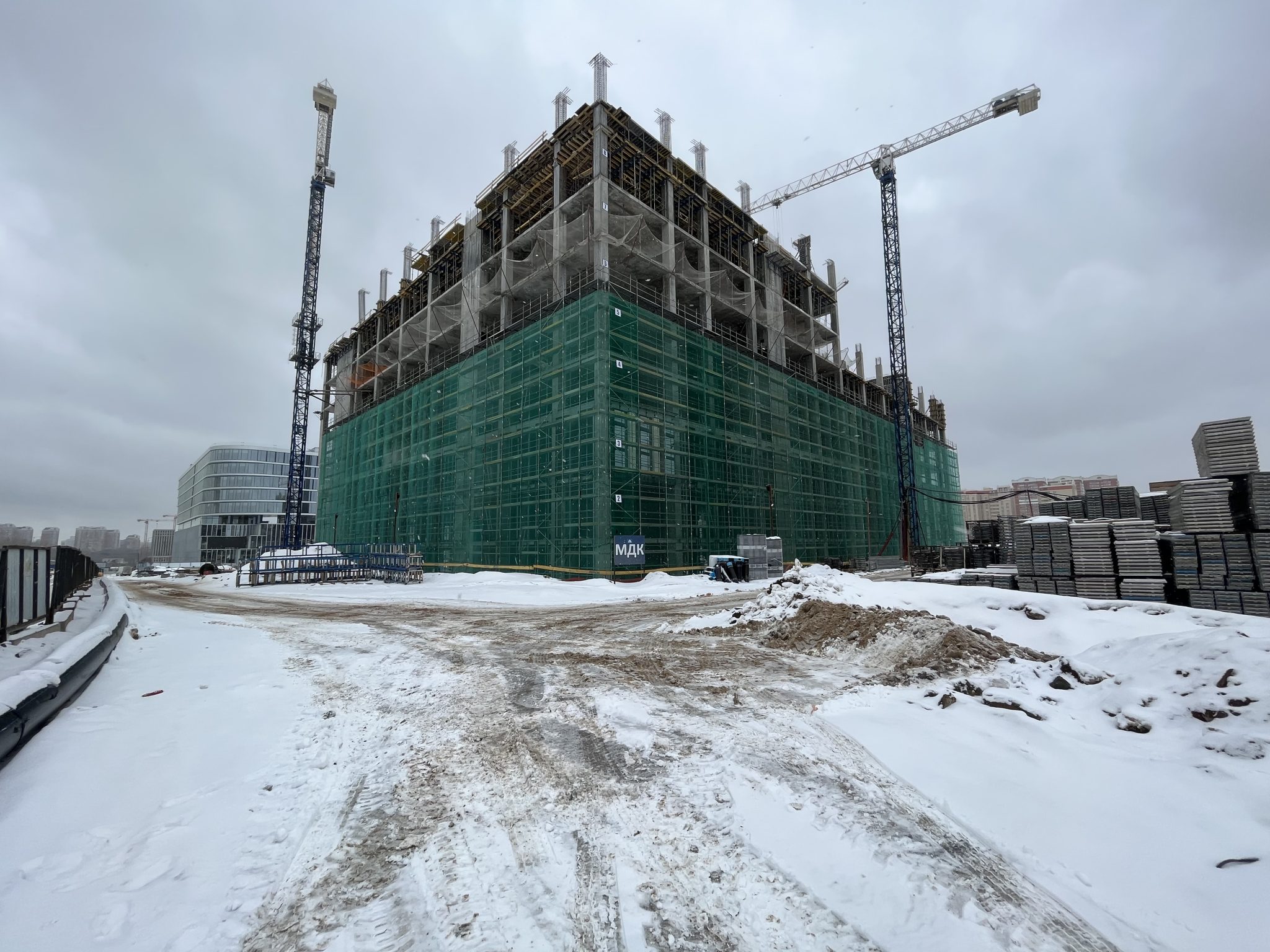

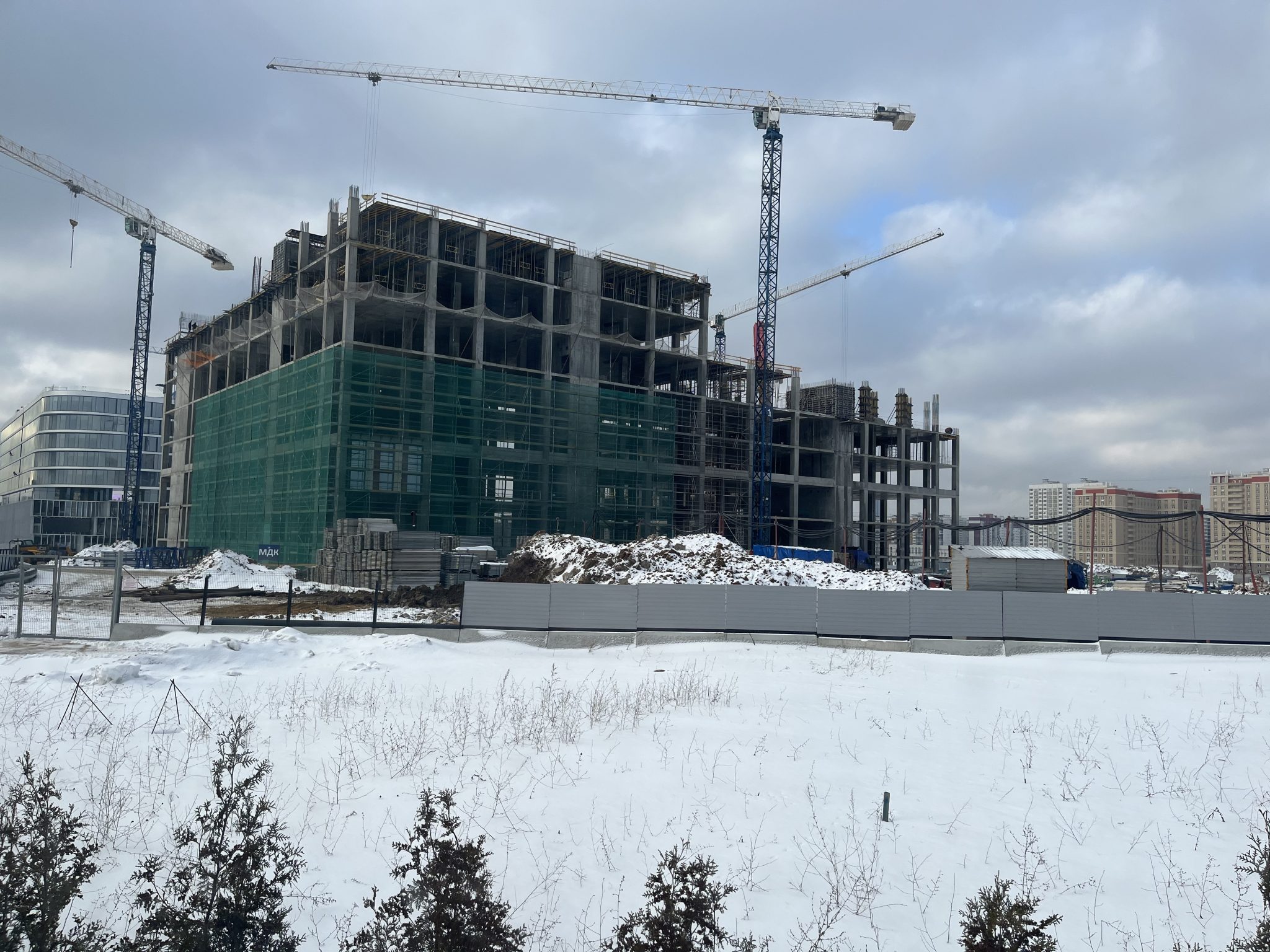

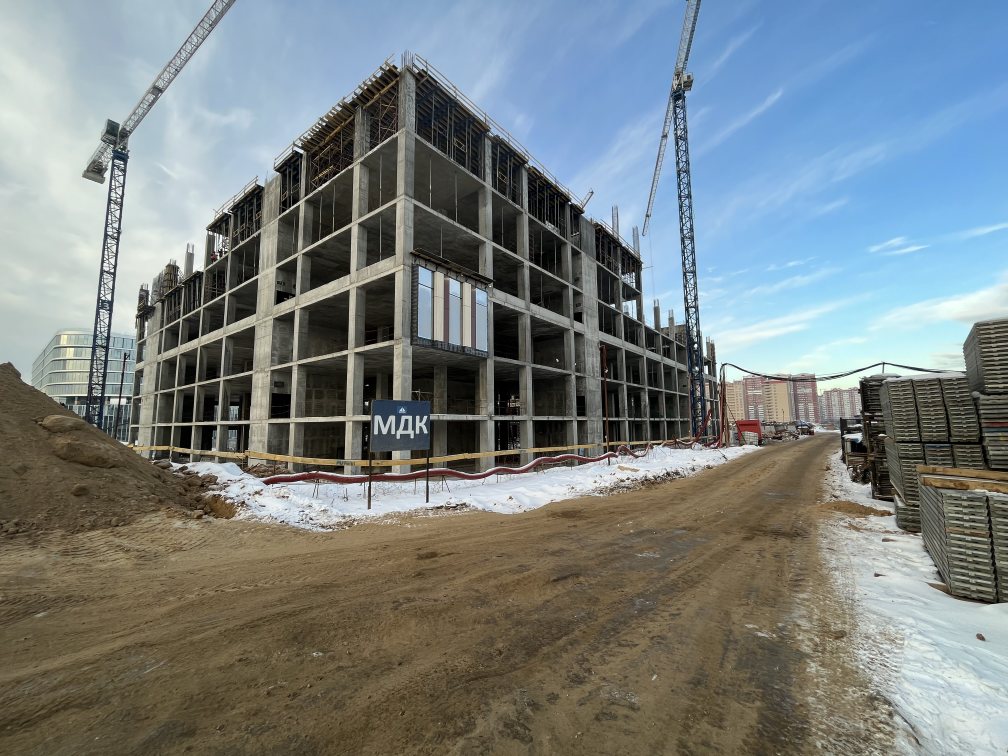

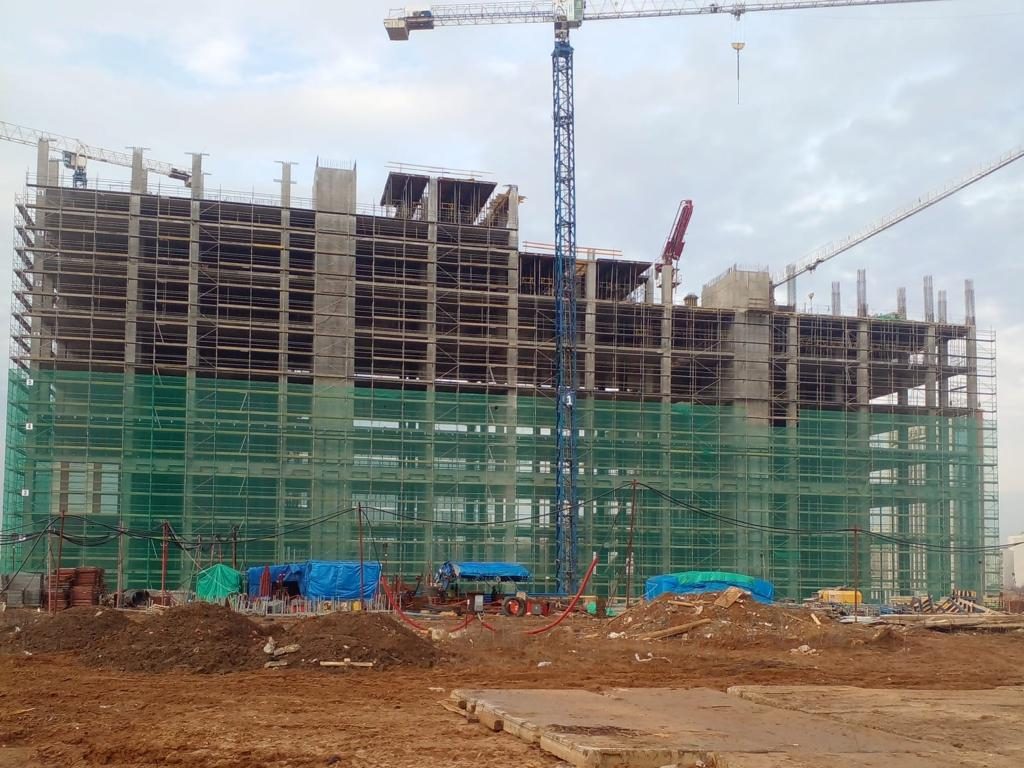

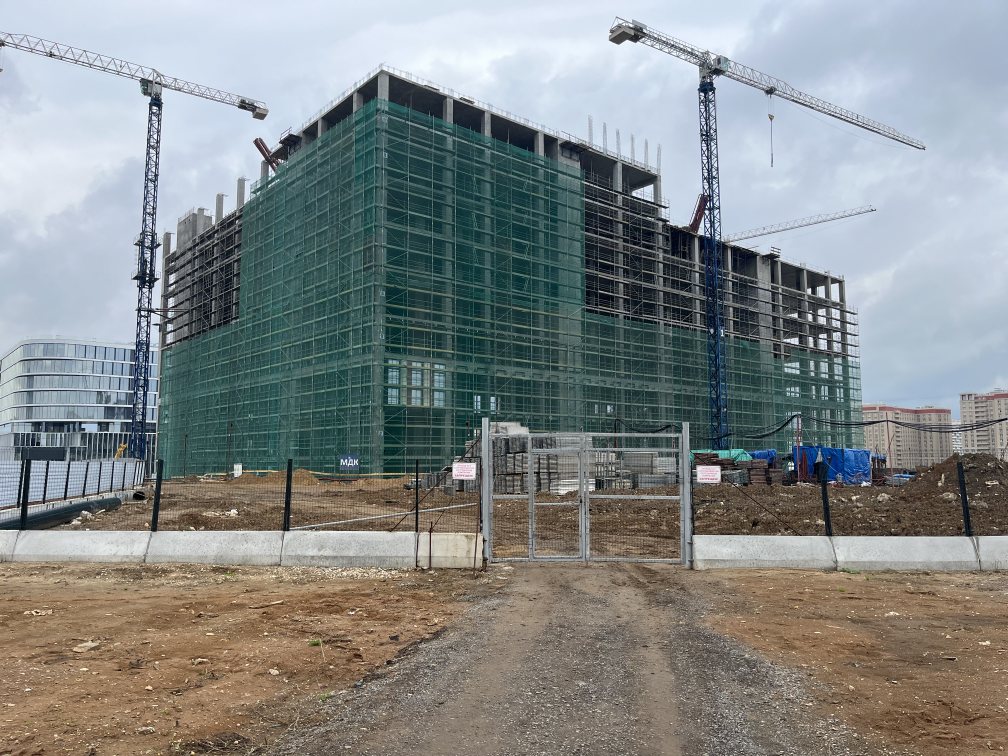

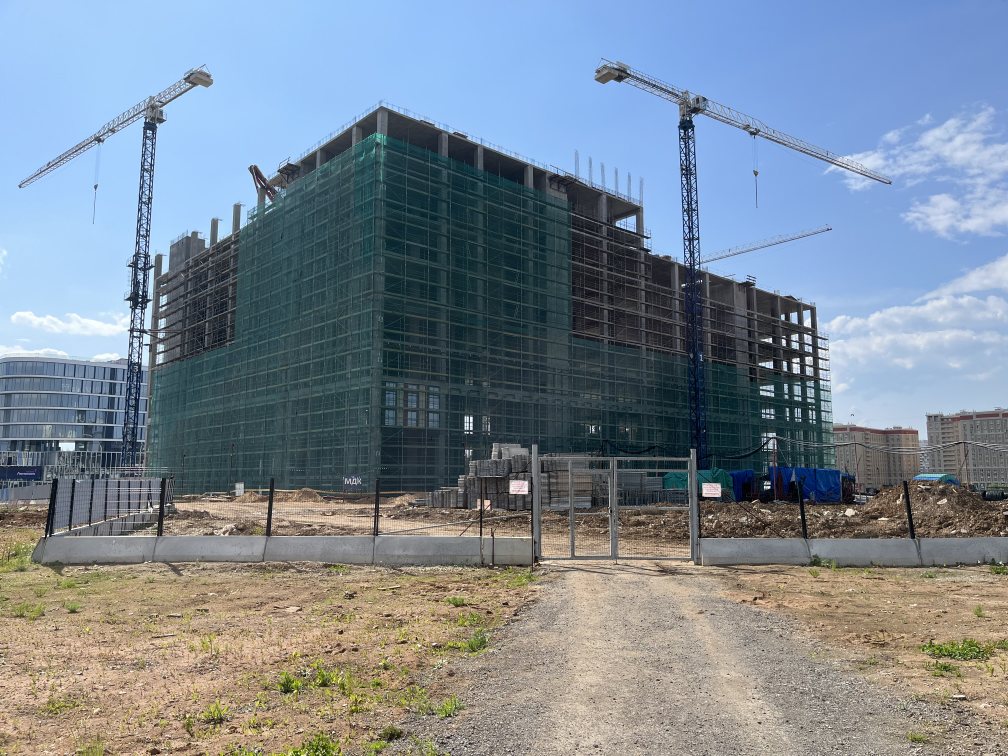

Выполняются работы по устройству возведения монолитных конструкций здания на 3,4,5 этаже в блоках 1,2,3.
Октябрь, 2022

Выполняются работы по устройству возведения монолитных конструкций здания на 3,4,5 этаже в блоках 1,2,3.

Готовность
36%
Выполняются работы по устройству возведения монолитных конструкций здания на 3,4,5 этаже в блоках 1,2,3, а также на 5 блоке возводятся вертикальные конструкции на -1 этаже.
Октябрь, 2022

Выполняются работы по устройству возведения монолитных конструкций здания на 3,4,5 этаже в блоках 1,2,3, а также на 5 блоке возводятся вертикальные конструкции на -1 этаже.

Готовность
36%
Выполняются работы по устройству возведения монолитных конструкций здания на 7 этаже блок 1, на 4,5,6 этаже в блоках 2,3, а также на 5 блоке возводятся вертикальные конструкции на -1 этаже.
Декабрь, 2022

Выполняются работы по устройству возведения монолитных конструкций здания на 7 этаже блок 1, на 4,5,6 этаже в блоках 2,3, а также на 5 блоке возводятся вертикальные конструкции на -1 этаже.

Готовность
40%
Выполняются работы по устройству возведения монолитных конструкций здания на 7,8 этаже блок 1, на 5,6 этаже в блоках 2,3, а также на 5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Январь, 2023

Выполняются работы по устройству возведения монолитных конструкций здания на 7,8 этаже блок 1, на 5,6 этаже в блоках 2,3, а также на 5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Готовность
44%
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 7 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Февраль, 2023

Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 7 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Готовность
48%
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Март, 2023

Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Готовность
52%
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Апрель, 2023

Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Готовность
52%
Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.
Май, 2023

Выполняются работы по устройству возведения монолитных конструкций здания на 9 этаже блок 1, на 8 этаже в блоках 2,3, а также на 4,5,6,7 блоке возводятся вертикальные конструкции на -1 этаже.

Готовность
56%

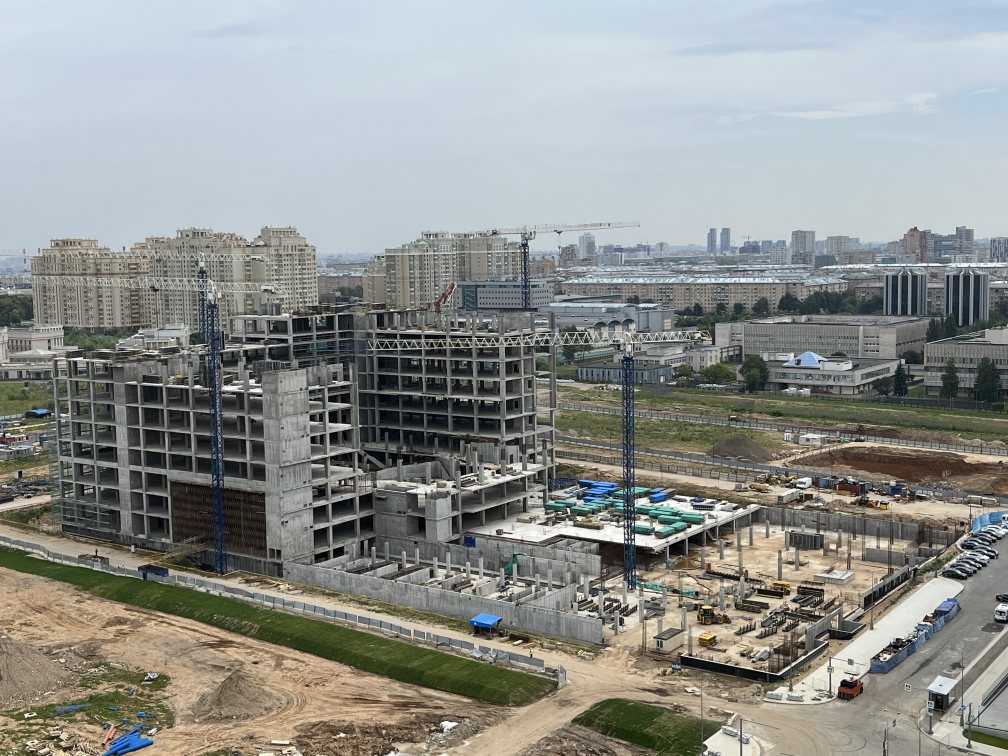

Работы ведутся на 1,2,3,4,5 этаже по шлифовке бетонной поверхности стен и колонн.
Июнь, 2023

Работы ведутся на 1,2,3,4,5 этаже по шлифовке бетонной поверхности стен и колонн.

Готовность
60%

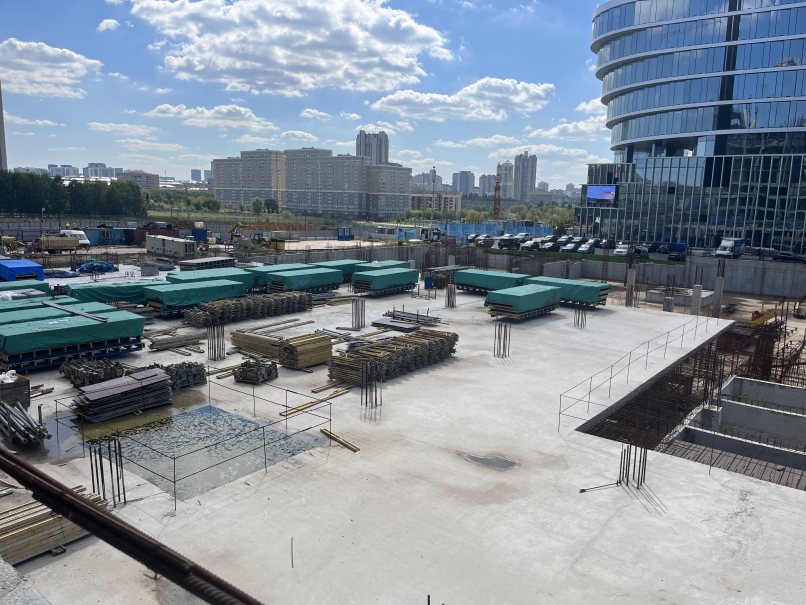

Работы ведутся по шлифовке бетонной поверхности потолков на 2,3,4,5,6 этажах.
Июль, 2023

Работы ведутся по шлифовке бетонной поверхности потолков на 2,3,4,5,6 этажах.

Готовность
64%

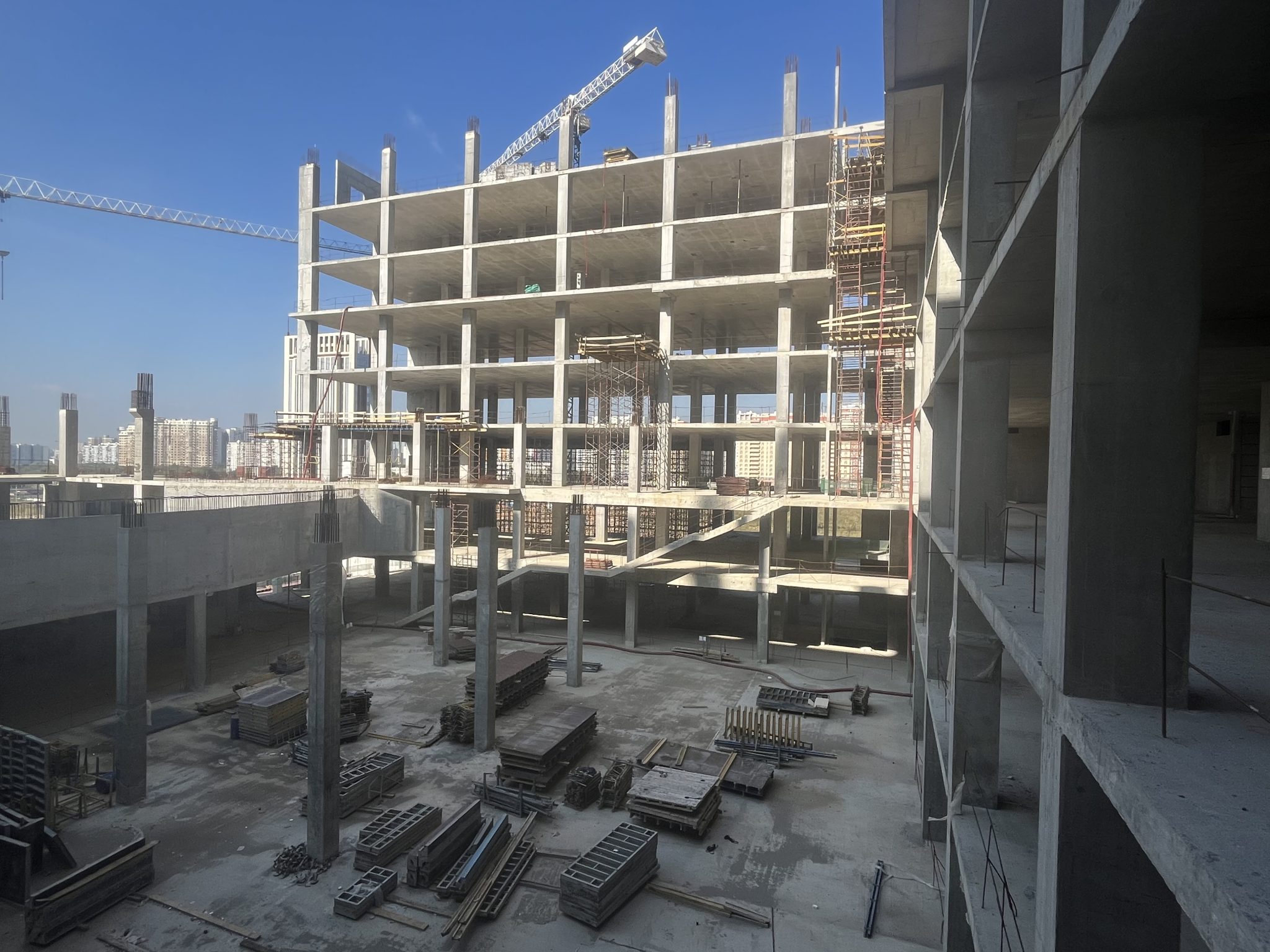

Работы ведутся по шлифовке бетонной поверхности колонн, стен и потолков на 7,8,9 этажах.
Август, 2023

Работы ведутся по шлифовке бетонной поверхности колонн, стен и потолков на 7,8,9 этажах.

Готовность
68%

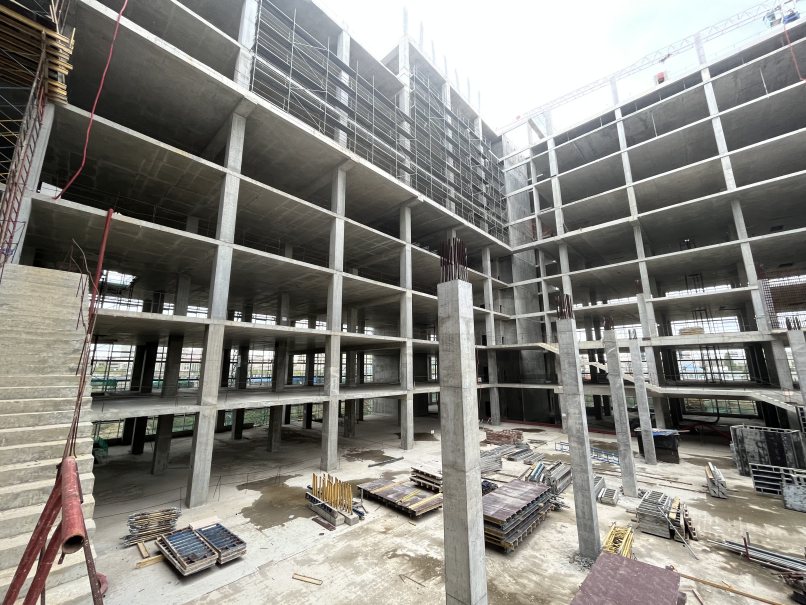

Работы ведутся по шлифовке бетонной поверхности колонн, стен и потолков на 8,9 этажах.
Сентябрь, 2023

Работы ведутся по шлифовке бетонной поверхности колонн, стен и потолков на 8,9 этажах.

Готовность
72%

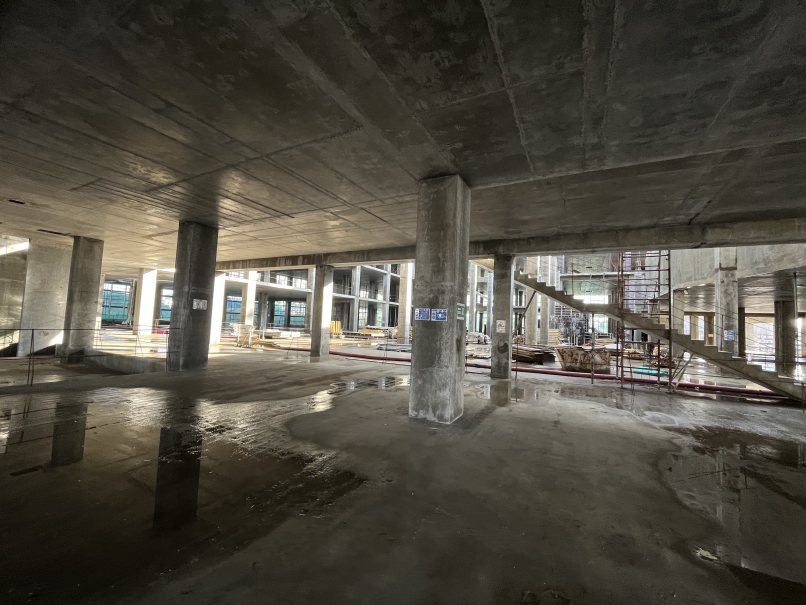

Работы ведутся по шлифовке бетонной поверхности колонн, стен и потолков на 8,9 этажах.
Октябрь, 2023

Работы ведутся по шлифовке бетонной поверхности колонн, стен и потолков на 8,9 этажах.

Готовность
72%

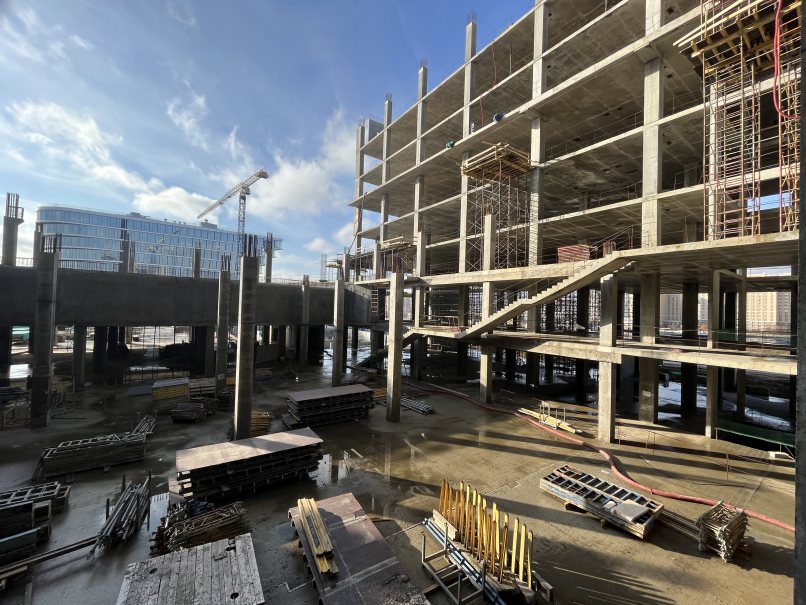

Работы ведутся по общестроительным работам на -1 этаже.
Ноябрь, 2023

Работы ведутся по общестроительным работам на -1 этаже.

Готовность
76%

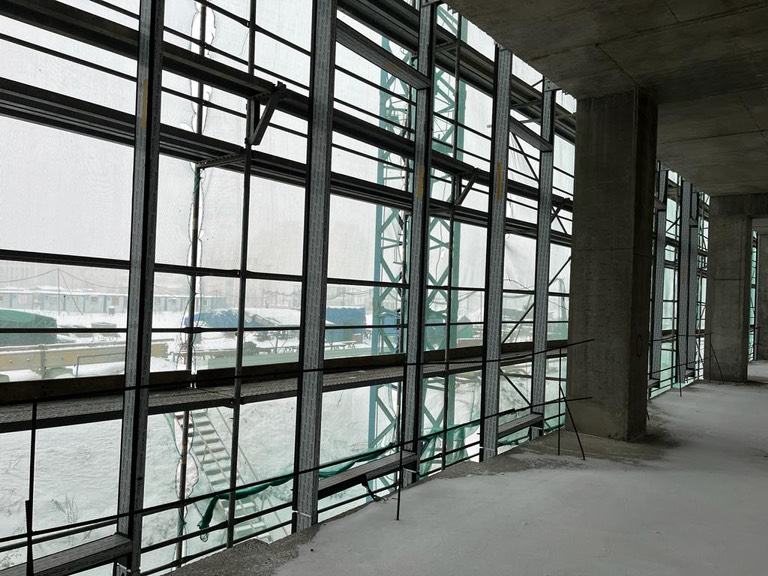

Работы ведутся по общестроительным работам на -1 и 1 этажах.
Декабрь, 2023

Работы ведутся по общестроительным работам на -1 и 1 этажах.

Готовность
80%

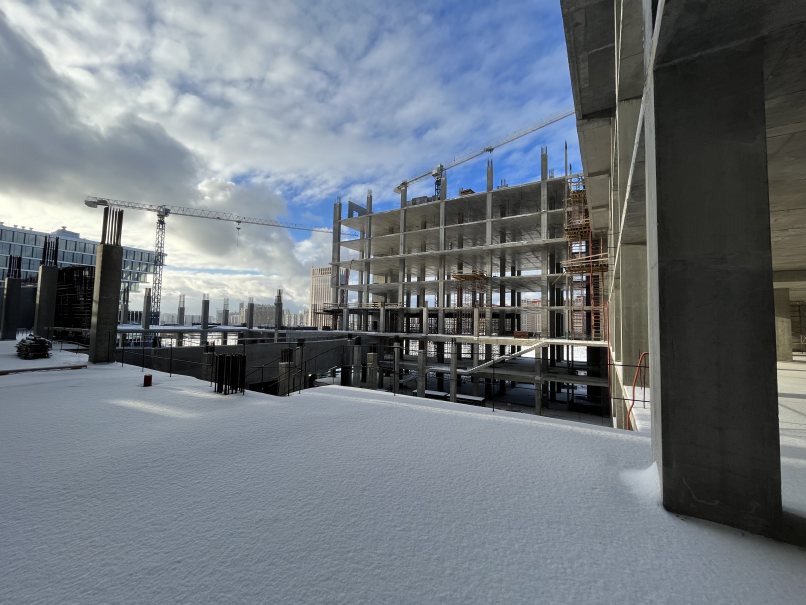

Работы ведутся по общестроительным работам на -1 этаже, производятся работы по доведению бетонной поверхности в лестничных клетках на надземных этажах, а также ведутся работы по устройству вентилируемого фасада с 1-го по 4 этаж.
Январь, 2024

Работы ведутся по общестроительным работам на -1 этаже, производятся работы по доведению бетонной поверхности в лестничных клетках на надземных этажах, а также ведутся работы по устройству вентилируемого фасада с 1-го по 4 этаж.

Готовность
84%

Начало строительства кластера "Инжиниринг"
Апрель, 2024

Начало строительства кластера "Инжиниринг"

10 апреля 2024 г. началось строительство кластера "Инжиниринг". Ведутся работы по устройству временного электроснабжения и водоснабжения. Выполняются работы по устройству ограждения стройплощадки, устройству временных дорог, а также ведутся работы по устр

Готовность
0%

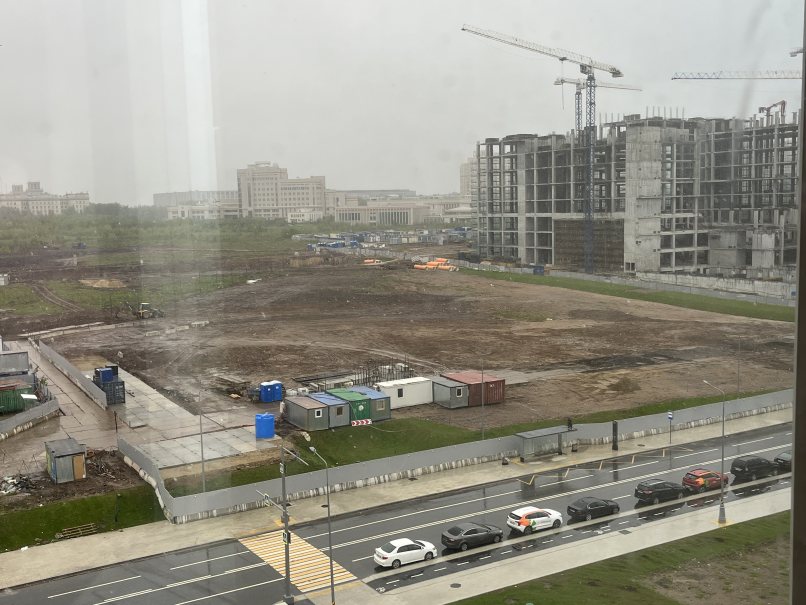

Подготовительные работы
Май, 2024

Подготовительные работы

Выполняются работы по устройству временных дорог, временного освещения стройплощадки, а также ведутся работы по устройство бытового городка. Смонтирован Пункт очистки и мойки колес. Смонтирован штаб строительства, ведутся работы по внутреннему инженерном

Готовность
5%
Разработка котлована
Июнь, 2024

Разработка котлована

Выполняются работы по разработке котлована и вывоз грунта на полигон. Выполняются работы по устройству шпунтового ограждения котлована.

Готовность
10%

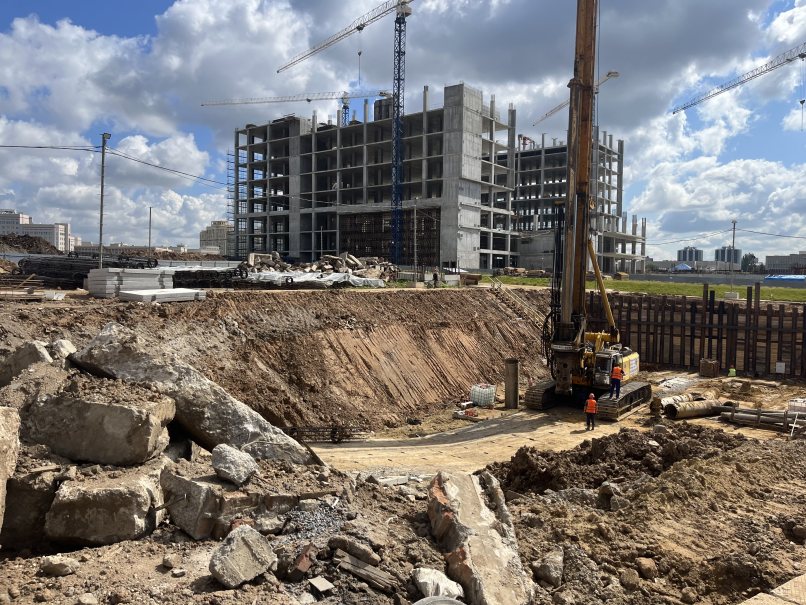

Работы по устройству шпунтового ограждения котлована
Июль, 2024

Работы по устройству шпунтового ограждения котлована

Выполняются работы по разработке котлована и вывоз грунта на полигон. Выполняются работы по устройству шпунтового ограждения котлована и устройство забирки. Выполняются работы по устройству буронабивных свай.

Готовность
15%

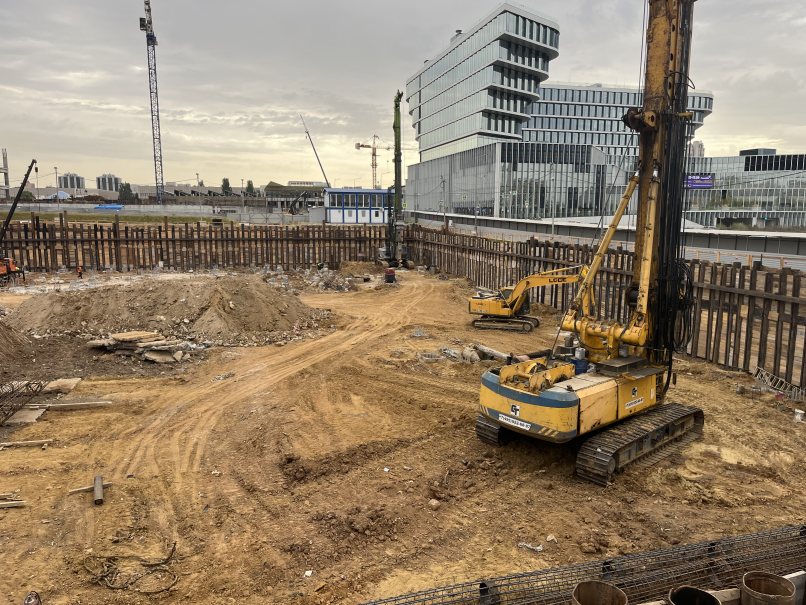

Работы по разработке котлована
Август, 2024

Работы по разработке котлована

Выполнены работы по устройству временных дорог и временного освещения стройплощадки, а также по устройству бытового городка. Выполняются работы по разработке котлована и вывоз грунта на полигон и работы по устройству буронабивных свай. Ведутся работы по у

Готовность
20%

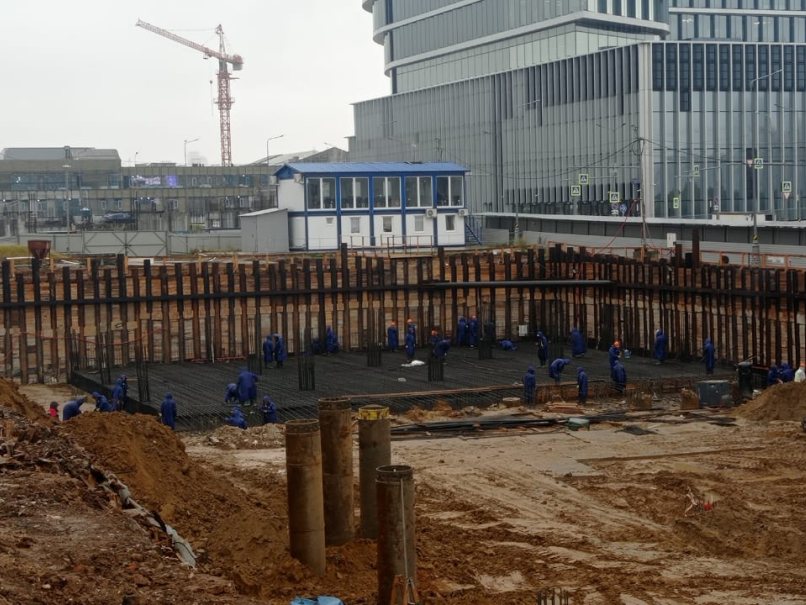

Работы по устройству буронабивных свай
Сентябрь, 2024

Работы по устройству буронабивных свай

Ведутся работы по устройству буронабивных свай, а также выполняются работы по устройству монолитной ж/б фундаментной плиты.

Готовность
25%

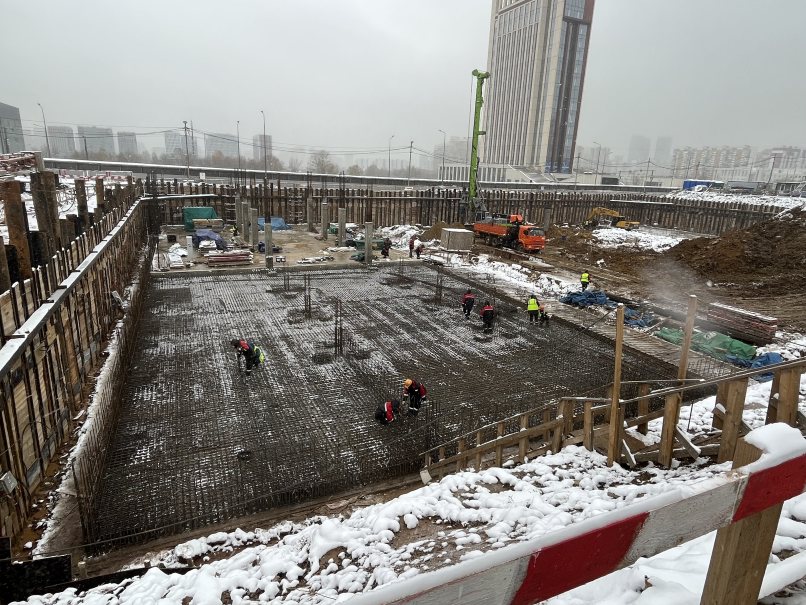

Работы по устройству буронабивных свай и устройство фундаментной плиты
Октябрь, 2024

Работы по устройству буронабивных свай и устройство фундаментной плиты

Ведутся работы по разработке котлована и вывозу грунта на полигон. Выполняются работы по устройству буронабивных свай, а также устройство фундаментной плиты. Выполняются работы по устройству монолитных конструкций подземной части.

Готовность
30%

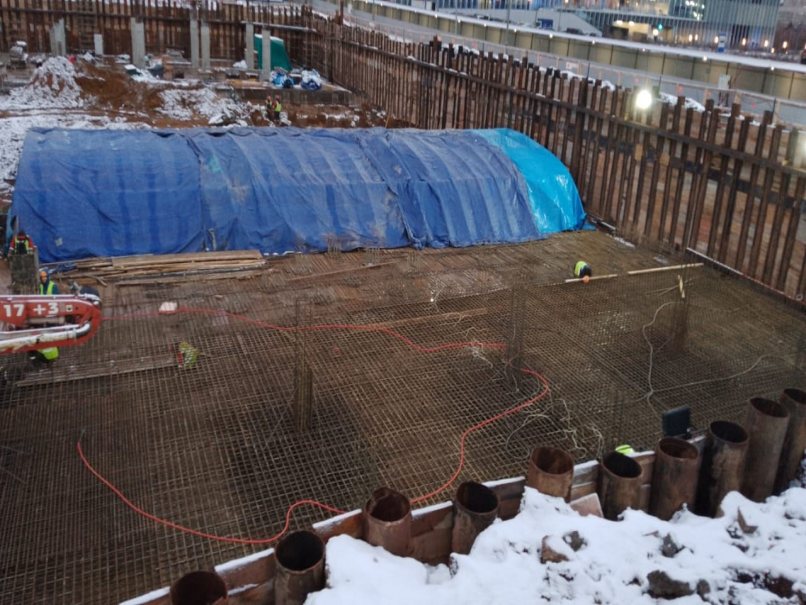

Выполнены работы по устройству временных дорог
Ноябрь, 2024

Выполнены работы по устройству временных дорог

Выполнены работы по устройству временных дорог и устройство временного освещения стройплощадки. Завершаются работы по устройству буронабивных свай. Выполняются работы по устройству монолитных конструкций подземной части.

Готовность
35%
Работы по устройству ростверка

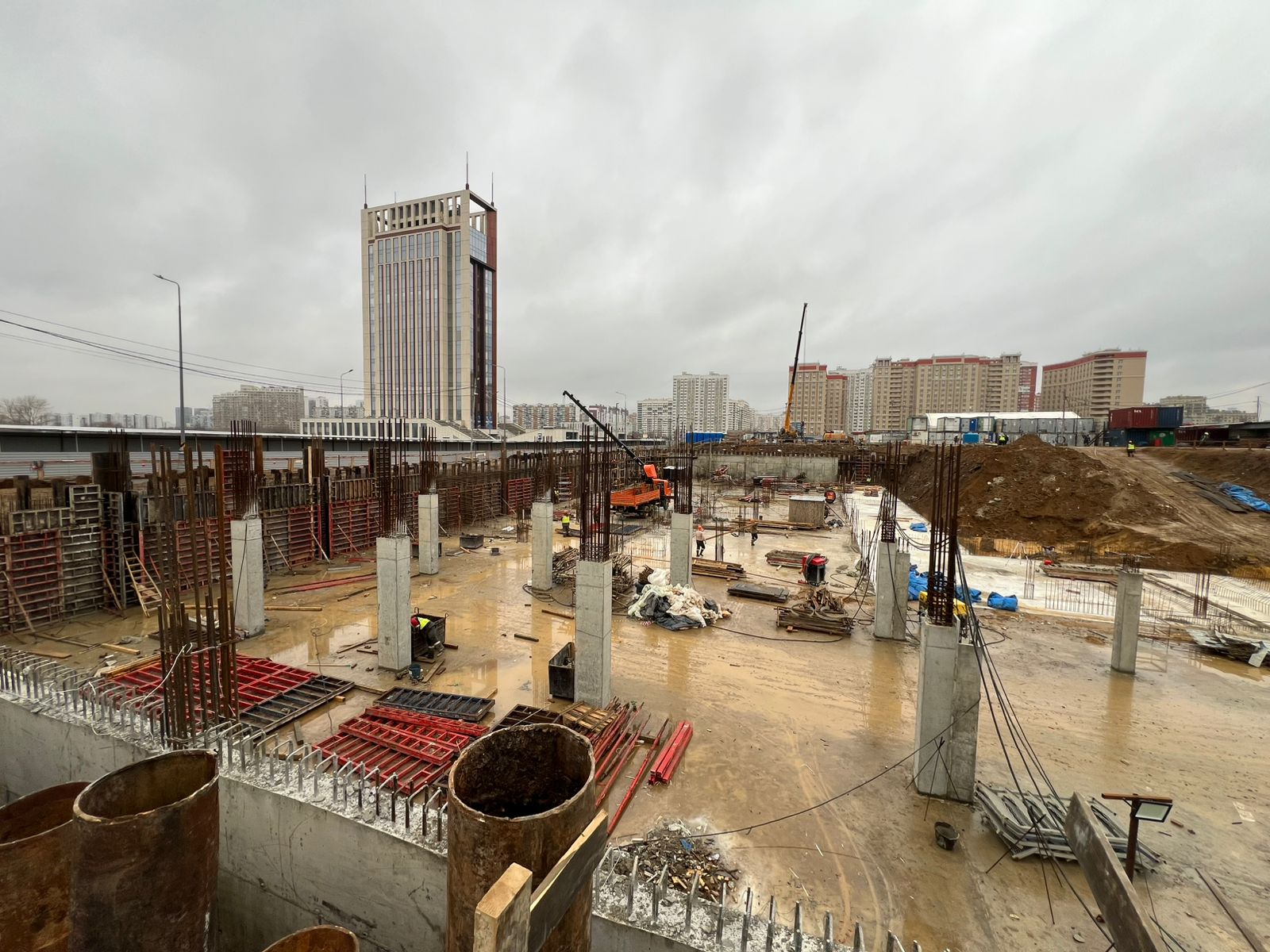

Декабрь, 2024

Работы по устройству ростверка

Завершены работы по устройству ростверка. Выполняются работы по устройству ж/б колонн на -1 этаже.

Готовность
40%

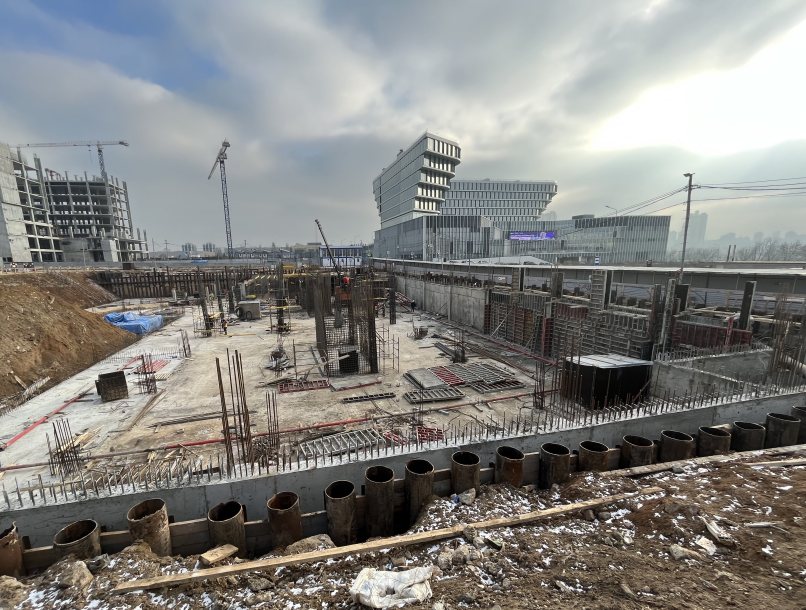

Работы на -1 этаже
Январь, 2025

Работы на -1 этаже

Выполняются работы по устройству монолитных стен и колонн на -1 этаже.

Готовность
45%

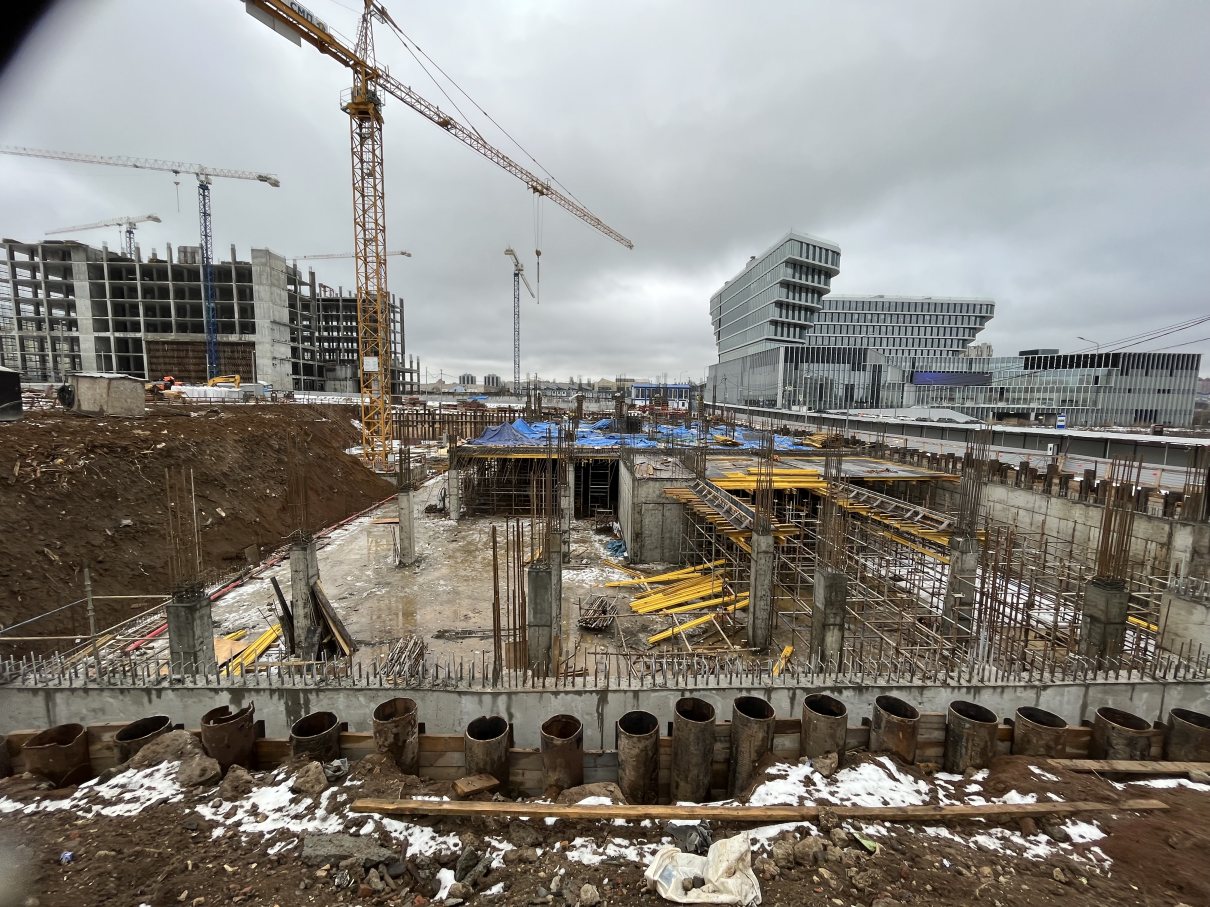

Устройство монолитных стен и колонн на -1 этаже
Февраль, 2025

Устройство монолитных стен и колонн на -1 этаже

Ведутся работы по устройству монолитных стен и колонн на -1 этаже, а также выполняются работы по устройству монолитного перекрытия.

Готовность
50%

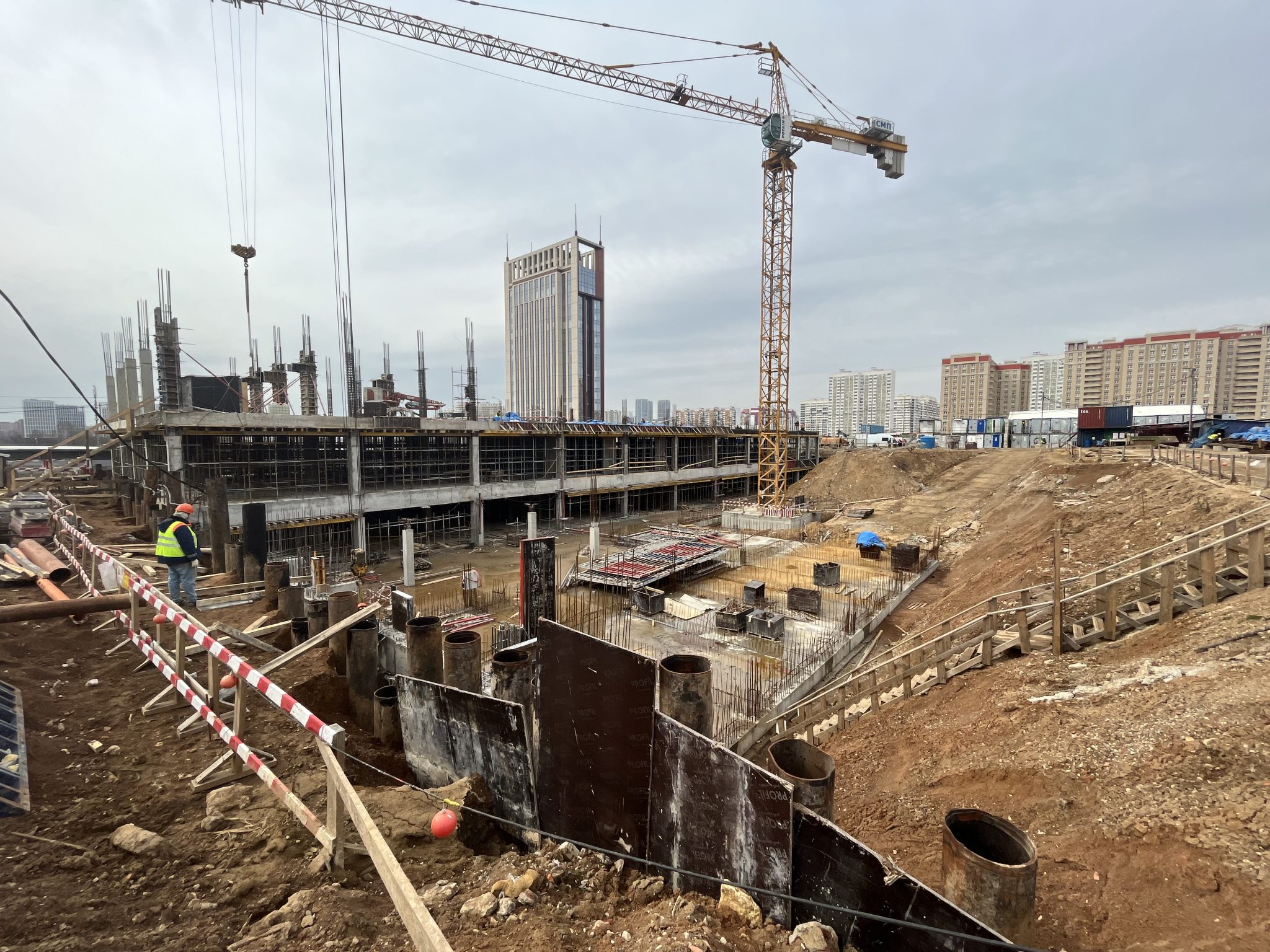

Устройство монолитных стен и колонн на 1 и 2 этажах
Март, 2025

Устройство монолитных стен и колонн на 1 и 2 этажах

Выполняются работы по устройству монолитных стен и колонн на 1 и 2 этажах, а также работы по устройству монолитного перекрытия 1-го этажа.

Готовность
55%

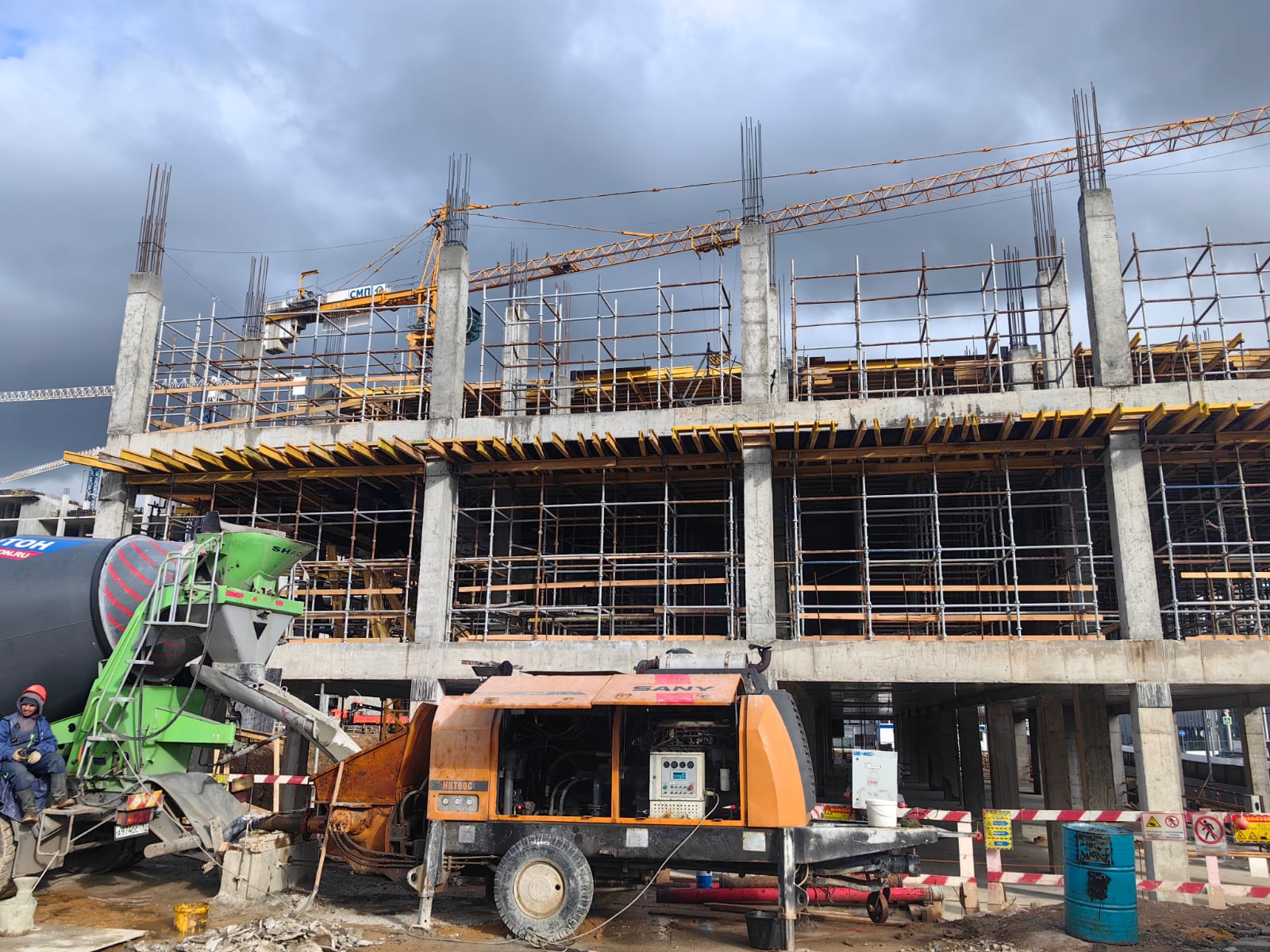

Устройству монолитных балок
Апрель, 2025

Устройству монолитных балок

Выполняются работы по устройству монолитных балок и плиты перекрытия на 3 этаже, а также устройство монолитных конструкций (колонны) на 4 этаже.

Готовность
60%

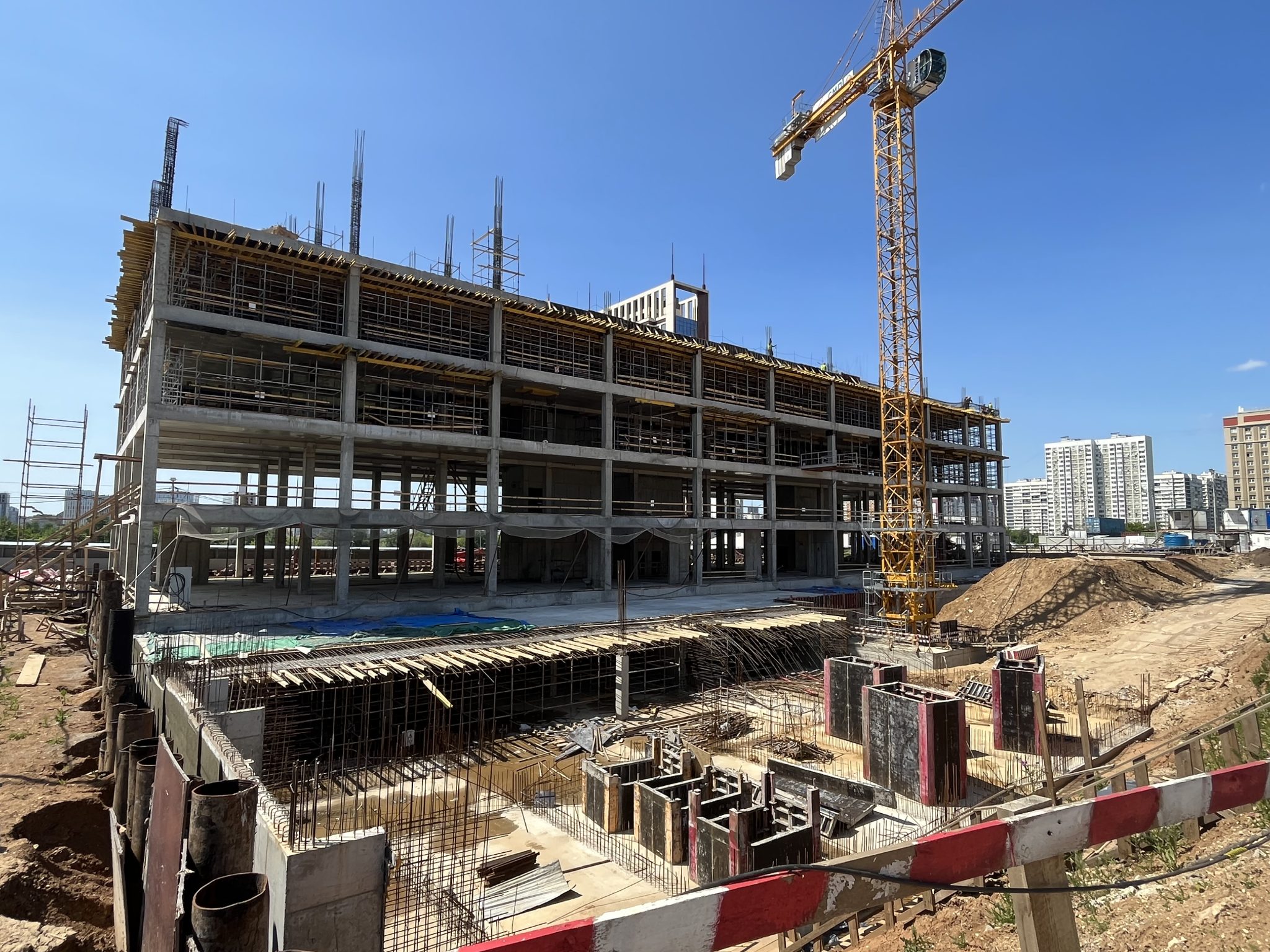

Устройство монолитных вертикальных конструкций
Май, 2025

Устройство монолитных вертикальных конструкций

Выполнены работы по устройство монолитной плиты перекрытия 4-го этажа, ведутся работы по устройству монолитных вертикальных конструкций (колонн) на 5 этаже.

Готовность
65%

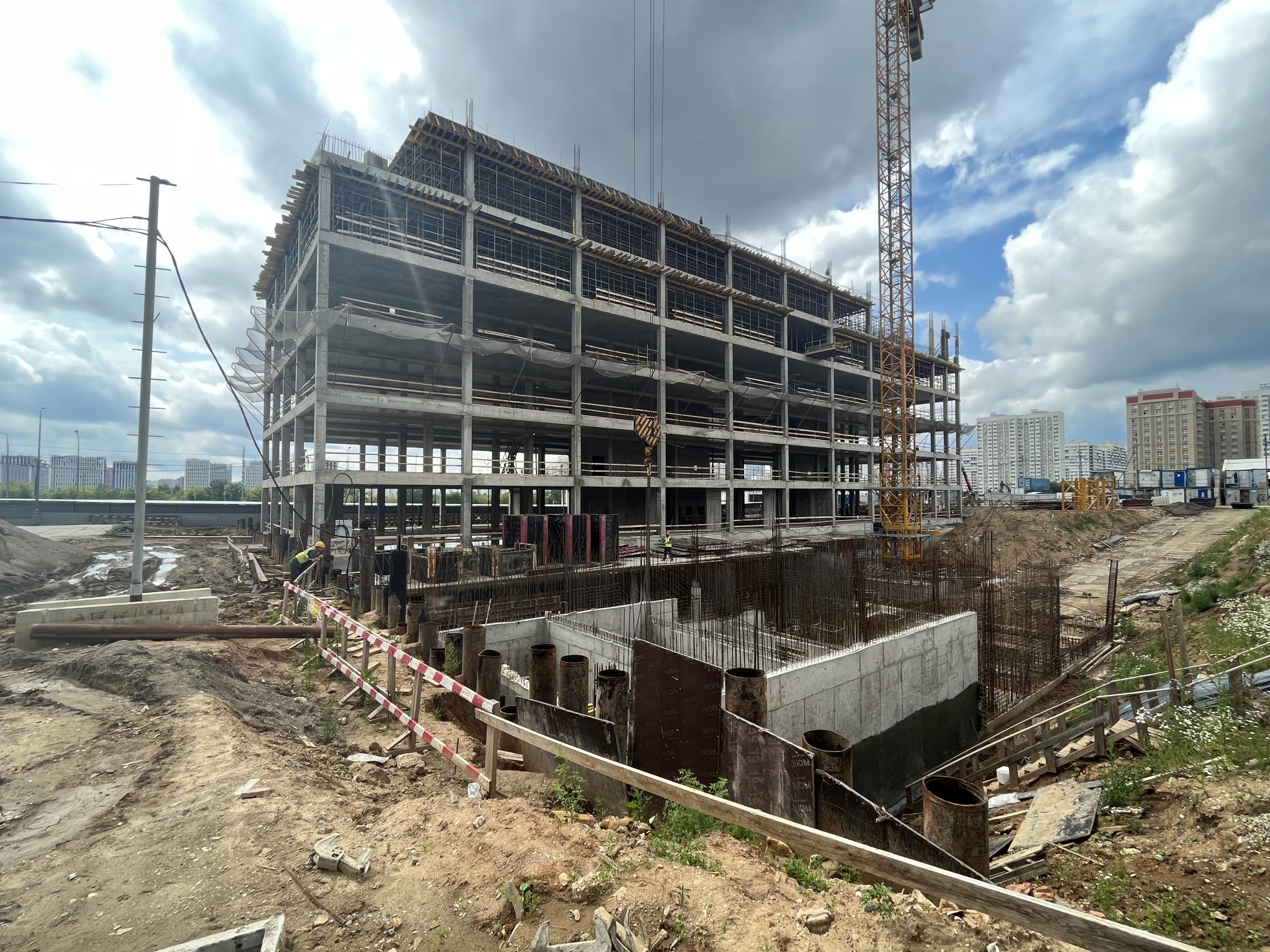

Устройство монолитных конструкций
Июнь, 2025

Устройство монолитных конструкций

Выполнены работы по устройство монолитных конструкций (стены, колонны и плита перекрытия) 5-го этажа. Выполняются работы по устройству монолитных вертикальных конструкций (стены и колонны) на 6 этаже, включая плиту перекрытия.

Готовность
70%

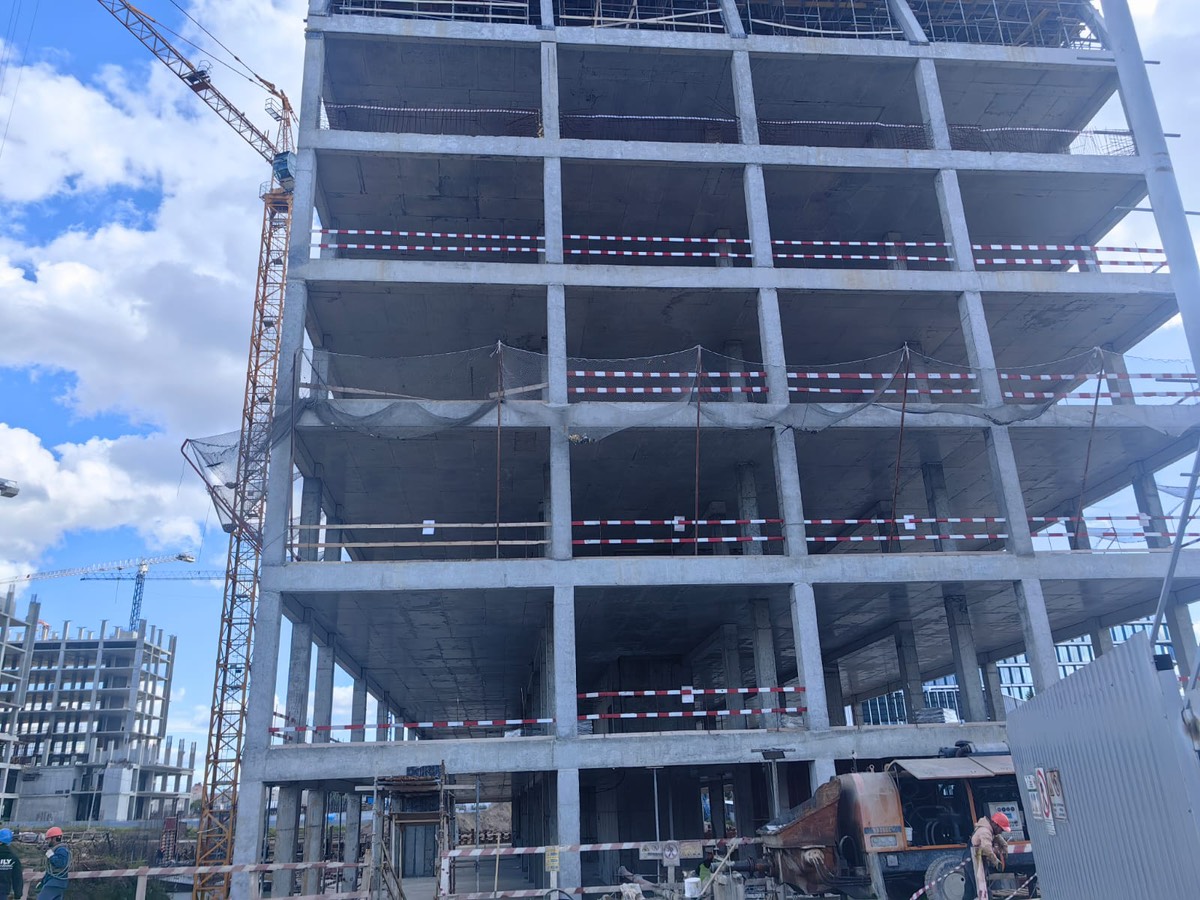

 Выполнены работы по устройство монолитных конструкций
Июль, 2025

Выполнены работы по устройство монолитных конструкций

Выполнены работы по устройство монолитных конструкций (стены, колонны и плита перекрытия) 6-го этажа. Выполняются работы по устройству монолитных вертикальных конструкций (стены и колонны) на 7 этаже, включая плиту перекрытия.

Готовность
75%

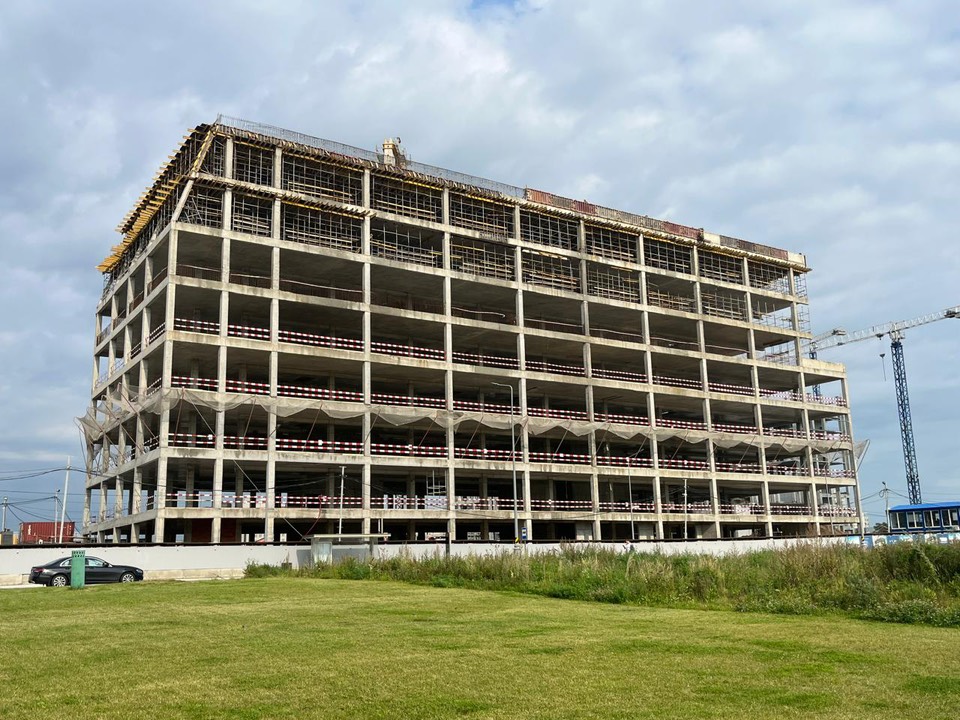

Завершены работы по устройству монолитных конструкций
Август, 2025

Завершены работы по устройству монолитных конструкций

Завершены работы по устройству монолитных конструкций (стены, колонны и плиты перекрытия) 8-го этажа. Выполняются работы по устройству монолитных вертикальных конструкций (стены и колонны) на эксплуатируемой кровле.

Готовность
80%

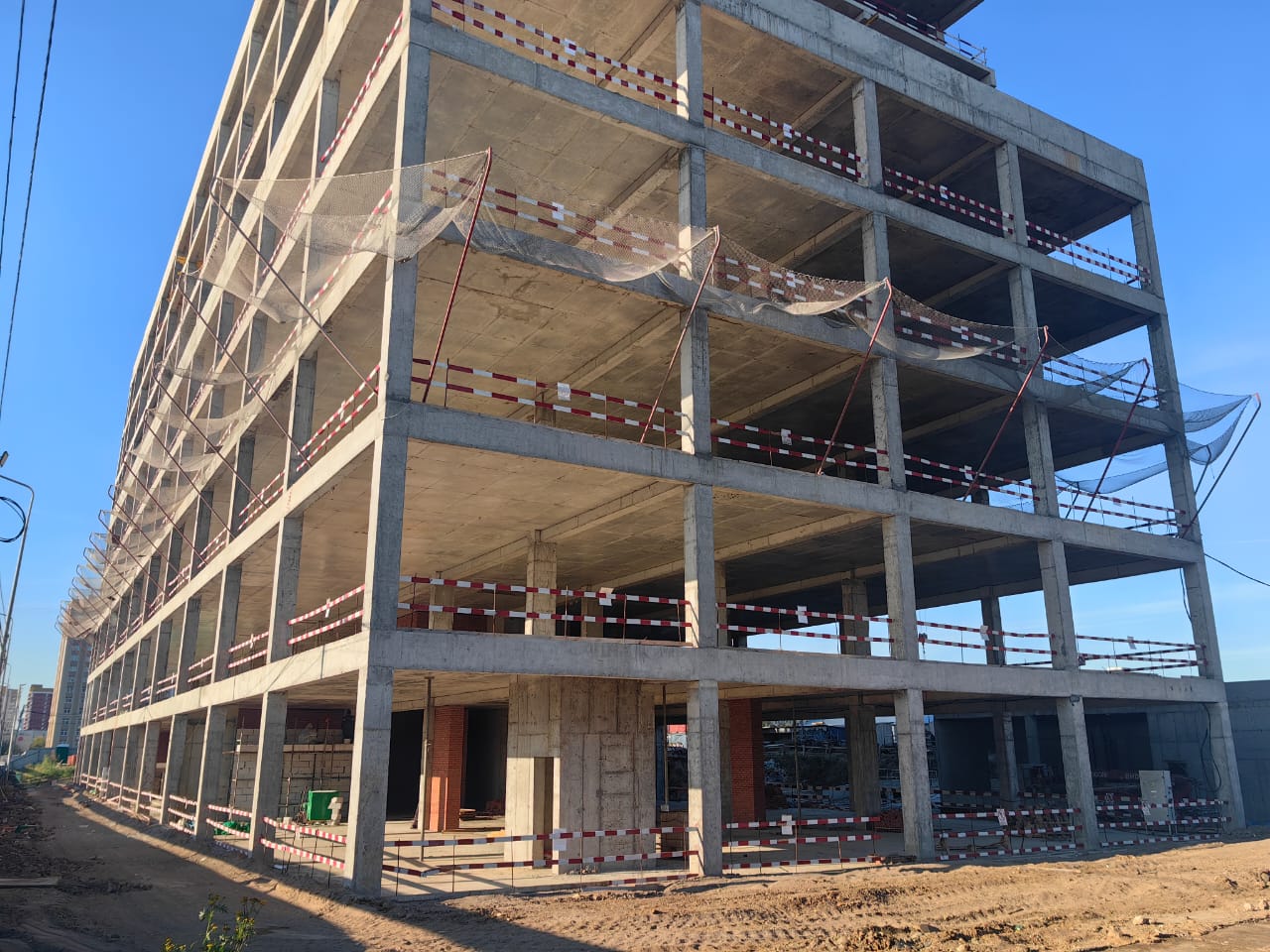

Устройство монолитных лестничных маршей
Сентябрь, 2025

Устройство монолитных лестничных маршей

Завершаются работы по устройству монолитных лестничных маршей и площадок. Ведутся работы по устройству перегородок из кирпича и блоков на -1,1 и 2 этажах.

Готовность
82%

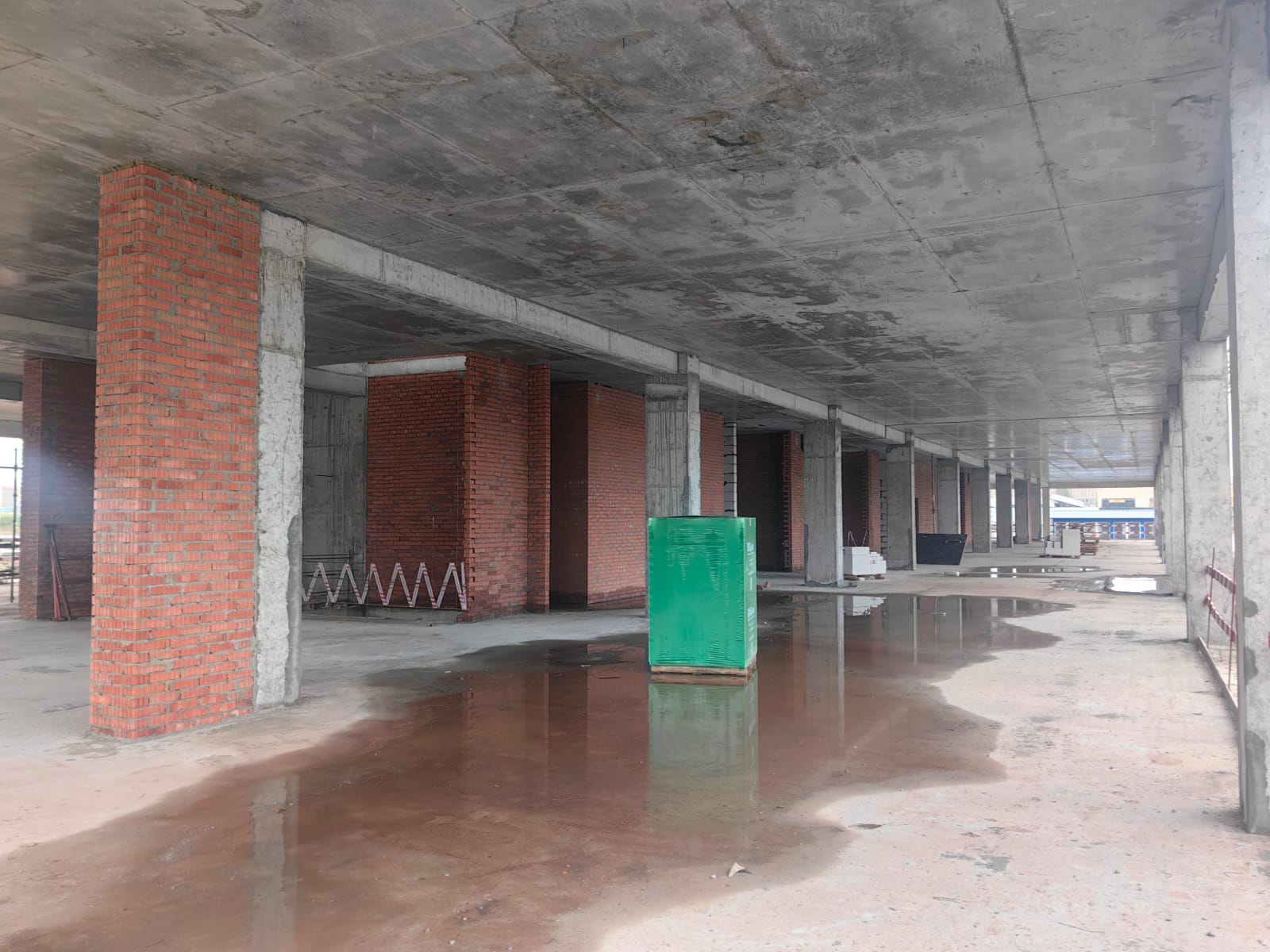

Выполнены работы по устройству монолитных конструкций здания
Октябрь, 2025

Выполнены работы по устройству монолитных конструкций здания

Выполнены работы по устройству монолитных конструкций здания. Ведутся работы по устройству перегородок из кирпича и блоков на 1,2,3,4 и 6 этажах, а также на эксплуатируемой кровле.

Готовность
84%

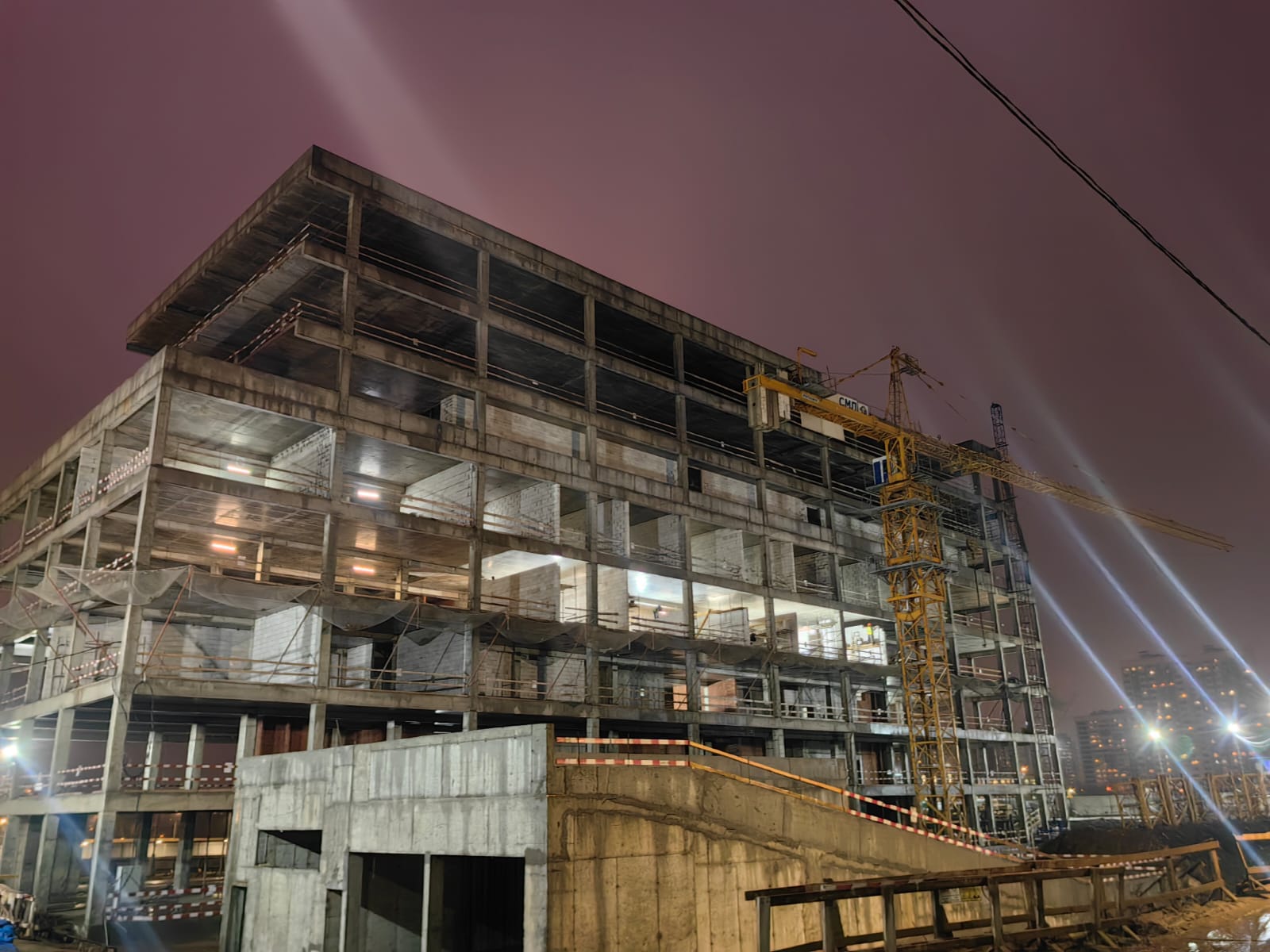

Ведутся работы по устройству перегородок
Ноябрь, 2025

Ведутся работы по устройству перегородок

Ведутся работы по устройству перегородок из кирпича и блоков на 3,4,5 и 6 этажах.

Готовность
85%

История строительства

Выполняются работы по устройству  фасадов  с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования.

Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования.

Разработка котлована в период с 02.06.2021 по 29.06.2021
Июнь, 2021

Разработка котлована в период с 02.06.2021 по 29.06.2021

Разработка котлована в период с 02.06.2021 по 29.06.2021
Июнь, 2021

Разработка котлована в период с 02.06.2021 по 29.06.2021

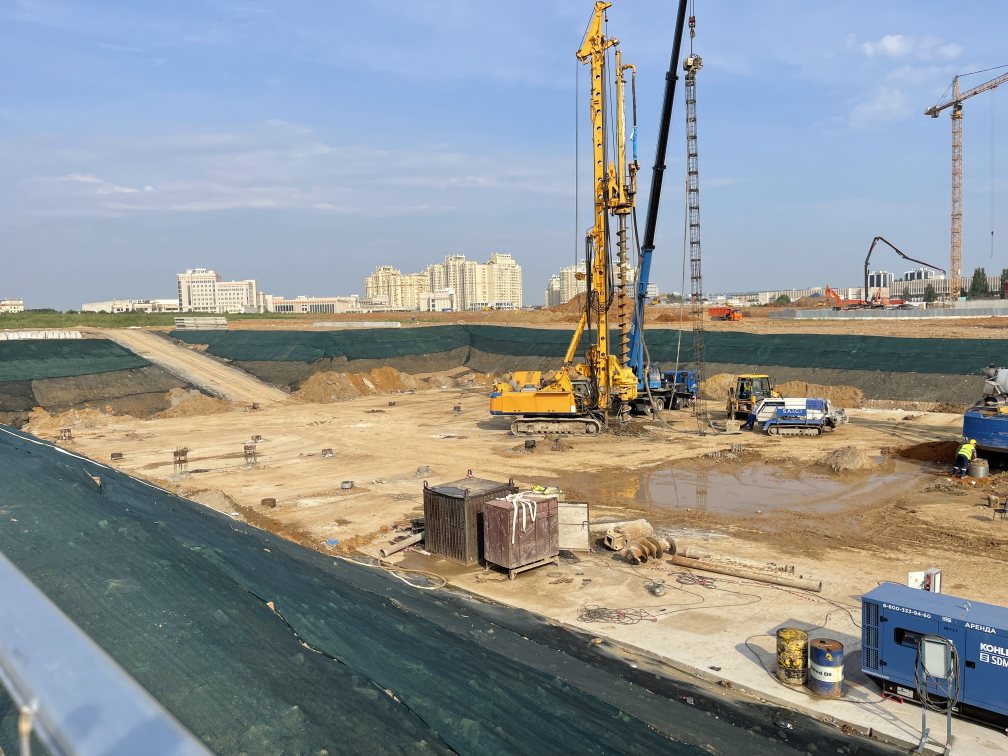

Устройство свайного поля в период с 30.06.2021 по 09.09.2021
Июнь, 2021

Устройство свайного поля в период с 30.06.2021 по 09.09.2021

Устройство свайного поля в период с 30.06.2021 по 09.09.2021
Июнь, 2021

Устройство свайного поля в период с 30.06.2021 по 09.09.2021

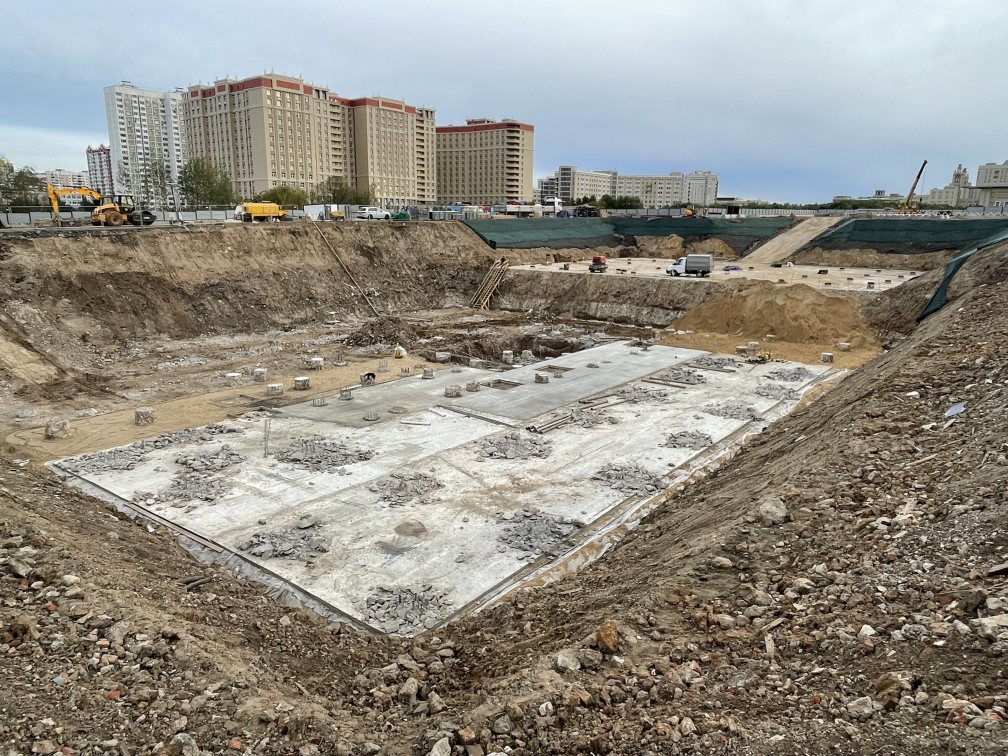

Устройство бетонной подготовки под фундаментную плиту в период с 09.09.2021 по 27.09.2021
Сентябрь, 2021

Устройство бетонной подготовки под фундаментную плиту в период с 09.09.2021 по 27.09.2021

Устройство бетонной подготовки под фундаментную плиту в период с 09.09.2021 по 27.09.2021
Сентябрь, 2021

Устройство бетонной подготовки под фундаментную плиту в период с 09.09.2021 по 27.09.2021

Устройство горизонтальной изоляции в период с 27.09.2021 по 08.10.2021
Сентябрь, 2021

Устройство горизонтальной изоляции в период с 27.09.2021 по 08.10.2021

Устройство горизонтальной изоляции в период с 27.09.2021 по 08.10.2021
Сентябрь, 2021

Устройство горизонтальной изоляции в период с 27.09.2021 по 08.10.2021

Возведение фундаментной плиты в период с 08.10.2021 по 24.10.2021
Октябрь, 2021

Возведение фундаментной плиты в период с 08.10.2021 по 24.10.2021

Возведение фундаментной плиты в период с 08.10.2021 по 24.10.2021
Октябрь, 2021

Возведение фундаментной плиты в период с 08.10.2021 по 24.10.2021

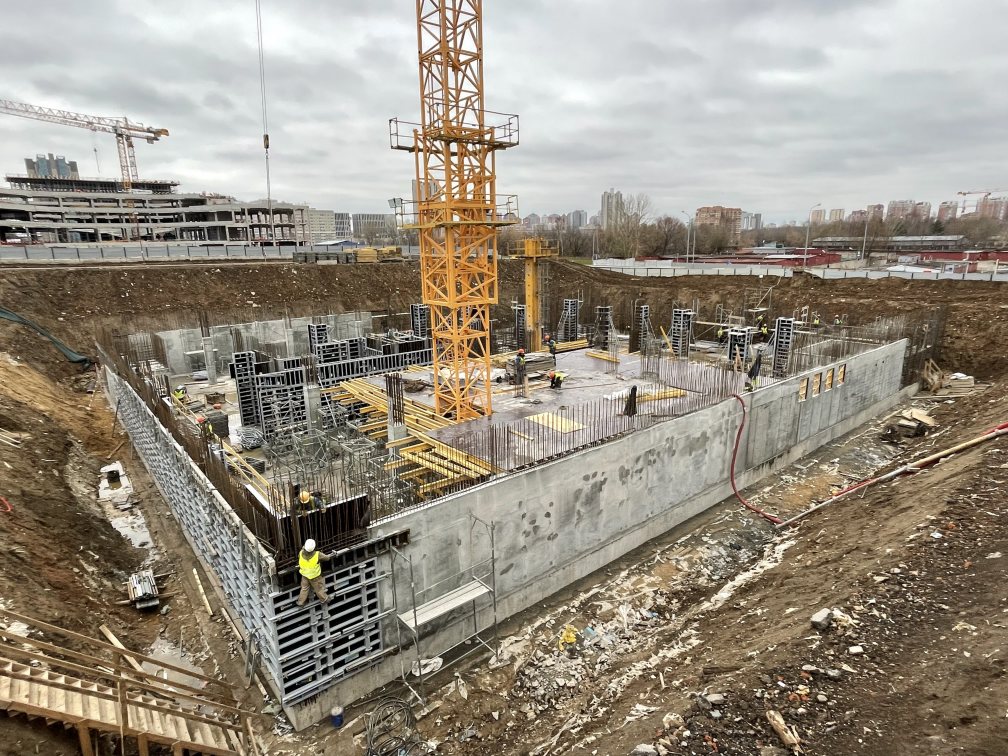

Возведение монолитных конструкций "-1 этажа" в период с 24.10.2021 по 19.11.2021
Октябрь, 2021

Возведение монолитных конструкций "-1 этажа" в период с 24.10.2021 по 19.11.2021

Возведение монолитных конструкций "-1 этажа" в период с 24.10.2021 по 19.11.2021
Октябрь, 2021

Возведение монолитных конструкций "-1 этажа" в период с 24.10.2021 по 19.11.2021

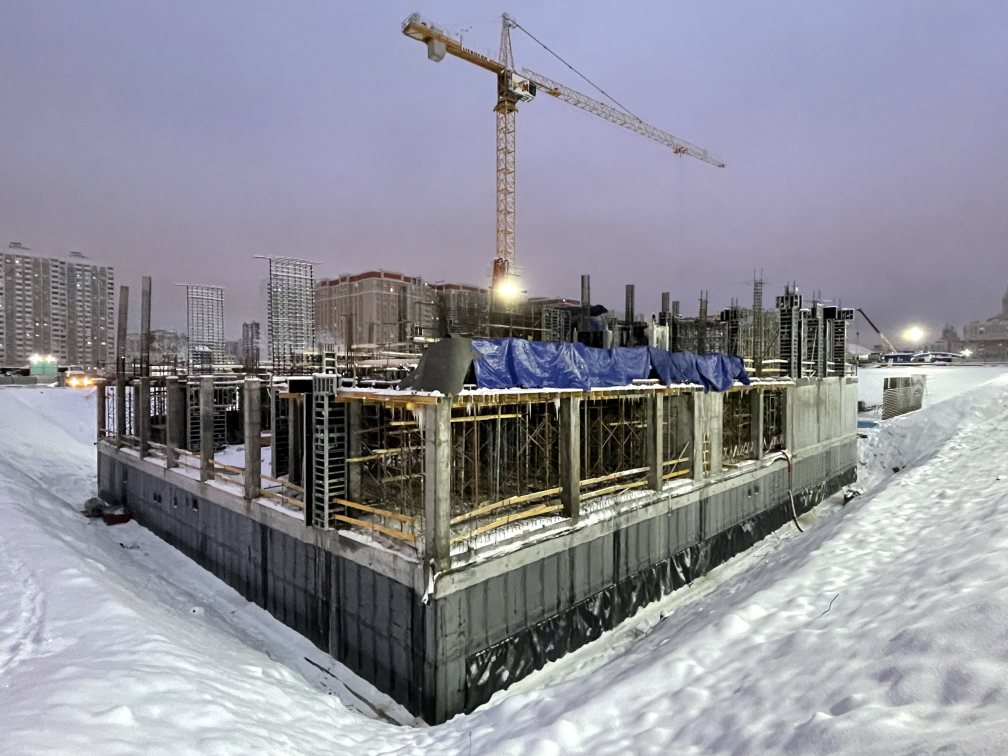

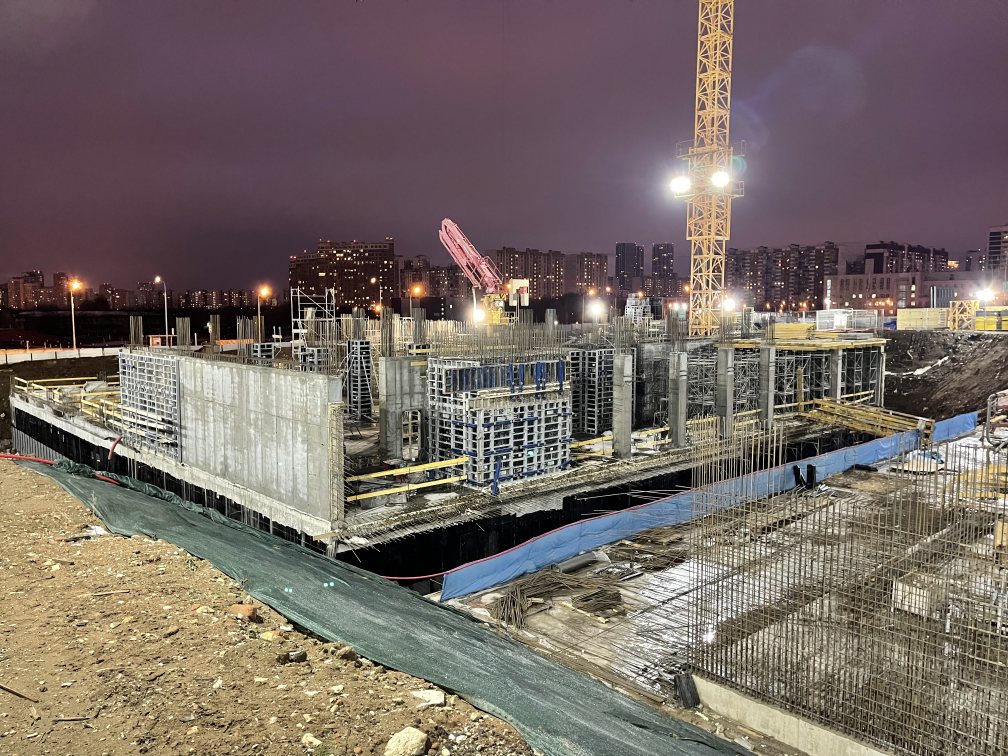

Возведение монолитных конструкций "0 этажа" в период с 19.11.2021 по 02.12.2021
Ноябрь, 2021

Возведение монолитных конструкций "0 этажа" в период с 19.11.2021 по 02.12.2021

Возведение монолитных конструкций "0 этажа" в период с 19.11.2021 по 02.12.2021
Ноябрь, 2021

Возведение монолитных конструкций "0 этажа" в период с 19.11.2021 по 02.12.2021

Возведение монолитных конструкций "1 этажа" в период с 02.12.2021 по 15.12.2021
Декабрь, 2021

Возведение монолитных конструкций "1 этажа" в период с 02.12.2021 по 15.12.2021

Возведение монолитных конструкций "1 этажа" в период с 02.12.2021 по 15.12.2021
Декабрь, 2021

Возведение монолитных конструкций "1 этажа" в период с 02.12.2021 по 15.12.2021

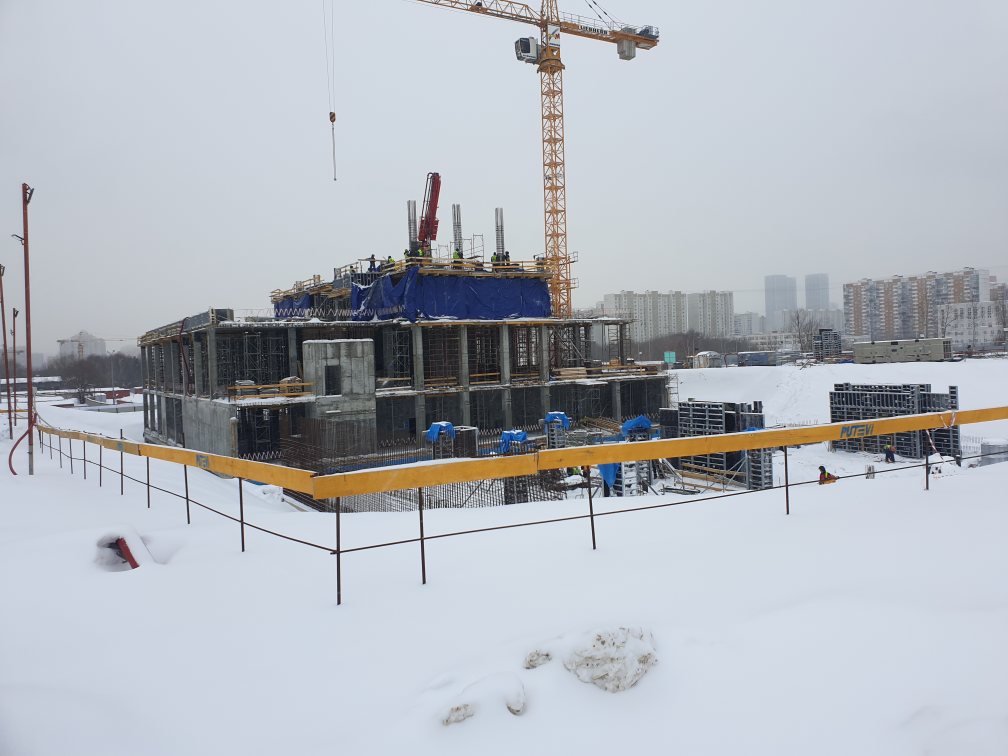

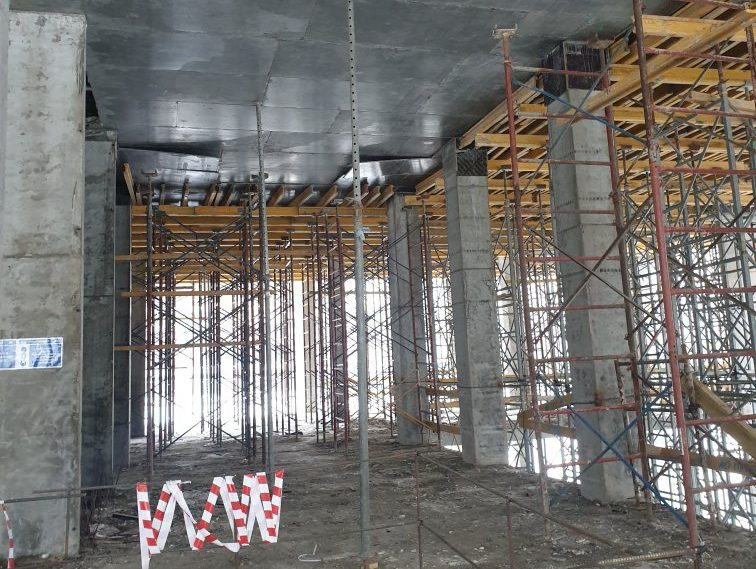

Возведение монолитных конструкций "2 этажа" в период с 15.12.2021 по 31.12.2021
Декабрь, 2021

Возведение монолитных конструкций "2 этажа" в период с 15.12.2021 по 31.12.2021

Возведение монолитных конструкций "2 этажа" в период с 15.12.2021 по 31.12.2021
Декабрь, 2021

Возведение монолитных конструкций "2 этажа" в период с 15.12.2021 по 31.12.2021

Возведение монолитных конструкций "3 этажа" в период с 03.01.2022 по 11.01.2022
Январь, 2022

Возведение монолитных конструкций "3 этажа" в период с 03.01.2022 по 11.01.2022

Возведение монолитных конструкций "3 этажа" в период с 03.01.2022 по 11.01.2022
Январь, 2022

Возведение монолитных конструкций "3 этажа" в период с 03.01.2022 по 11.01.2022

Возведение монолитных конструкций "4 этажа" в период с 11.01.2022 по 20.01.2022
Январь, 2022

Возведение монолитных конструкций "4 этажа" в период с 11.01.2022 по 20.01.2022

Возведение монолитных конструкций "4 этажа" в период с 11.01.2022 по 20.01.2022
Январь, 2022

Возведение монолитных конструкций "4 этажа" в период с 11.01.2022 по 20.01.2022

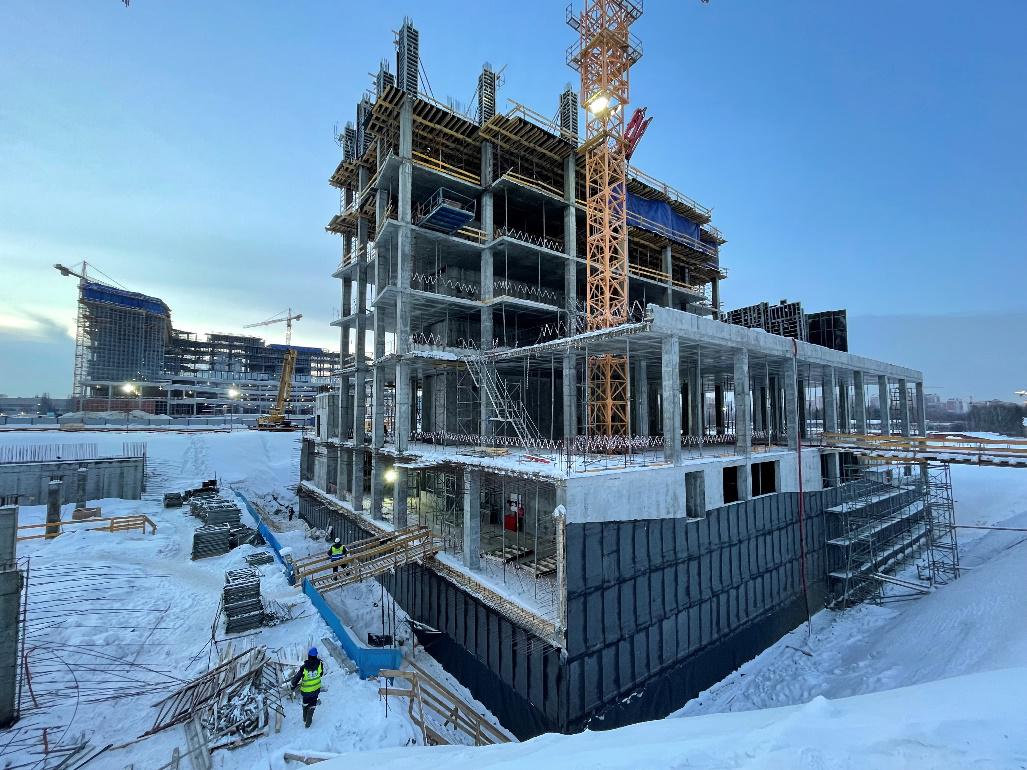

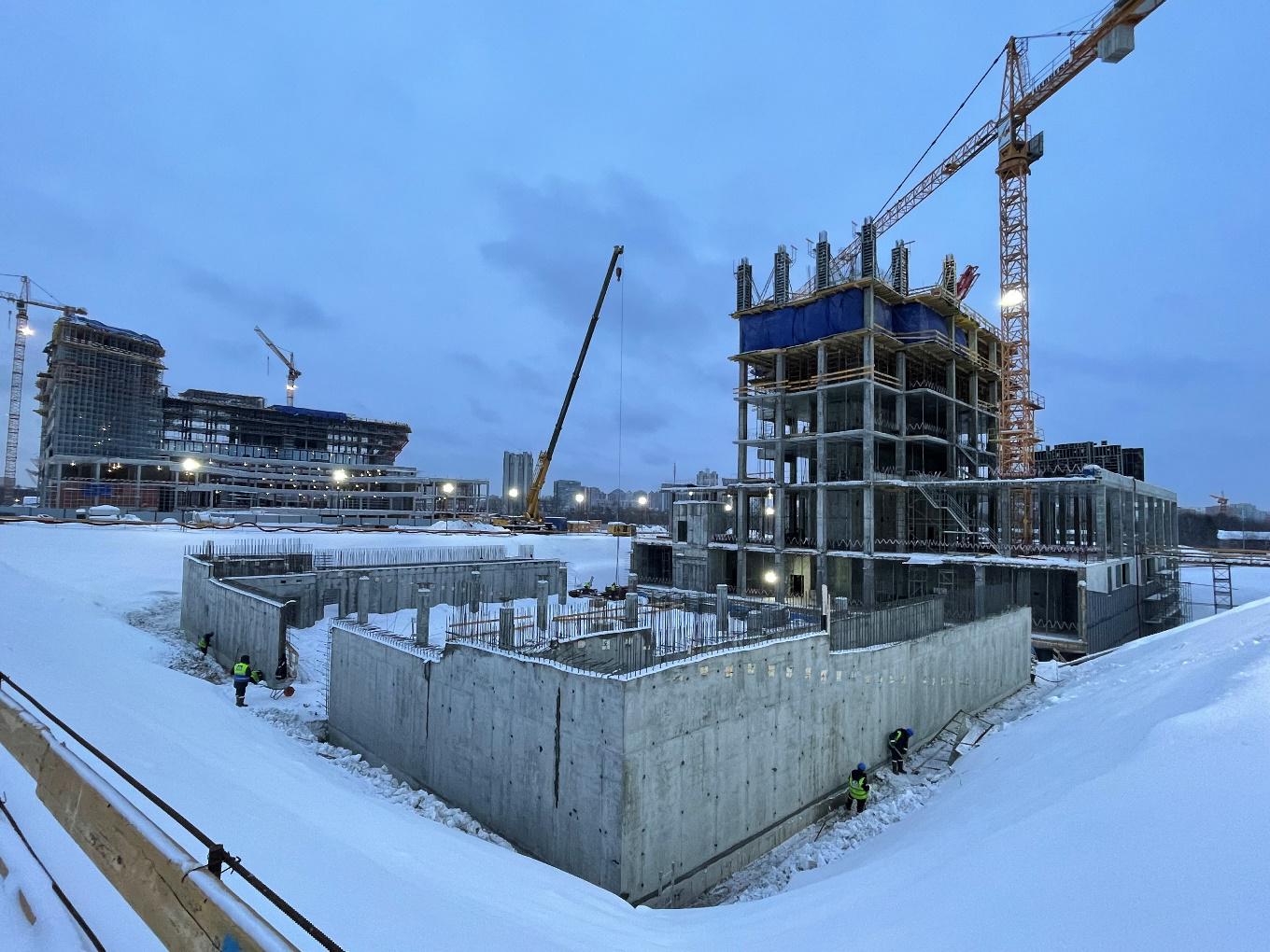

Возведение монолитных конструкций "5 этажа" в период с 20.01.2022 по 29.01.2022
Январь, 2022

Возведение монолитных конструкций "5 этажа" в период с 20.01.2022 по 29.01.2022

Возведение монолитных конструкций "5 этажа" в период с 20.01.2022 по 29.01.2022
Январь, 2022

Возведение монолитных конструкций "5 этажа" в период с 20.01.2022 по 29.01.2022

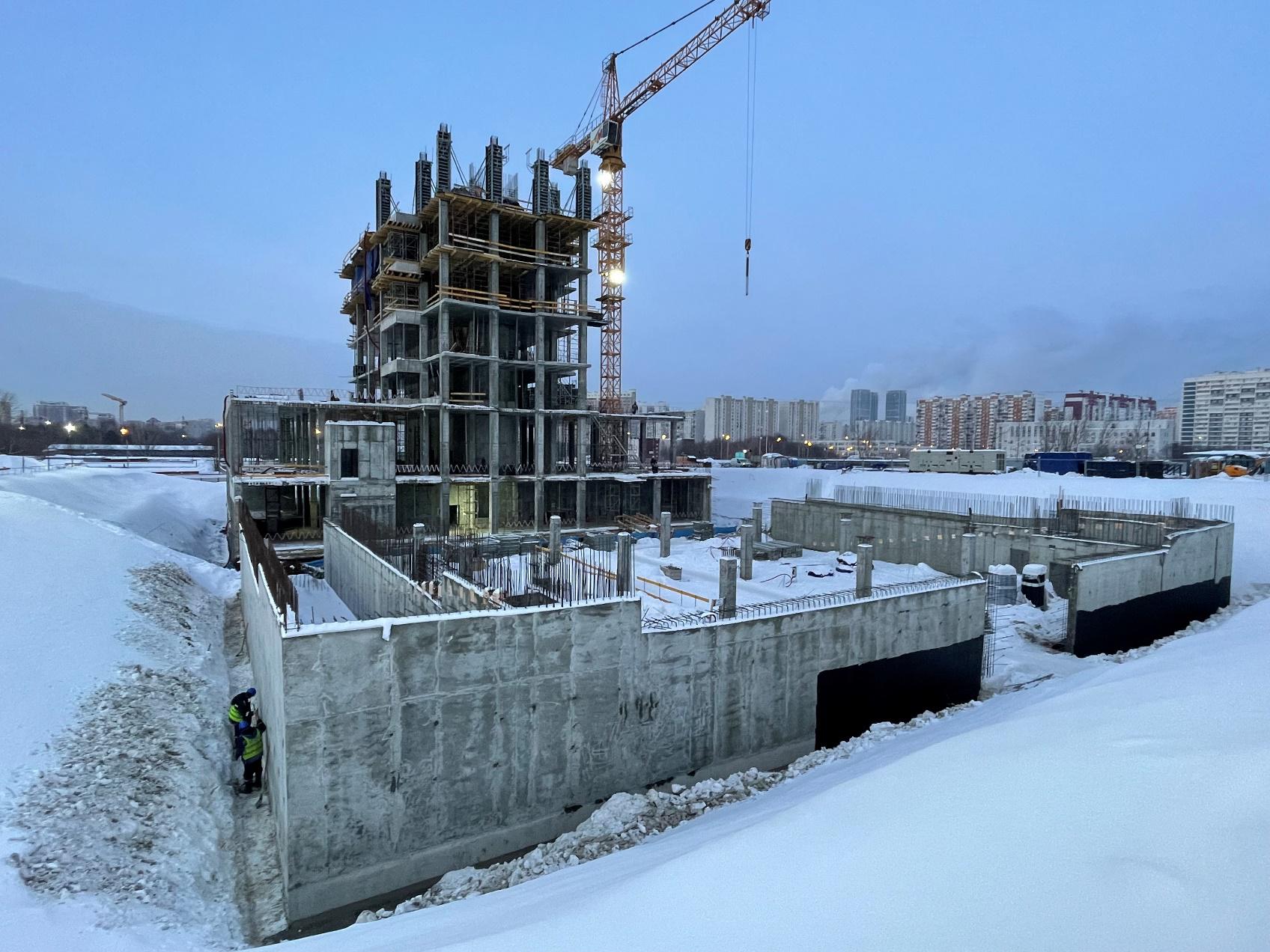

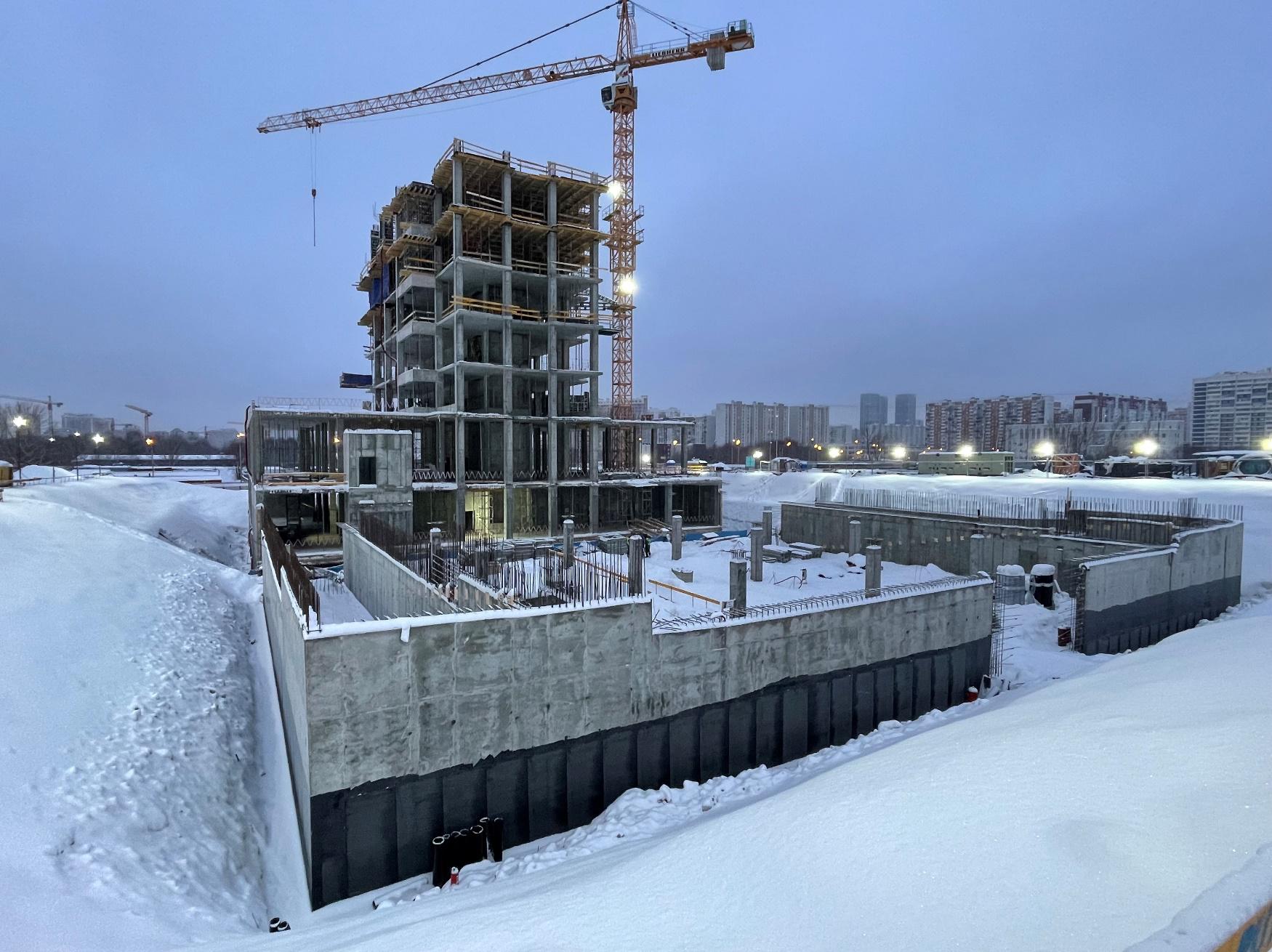

Возведение монолитных конструкций "6 этажа" в период с 29.01.2022 по 09.02.2022
Январь, 2022

Возведение монолитных конструкций "6 этажа" в период с 29.01.2022 по 09.02.2022

Возведение монолитных конструкций "6 этажа" в период с 29.01.2022 по 09.02.2022
Январь, 2022

Возведение монолитных конструкций "6 этажа" в период с 29.01.2022 по 09.02.2022

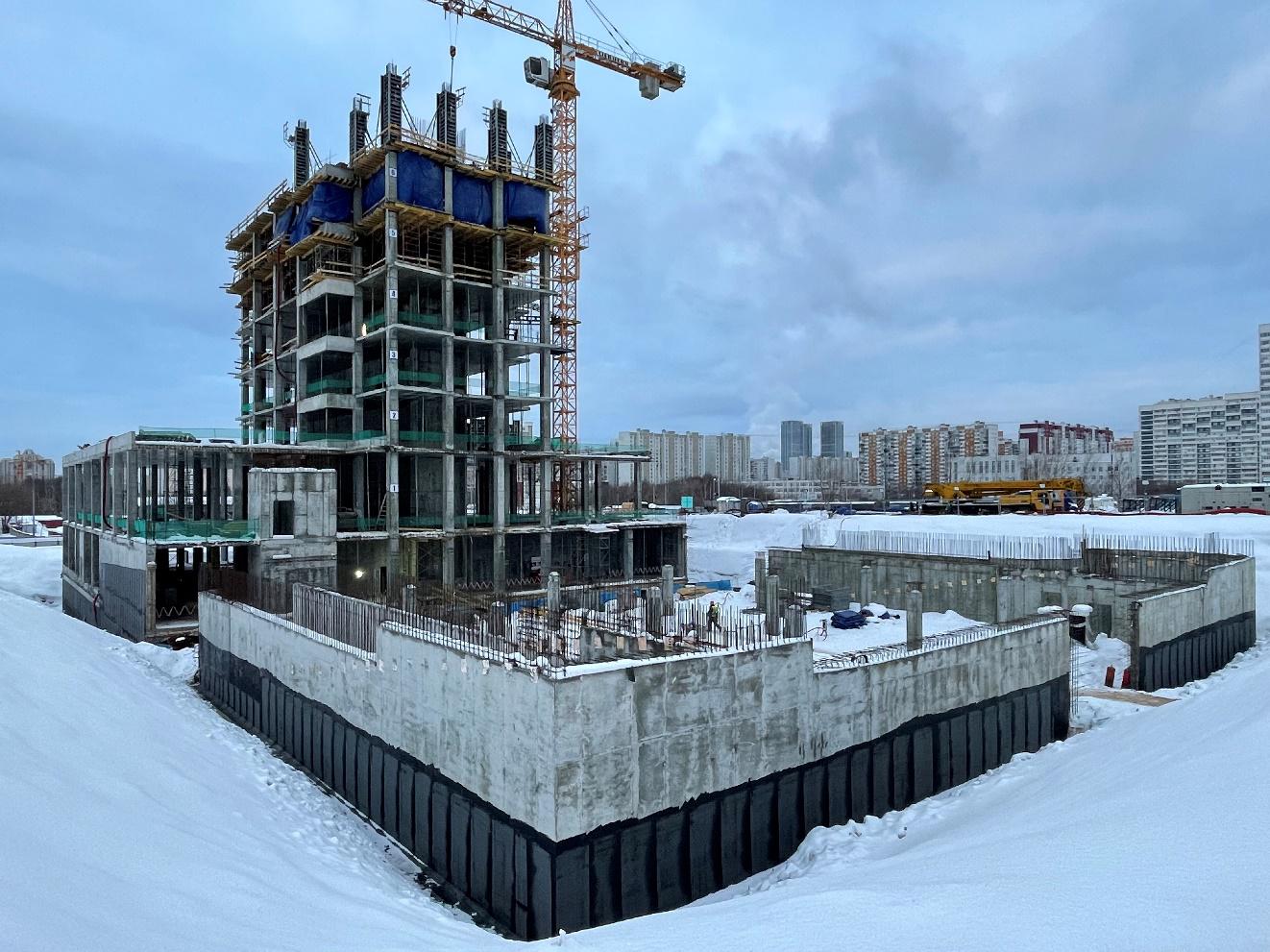

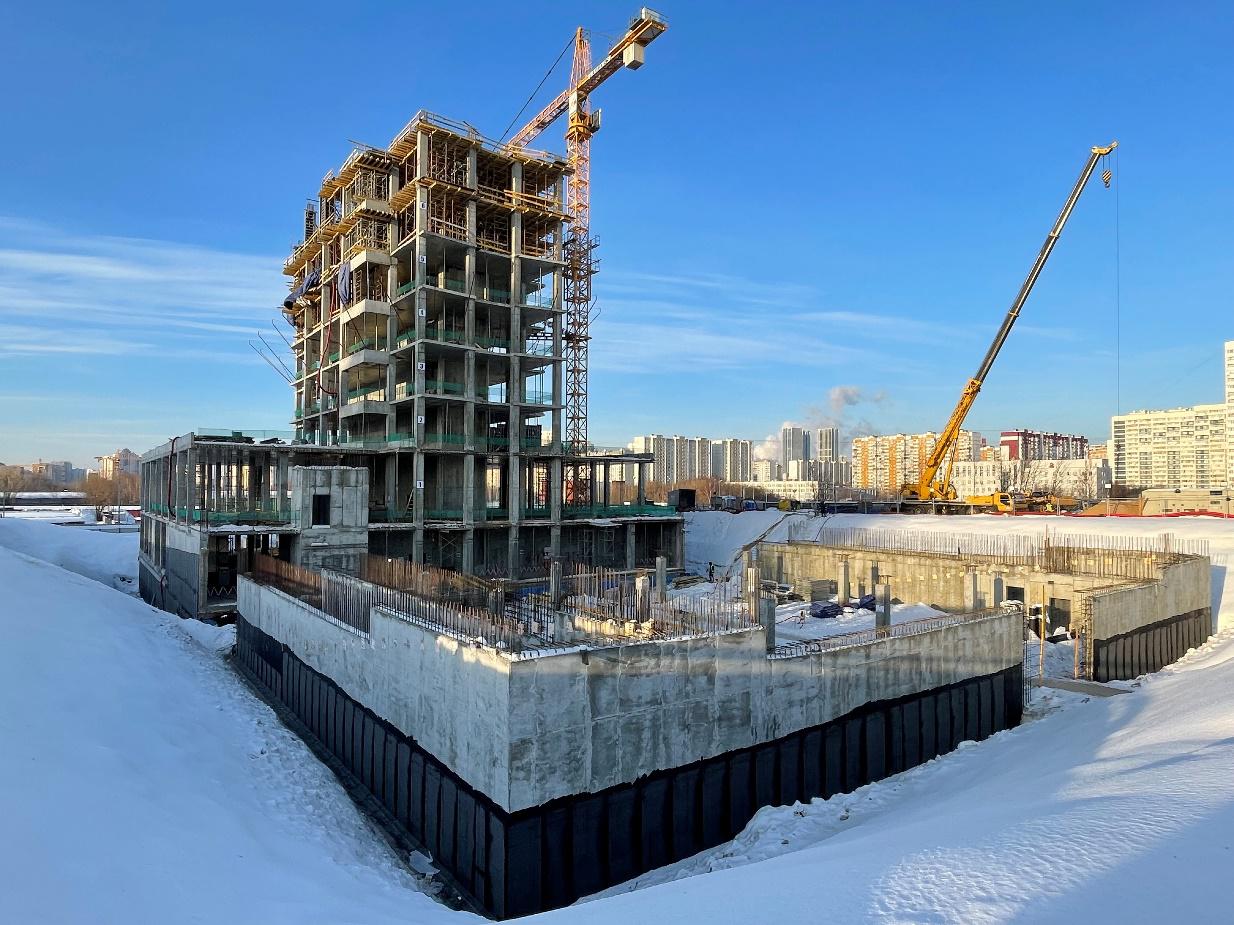

Возведение монолитных конструкций "7 этажа" в период с 09.02.2022 по 19.02.2022
Февраль, 2022

Возведение монолитных конструкций "7 этажа" в период с 09.02.2022 по 19.02.2022

Возведение монолитных конструкций "7 этажа" в период с 09.02.2022 по 19.02.2022
Февраль, 2022

Возведение монолитных конструкций "7 этажа" в период с 09.02.2022 по 19.02.2022

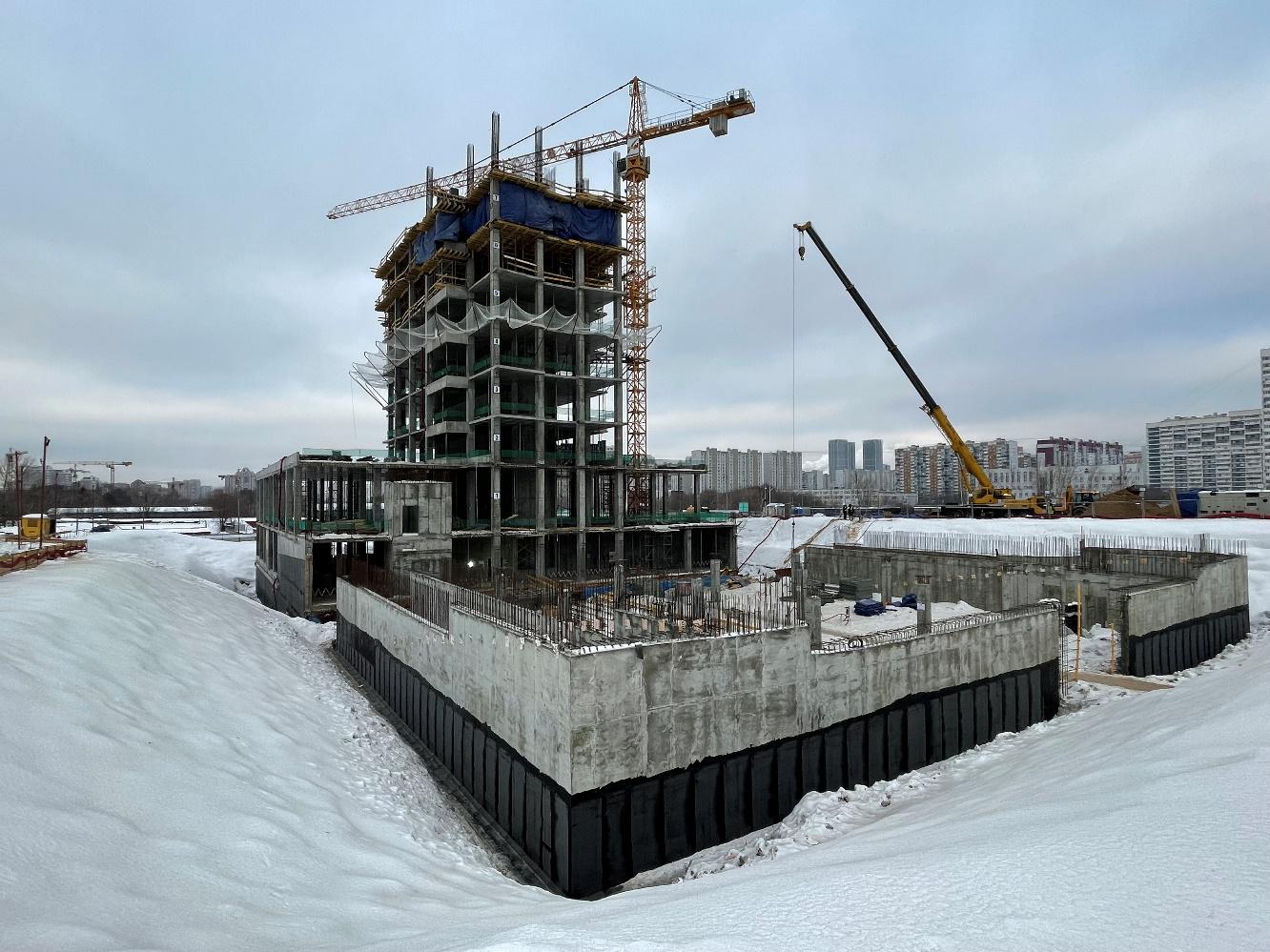

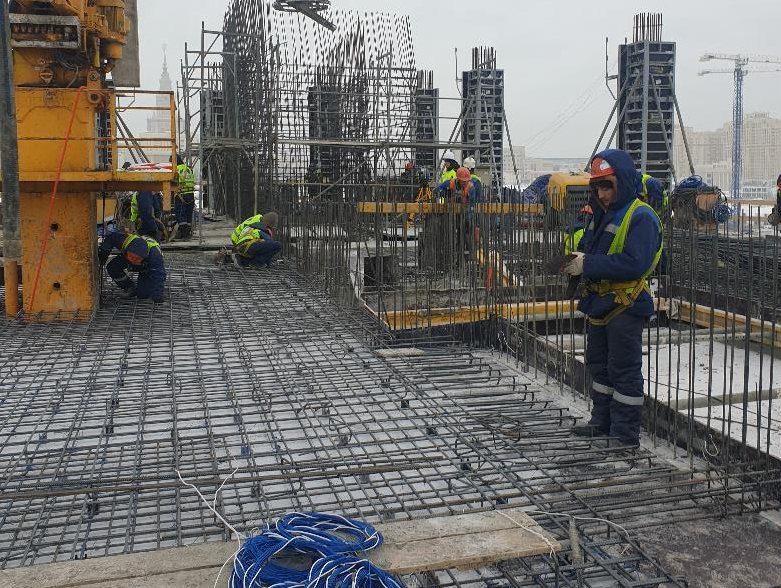

Возведение монолитных конструкций "8 этажа" в период с 19.02.2022 по 01.03.2022
Февраль, 2022

Возведение монолитных конструкций "8 этажа" в период с 19.02.2022 по 01.03.2022

Возведение монолитных конструкций "8 этажа" в период с 19.02.2022 по 01.03.2022
Февраль, 2022

Возведение монолитных конструкций "8 этажа" в период с 19.02.2022 по 01.03.2022

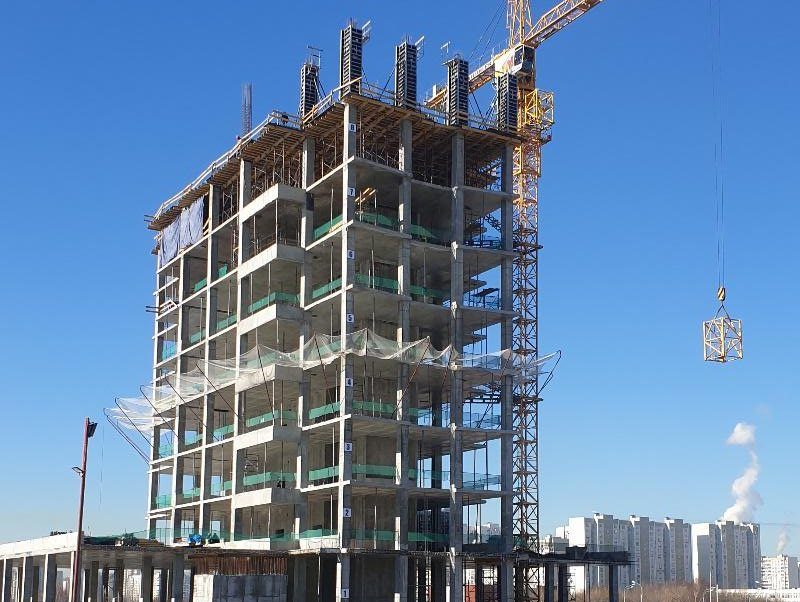

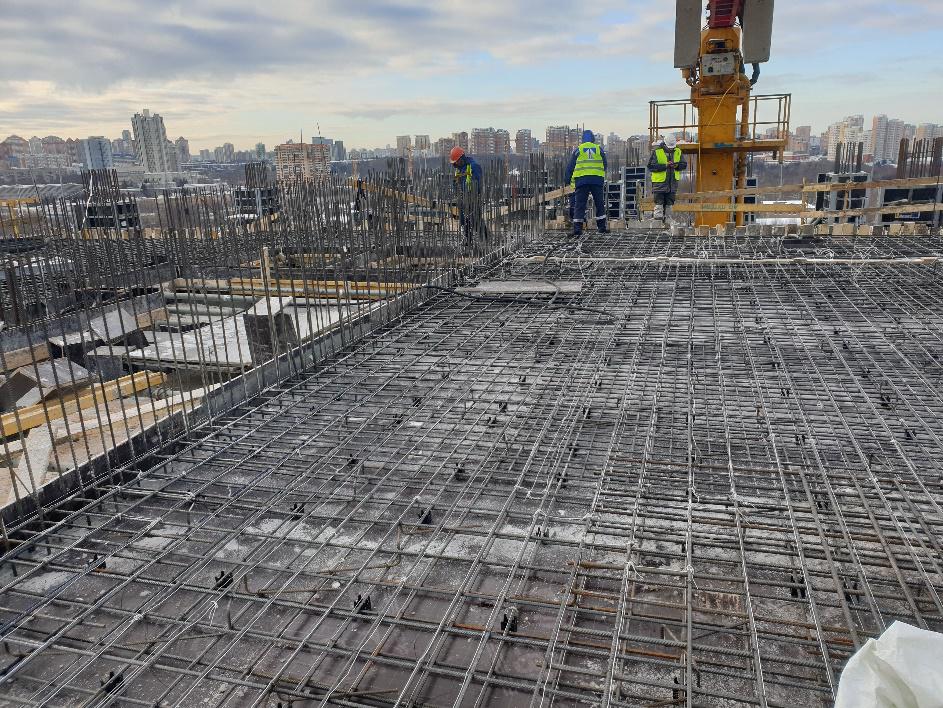

Возведение монолитных конструкций "9 этажа" в период с 01.03.2022 по 10.03.2022
Март, 2022

Возведение монолитных конструкций "9 этажа" в период с 01.03.2022 по 10.03.2022

Возведение монолитных конструкций "9 этажа" в период с 01.03.2022 по 10.03.2022
Март, 2022

Возведение монолитных конструкций "9 этажа" в период с 01.03.2022 по 10.03.2022

Выполняются несущие монолитные железобетонные конструкции здания на 15 этаже (стены, колонны), а также фасадные работы со 2 по 5 этаж с 10.03.2022 по 11.05.2022
Март, 2022

Выполняются несущие монолитные железобетонные конструкции здания на 15 этаже (стены, колонны), а также фасадные работы со 2 по 5 этаж с 10.03.2022 по 11.05.2022

Выполняются несущие монолитные железобетонные конструкции здания на 15 этаже (стены, колонны), а также фасадные работы со 2 по 5 этаж с 10.03.2022 по 11.05.2022
Март, 2022

Выполняются несущие монолитные железобетонные конструкции здания на 15 этаже (стены, колонны), а также фасадные работы со 2 по 5 этаж с 10.03.2022 по 11.05.2022

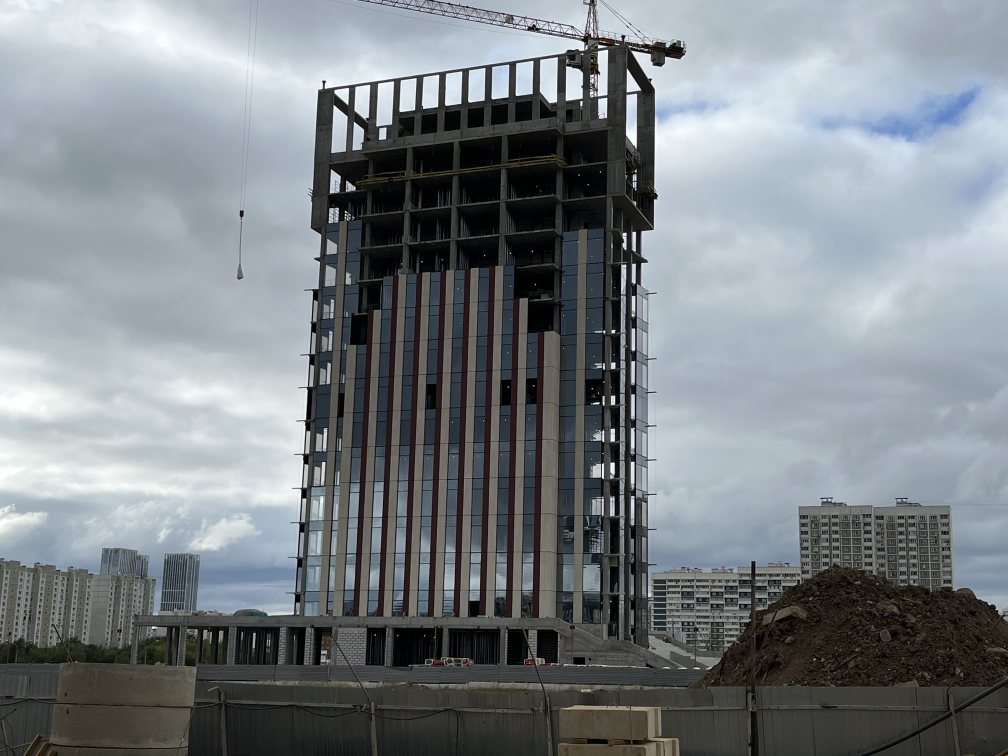

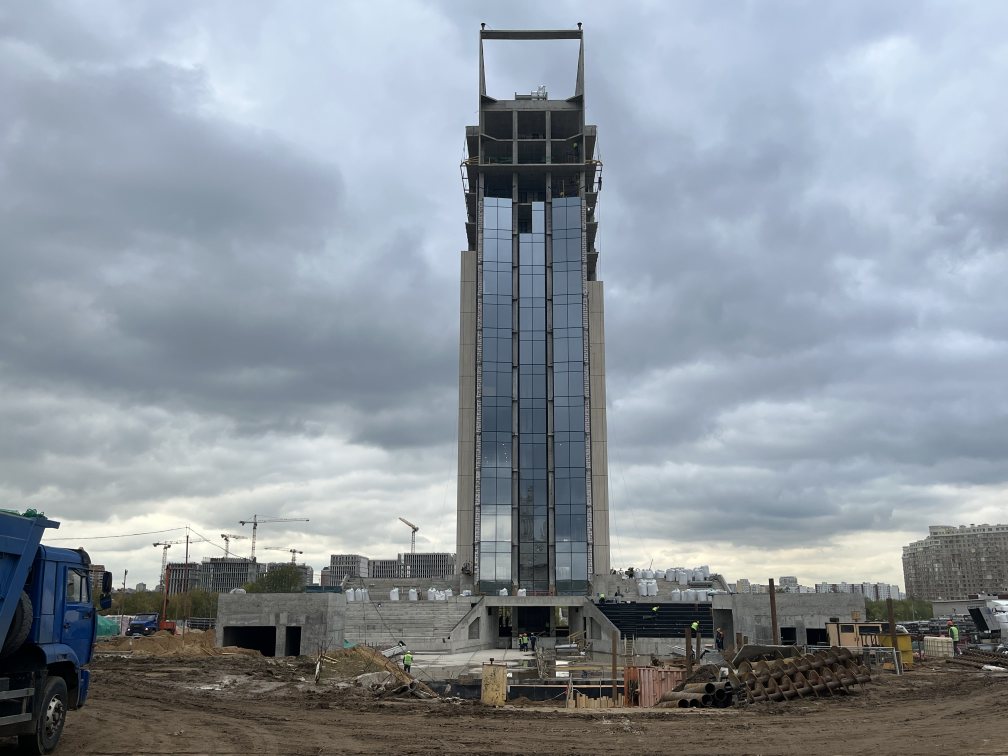

Выполняются работы по устройству монолитной наружной ж/б лестницы, въездной (выездной) рампы с подземной автостоянки, а также фасадные работы со 2 по 8 этаж, устройство внутренних стен и перегородок и выполняются работы по монтажу инженерных систем.
Июль, 2022

Выполняются работы по устройству монолитной наружной ж/б лестницы, въездной (выездной) рампы с подземной автостоянки, а также фасадные работы со 2 по 8 этаж, устройство внутренних стен и перегородок и выполняются работы по монтажу инженерных систем.

Выполняются работы по устройству монолитной наружной ж/б лестницы, въездной (выездной) рампы с подземной автостоянки, фасадные работы со 2 по 12 этаж, устройство внутренних стен и перегородок.
Август, 2022

Выполняются работы по устройству монолитной наружной ж/б лестницы, въездной (выездной) рампы с подземной автостоянки, фасадные работы со 2 по 12 этаж, устройство внутренних стен и перегородок.

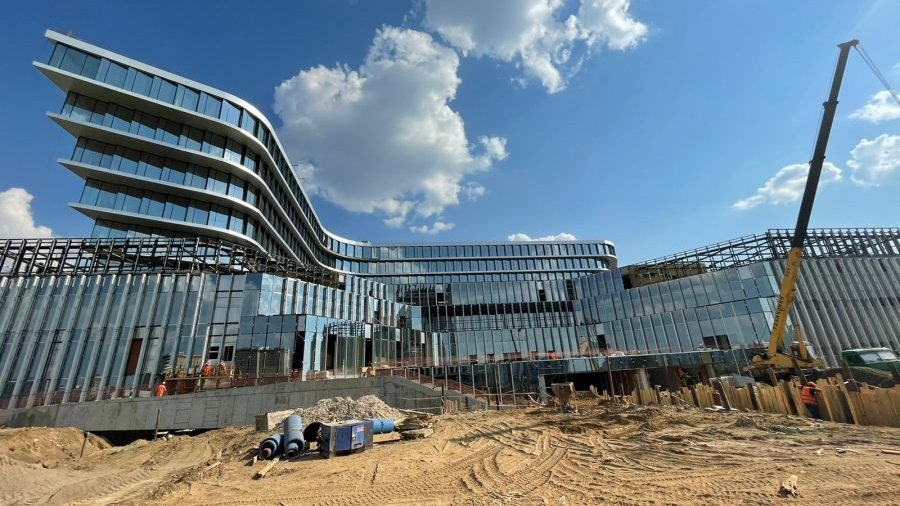

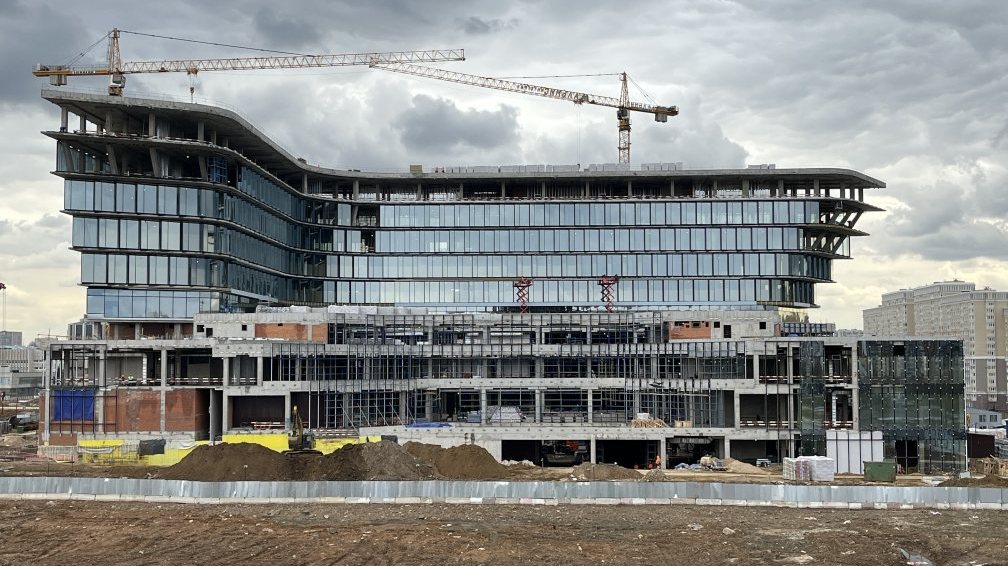

Выполняются работы по устройству кровли, фасадные работы с 1 по 13 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной части, а также  выполняются работы по монтажу внутренних инженерных систем.
Сентябрь, 2022

Выполняются работы по устройству кровли, фасадные работы с 1 по 13 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной части, а также выполняются работы по монтажу внутренних инженерных систем.

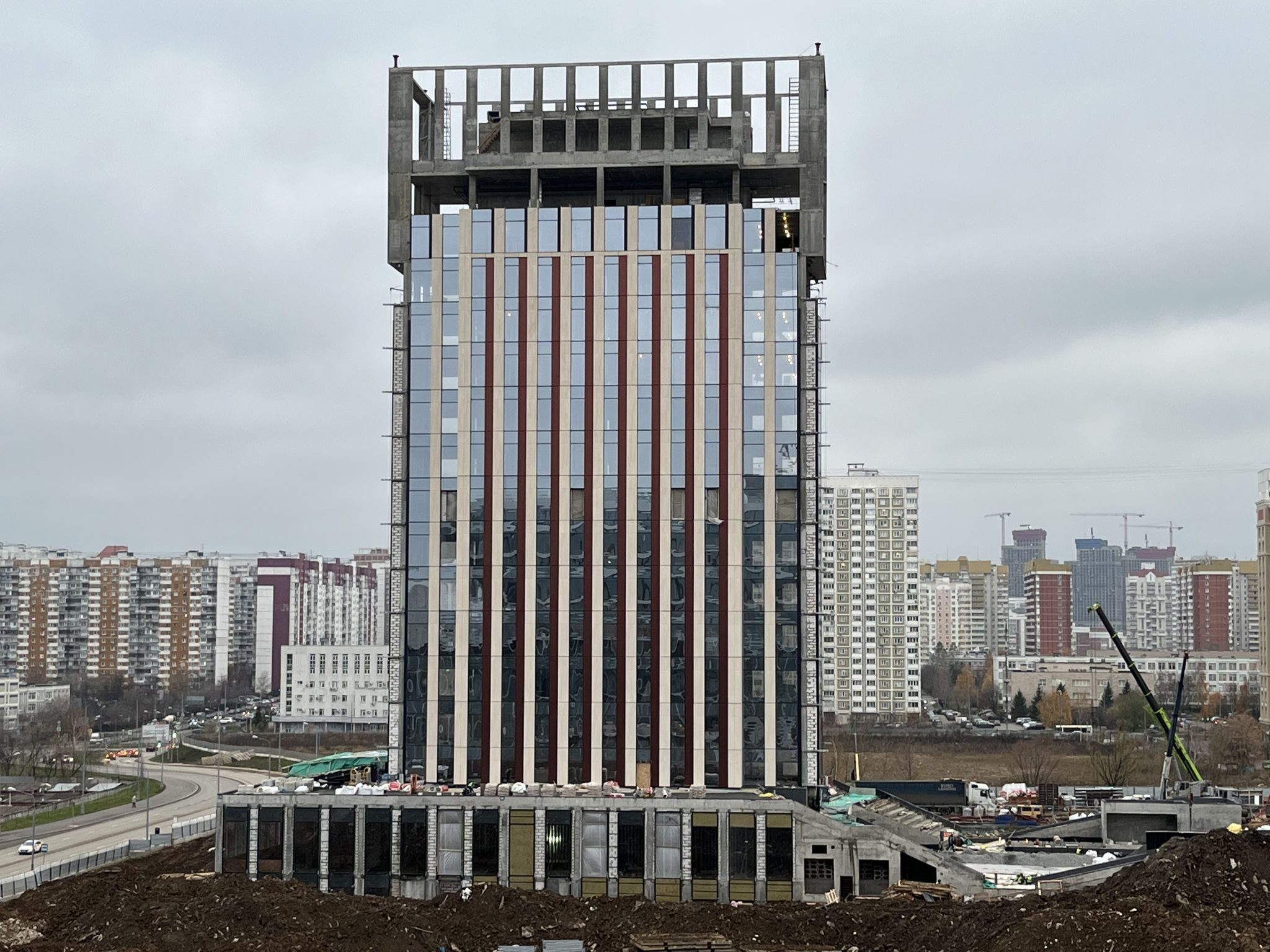

Выполняются работы по устройству кровли, фасадные работы с 1 по 14 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной части, а также  выполняются работы по монтажу внутренних инженерных систем.
Октябрь, 2022

Выполняются работы по устройству кровли, фасадные работы с 1 по 14 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной части, а также выполняются работы по монтажу внутренних инженерных систем.

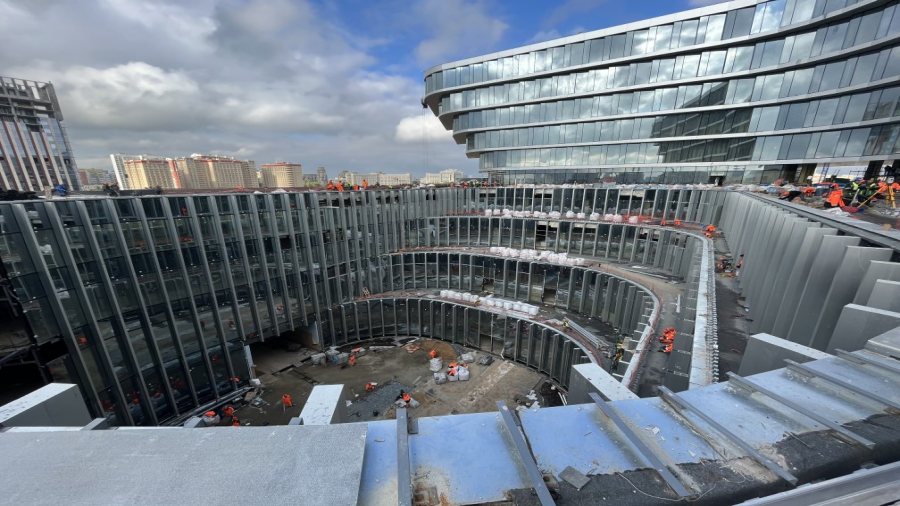

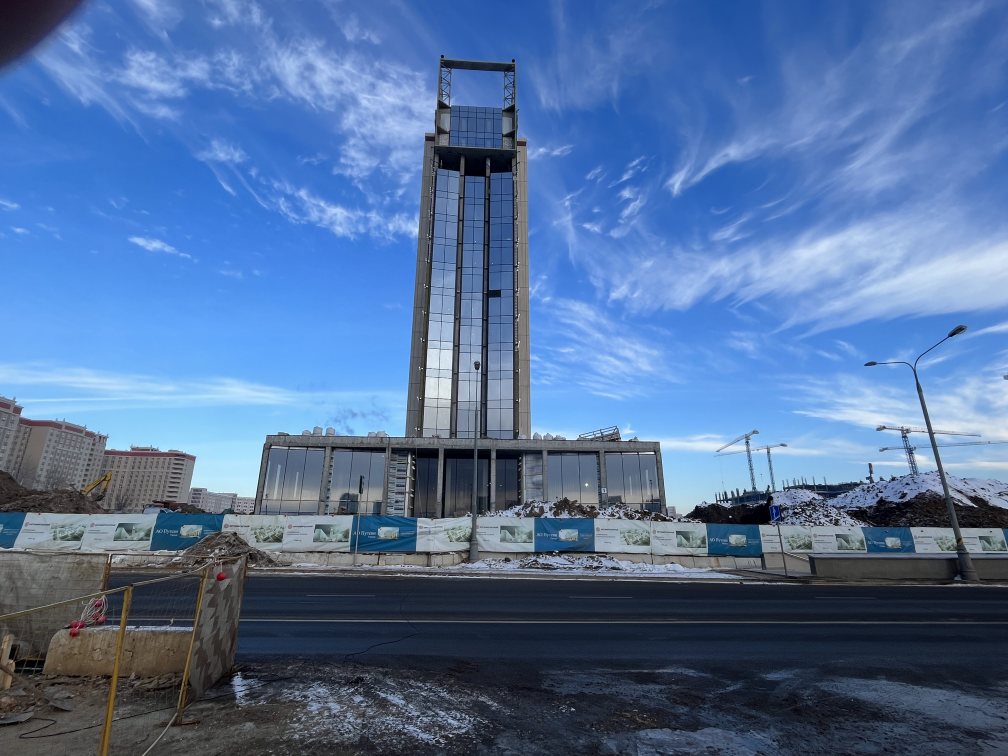

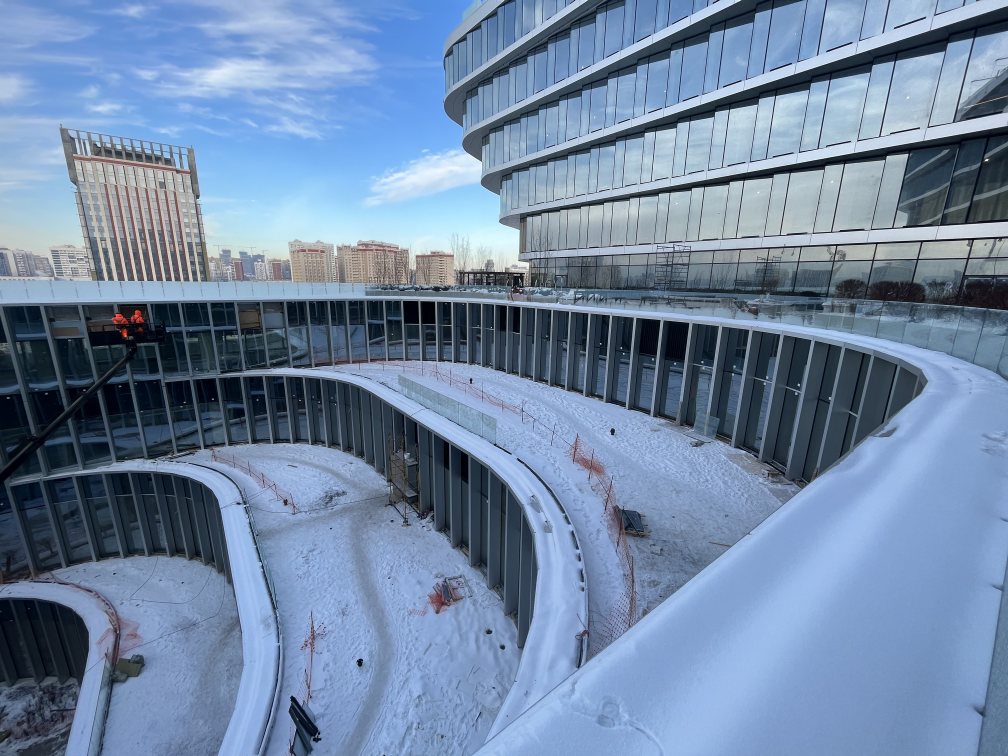

Выполняются работы по устройству кровли на подземной автостоянки, фасадные работы с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части.
Ноябрь, 2022

Выполняются работы по устройству кровли на подземной автостоянки, фасадные работы с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части.

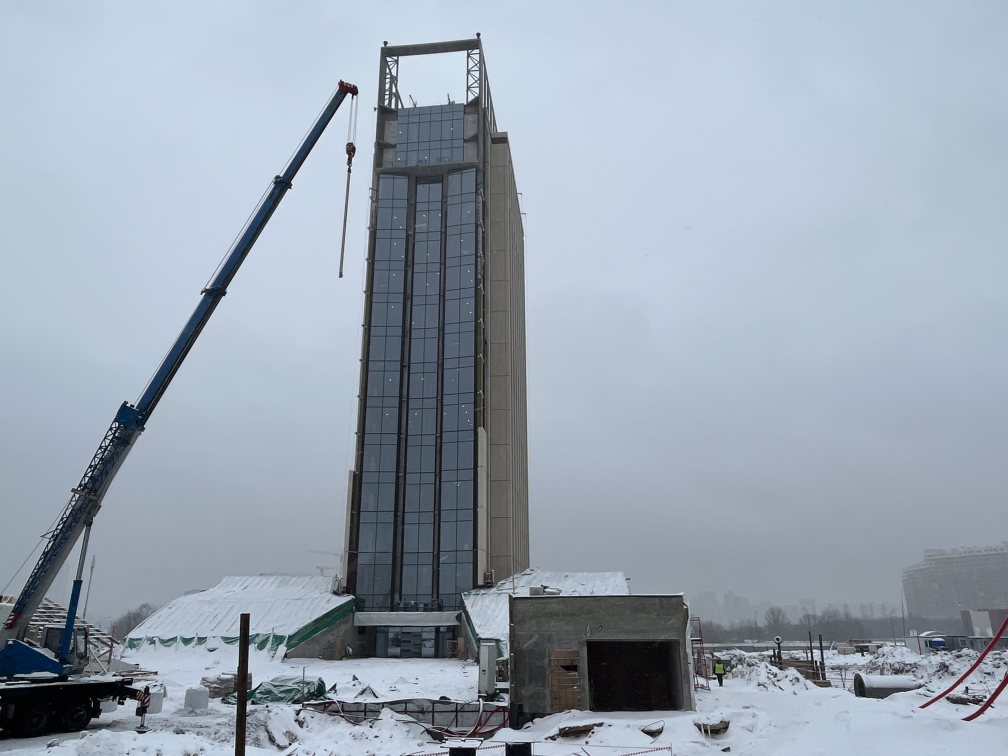

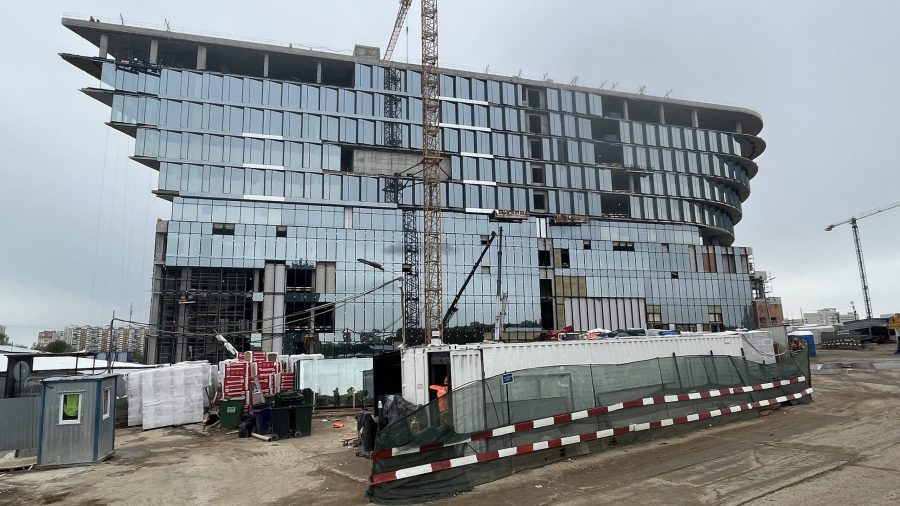

Выполняются работы по устройству  фасадов  с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования.
Январь, 2023

Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования.

Выполняются работы по устройству  фасадов  с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования.
Февраль, 2023

Выполняются работы по устройству фасадов с 1 по 15 этаж, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования.

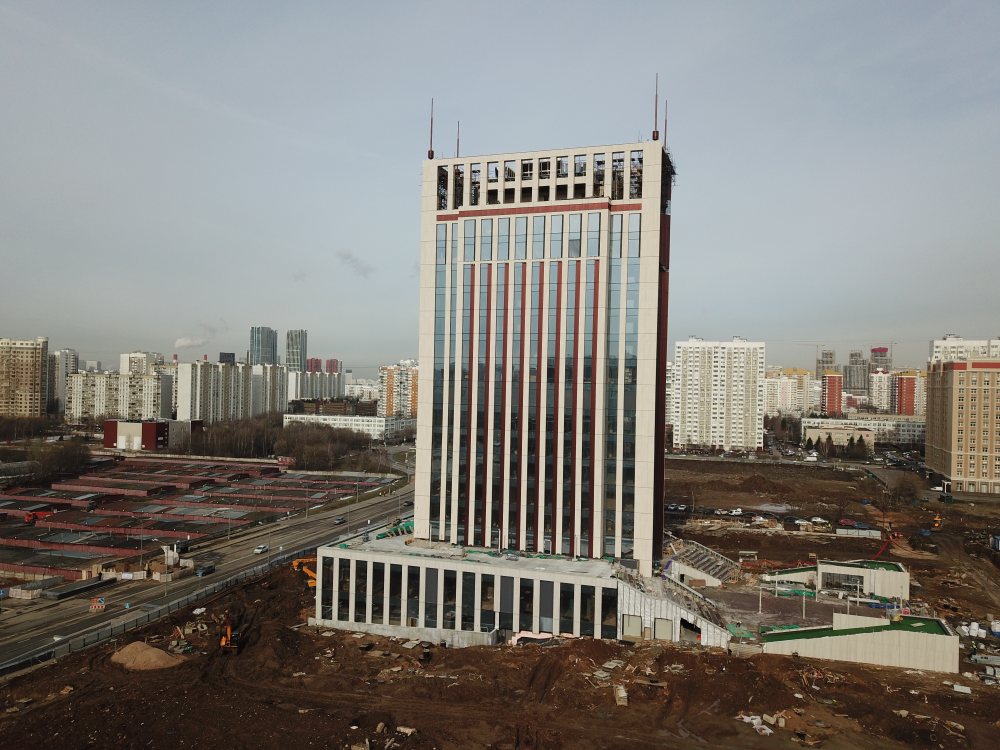

Фасады со 2 по 15 этаж выполнены в полном объеме, а на 1 этаже работы  выполняются, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования.
Март, 2023

Фасады со 2 по 15 этаж выполнены в полном объеме, а на 1 этаже работы выполняются, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, монтаж лифтового оборудования.

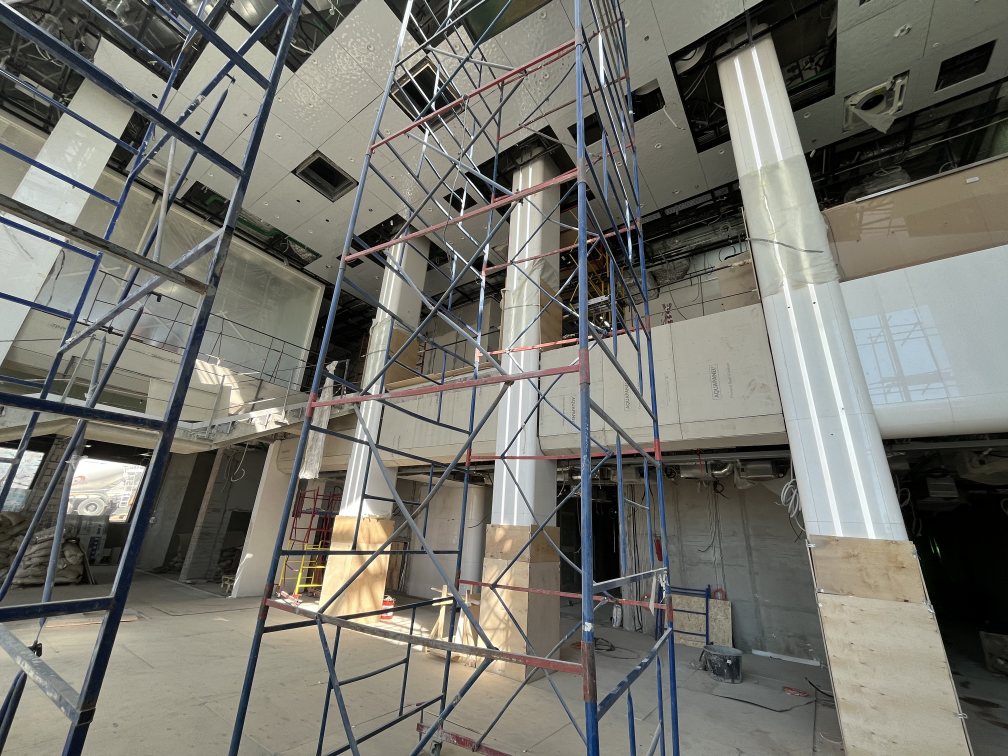

Фасады с -1 по 15 этаж выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения,   оборудование ИТП.
Апрель, 2023

Фасады с -1 по 15 этаж выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП.

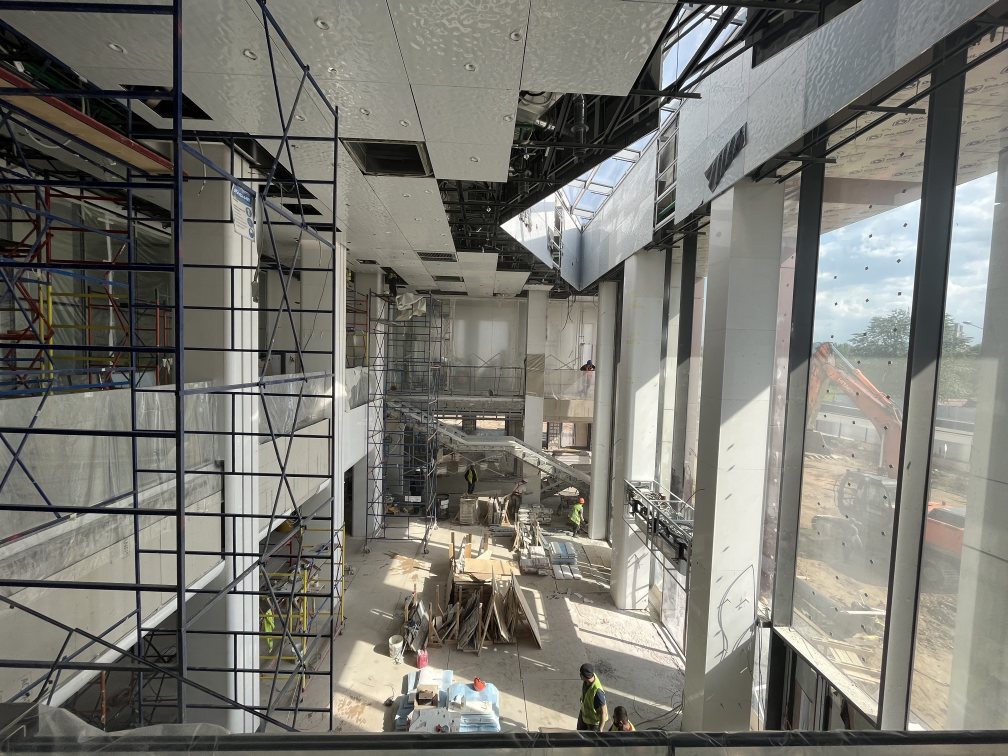

Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения,   оборудование ИТП, оборудование пожарной станции.
Май, 2023

Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения, оборудование ИТП, оборудование пожарной станции.

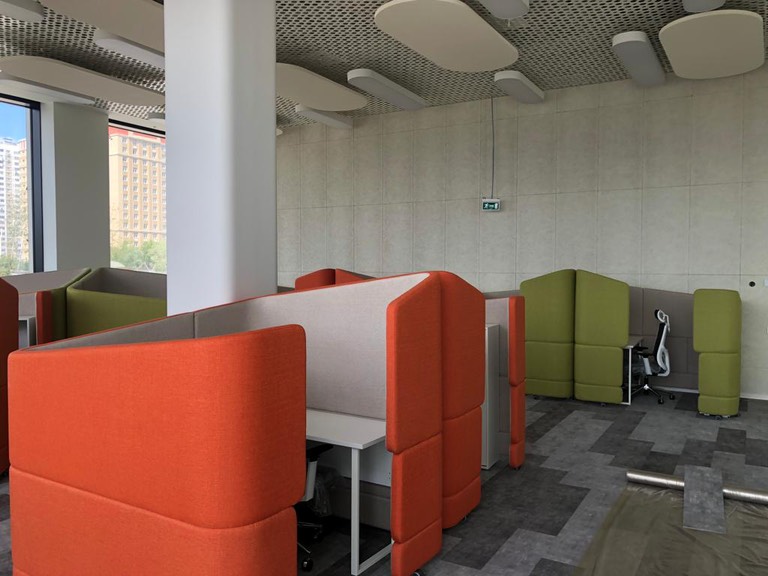

Фасады  выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения.
Июнь, 2023

Фасады выполнены в полном объеме, устройство внутренних стен и перегородок, отделочные работы в подземной и надземной части, смонтировано лифтовое оборудование, оборудование системы водоснабжения.

Фасады  выполнены в полном объеме, устройство внутренних стен и перегородок.
Июль, 2023

Фасады выполнены в полном объеме, устройство внутренних стен и перегородок.

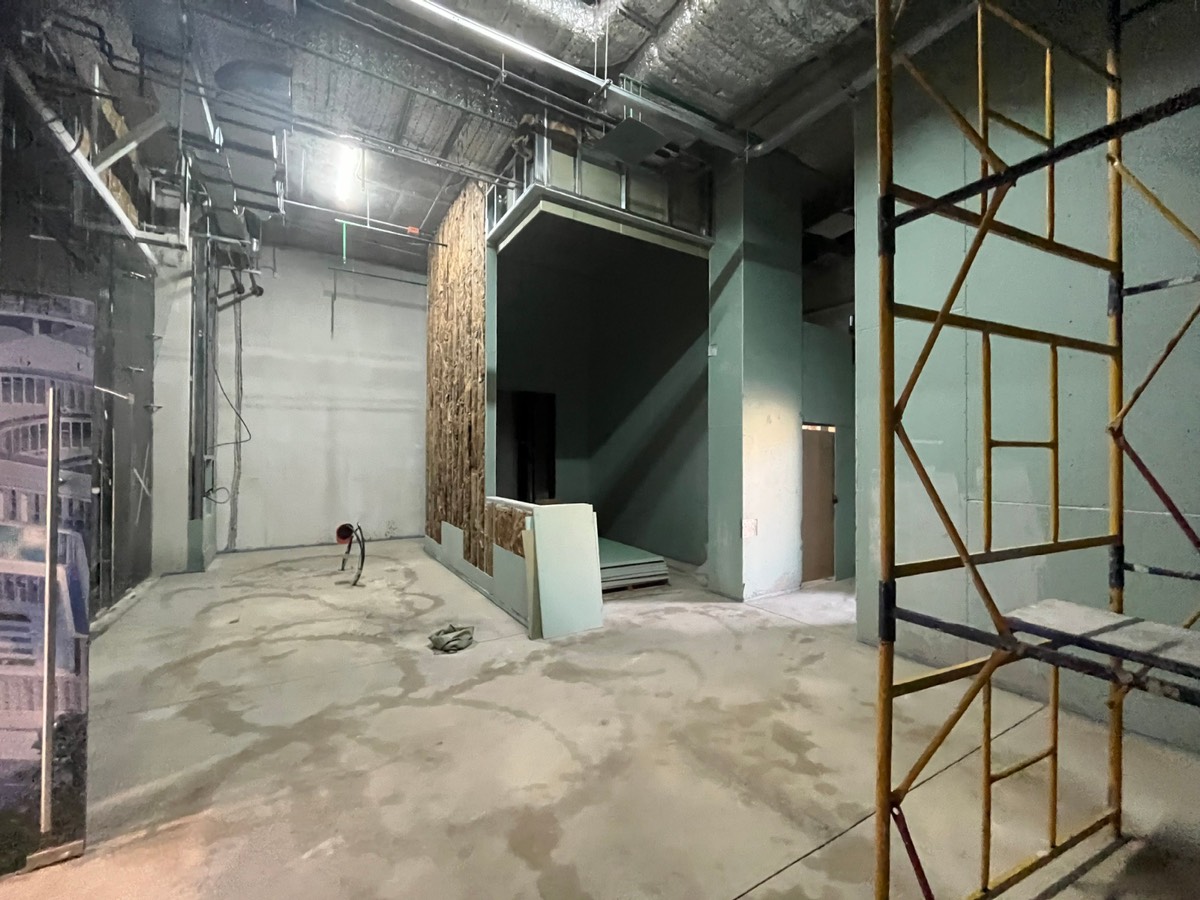

Производятся ремонтные работы в арендуемых помещениях, ведутся отделочные работы в зоне парковки.
Август, 2023

Производятся ремонтные работы в арендуемых помещениях, ведутся отделочные работы в зоне парковки.

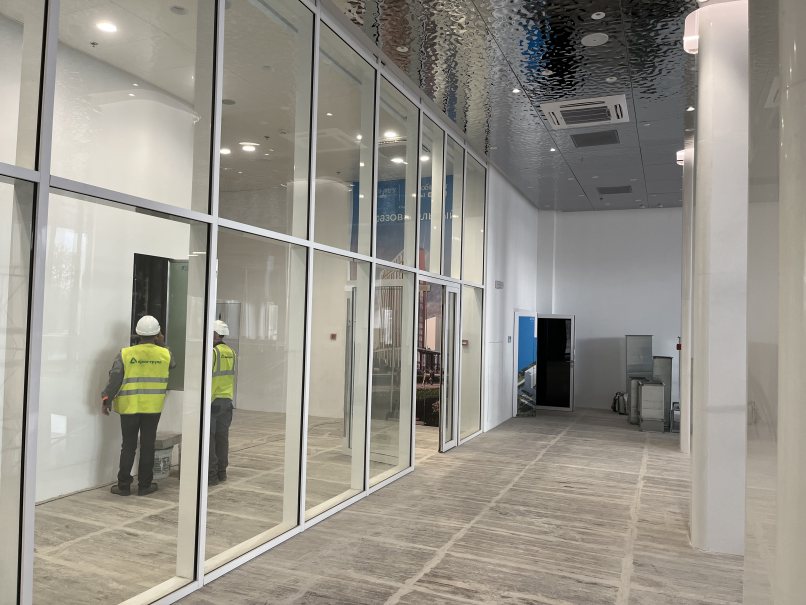

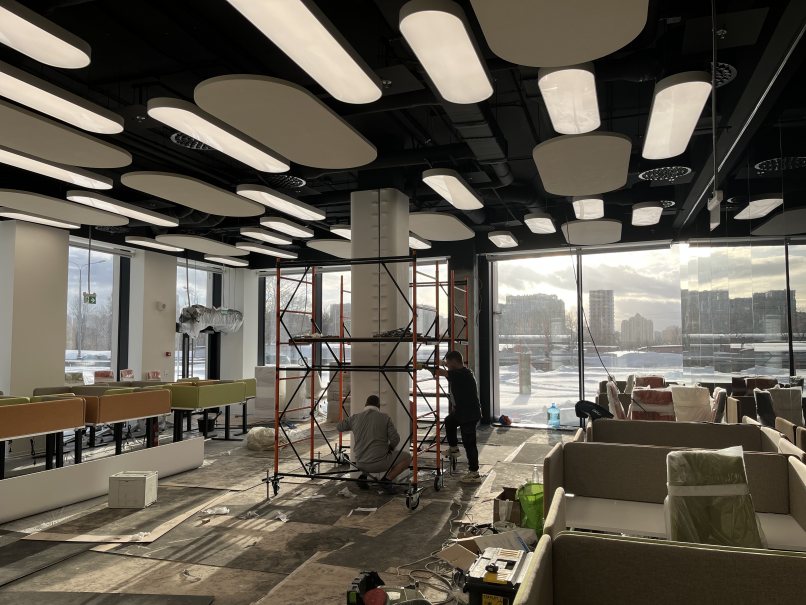

Производятся ремонтные работы в арендуемых помещениях на 3-7 и 9-14  этажах, ведутся отделочные работы на подземной парковке. Выполняются пуско-наладочные работы по инженерным системам.
Сентябрь, 2023

Производятся ремонтные работы в арендуемых помещениях на 3-7 и 9-14 этажах, ведутся отделочные работы на подземной парковке. Выполняются пуско-наладочные работы по инженерным системам.

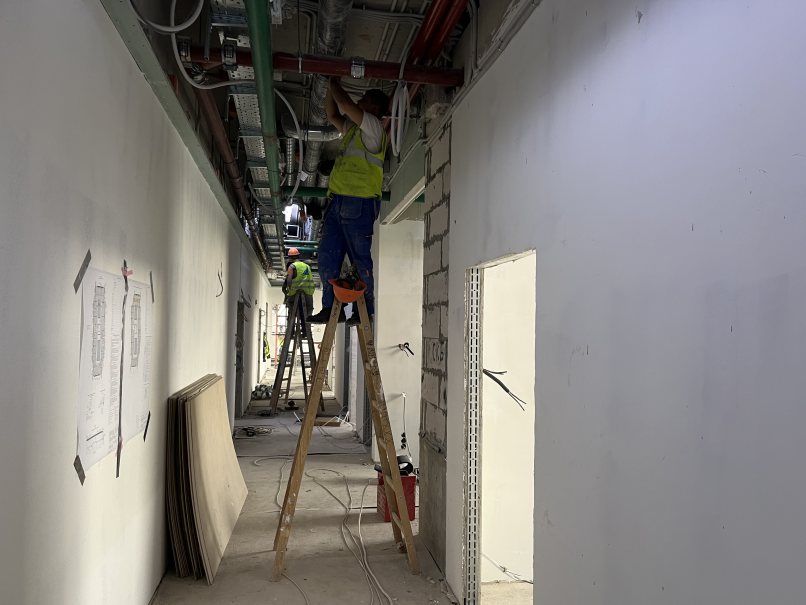

Ведутся ремонтные работы в арендуемых помещениях, а также отделочные работы на подземной парковке.
Октябрь, 2023

Ведутся ремонтные работы в арендуемых помещениях, а также отделочные работы на подземной парковке.

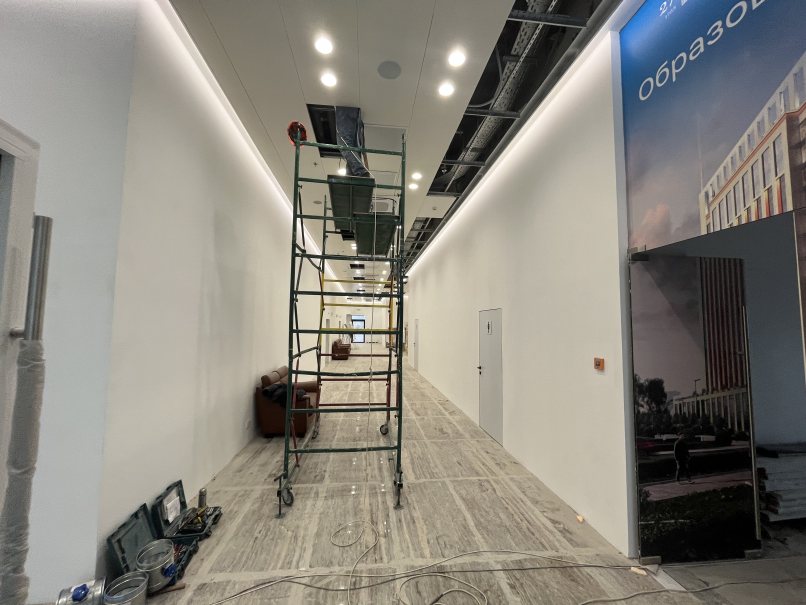

Ведутся отделочные работы в арендуемых помещениях на 1,2,13,14 этажах. Выполнены работы по устройству системы вентиляции и кондиционирования, теплоснабжения и отопления, системы водоотведения и холодного водоснабжения.
Ноябрь, 2023

Ведутся отделочные работы в арендуемых помещениях на 1,2,13,14 этажах. Выполнены работы по устройству системы вентиляции и кондиционирования, теплоснабжения и отопления, системы водоотведения и холодного водоснабжения.

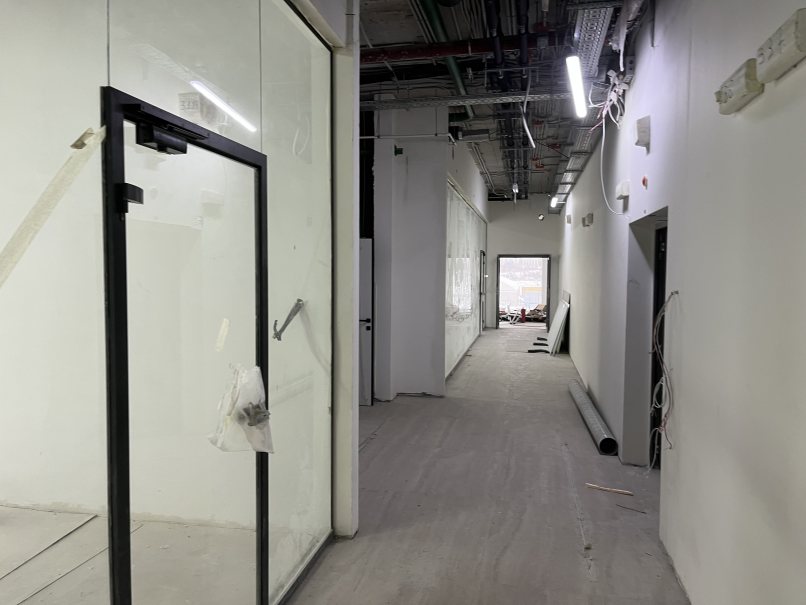

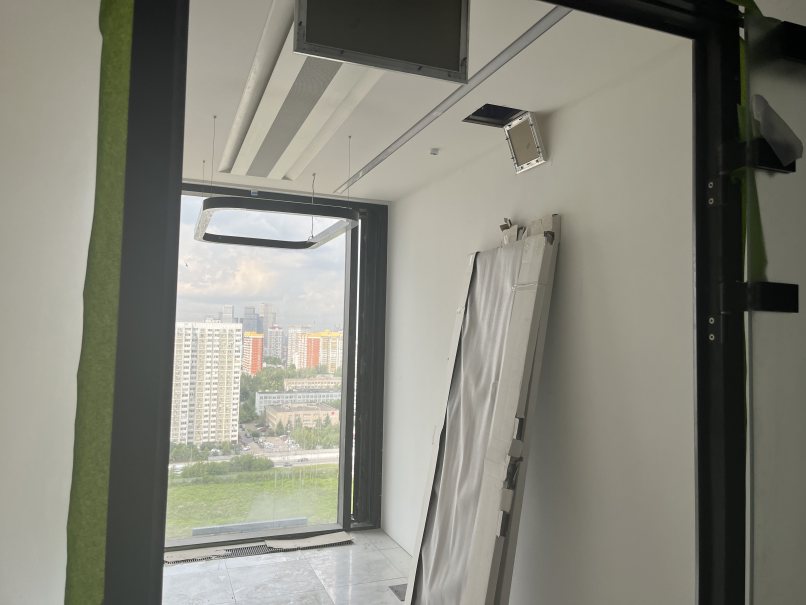

Производятся общестроительные и отделочные работы в МОП на -1,1,8,13,14 этажах, а также в арендуемых помещениях на -1,1 и 4 этажах.
Декабрь, 2023

Производятся общестроительные и отделочные работы в МОП на -1,1,8,13,14 этажах, а также в арендуемых помещениях на -1,1 и 4 этажах.

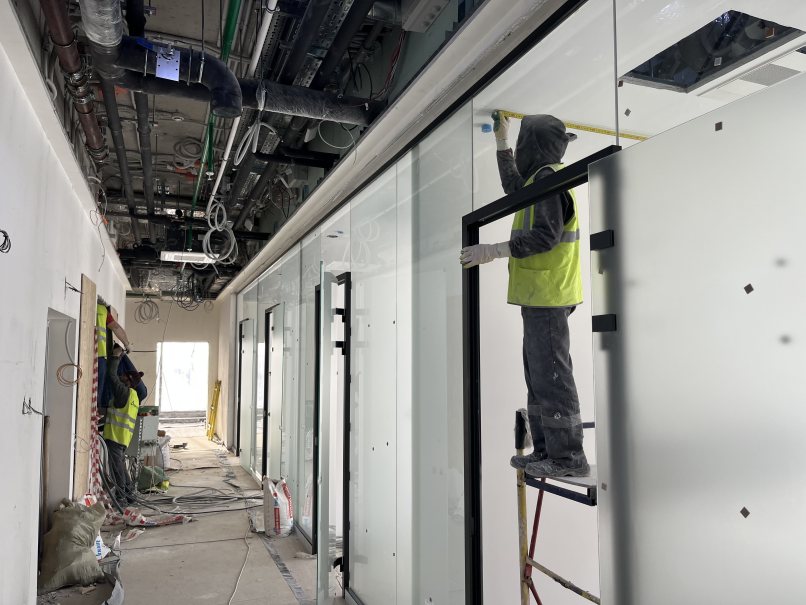

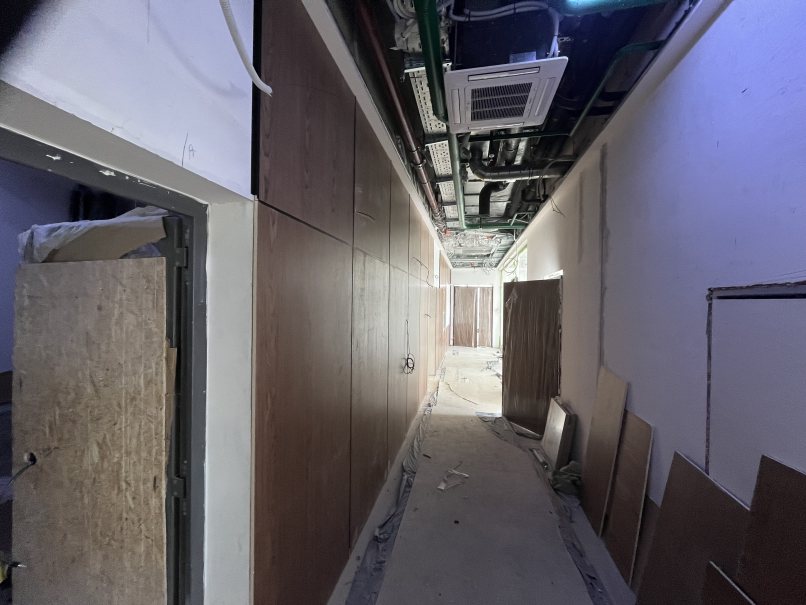

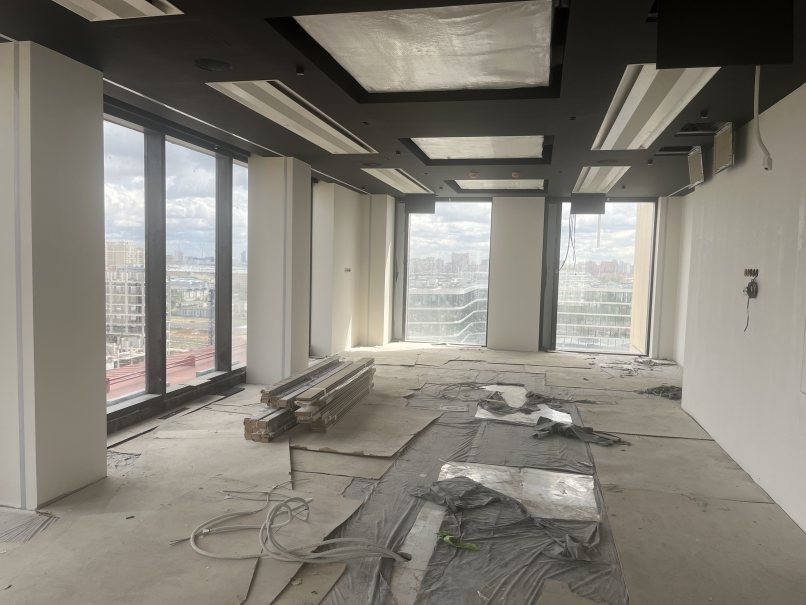

Производятся общестроительные и отделочные работы в арендуемых помещениях на 1,2,3,13,14 этаже. Ведутся работы по электроснабжению и монтажу слаботочных систем.
Январь, 2024

Производятся общестроительные и отделочные работы в арендуемых помещениях на 1,2,3,13,14 этаже. Ведутся работы по электроснабжению и монтажу слаботочных систем.

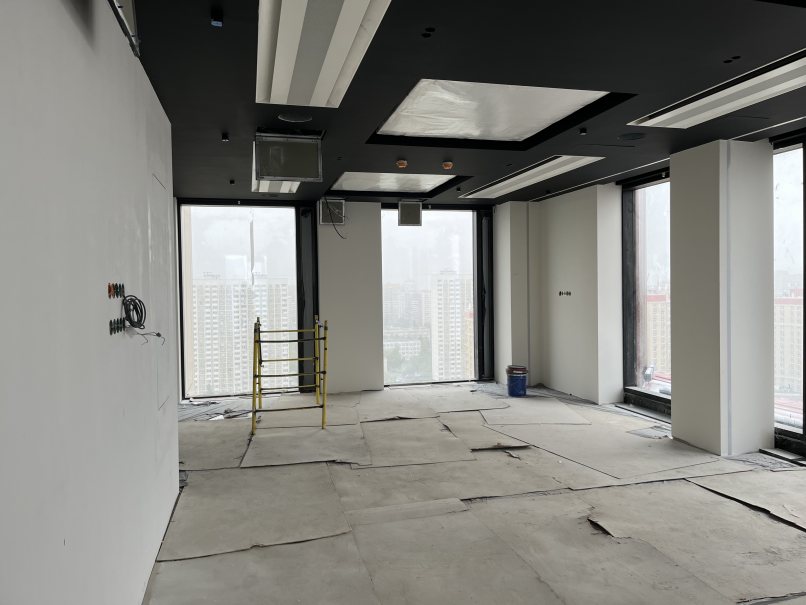

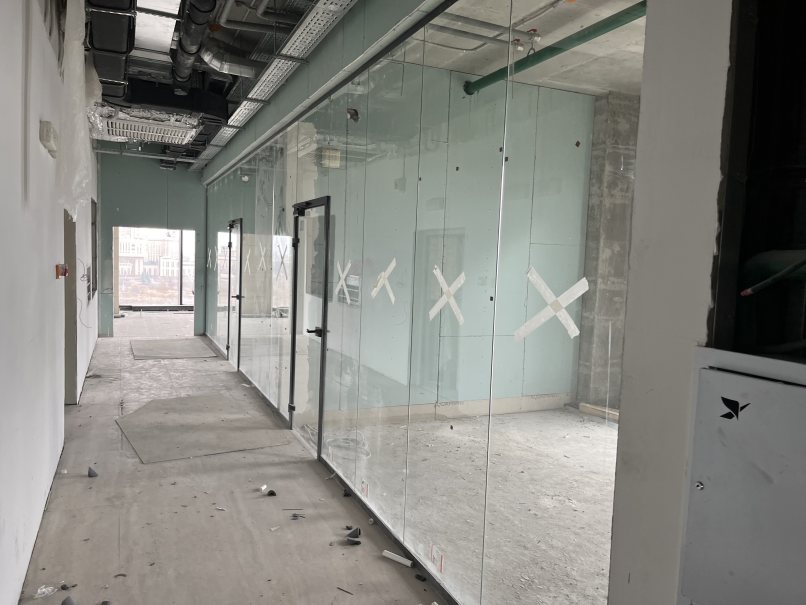

Производятся общестроительные и отделочные работы, а также инженерные системы в арендуемых помещениях на 1,2,3,6,7,8,9,10,11,12,13,14 этажах.
Февраль, 2024

Производятся общестроительные и отделочные работы, а также инженерные системы в арендуемых помещениях на 1,2,3,6,7,8,9,10,11,12,13,14 этажах.

Производятся общестроительные и отделочные работы, а также инженерные системы в арендуемых помещениях на 1,2,3,6,7,8,9,10,11,12,13,14 этажах.
Март, 2024

Производятся общестроительные и отделочные работы, а также инженерные системы в арендуемых помещениях на 1,2,3,6,7,8,9,10,11,12,13,14 этажах.

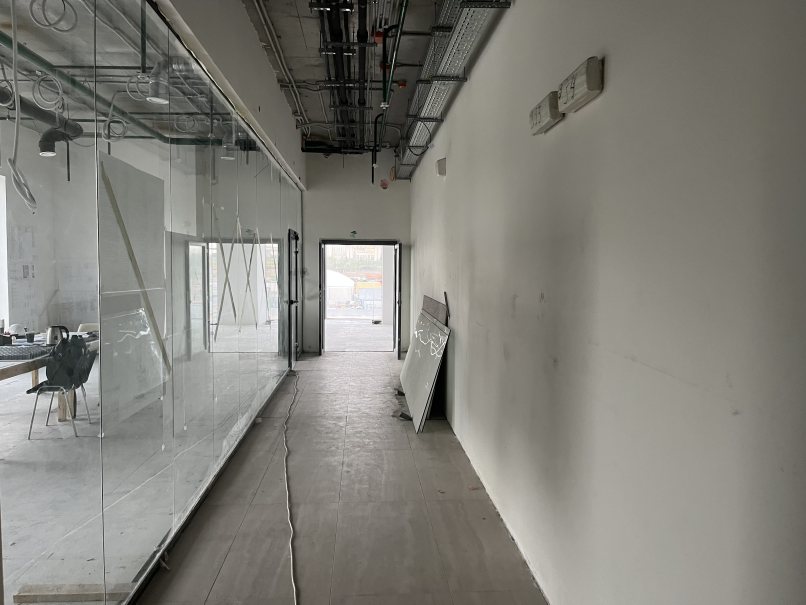

Производятся общестроительные и отделочные работы в местах общего пользования, в помещениях на 1,2,3,6,7,8,9,10,11,12,13,14 этажах. Ведутся отделочные работы и прокладка инженерных систем  в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.
Апрель, 2024

Производятся общестроительные и отделочные работы в местах общего пользования, в помещениях на 1,2,3,6,7,8,9,10,11,12,13,14 этажах. Ведутся отделочные работы и прокладка инженерных систем в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.

Производятся общестроительные и отделочные работы в местах общего пользования, в помещениях на 1,3,4,5,6,7,8,9,10,12,13,14 этажах. Ведутся отделочные работы и прокладка инженерных систем  в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.
Май, 2024

Производятся общестроительные и отделочные работы в местах общего пользования, в помещениях на 1,3,4,5,6,7,8,9,10,12,13,14 этажах. Ведутся отделочные работы и прокладка инженерных систем в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.

Производятся общестроительные и отделочные работы в местах общего пользования, в помещениях на 3,4,5,6,7,8,9,10,12,13,14 этажах. Ведутся отделочные работы и прокладка инженерных систем  в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.
Июнь, 2024

Производятся общестроительные и отделочные работы в местах общего пользования, в помещениях на 3,4,5,6,7,8,9,10,12,13,14 этажах. Ведутся отделочные работы и прокладка инженерных систем в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.

Производятся общестроительные и отделочные работы в местах общего пользования, в помещениях на 3,4,5,6,7,8,9,10,12,13,14 этажах. Ведутся отделочные работы и прокладка инженерных систем  в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.
Июль, 2024

Производятся общестроительные и отделочные работы в местах общего пользования, в помещениях на 3,4,5,6,7,8,9,10,12,13,14 этажах. Ведутся отделочные работы и прокладка инженерных систем в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.

Производятся общестроительные и отделочные работы в местах общего пользования, а также в арендуемых помещениях на 2,3,4,5,6,7,9,10,12,13,14 этажах. Ведутся пуско-наладочные работы по инженерным системам.
Август, 2024

Производятся общестроительные и отделочные работы в местах общего пользования, а также в арендуемых помещениях на 2,3,4,5,6,7,9,10,12,13,14 этажах. Ведутся пуско-наладочные работы по инженерным системам.

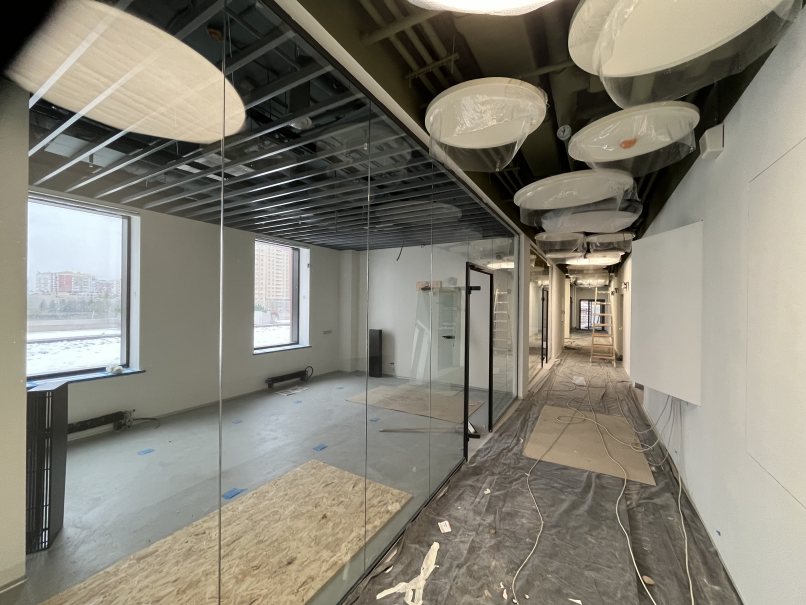

Выполняются  отделочные работы в местах общего пользования,а также в арендуемых помещениях с 2 по 14 этаж. Ведутся пуско-наладочные работы по инженерным системам.
Сентябрь, 2024

Выполняются отделочные работы в местах общего пользования,а также в арендуемых помещениях с 2 по 14 этаж. Ведутся пуско-наладочные работы по инженерным системам.

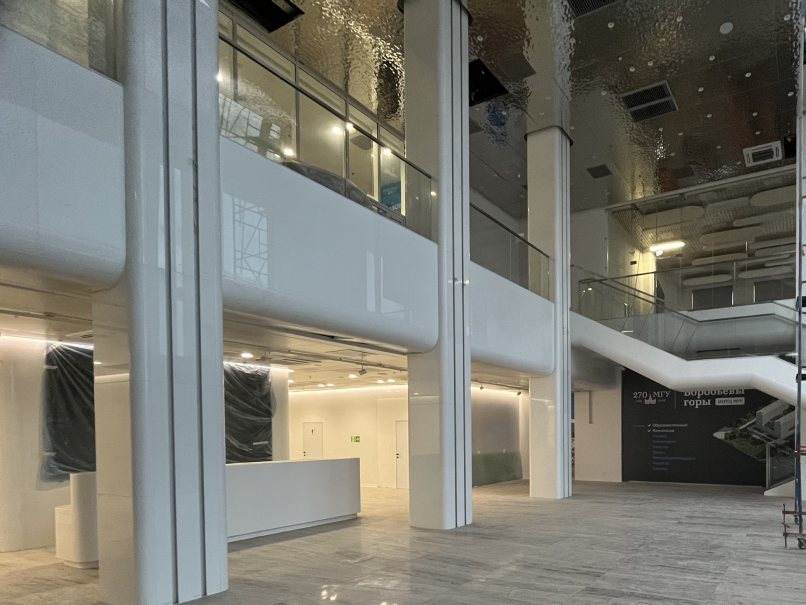

Проводятся отделочные работы в местах общего пользования, в помещениях на 3-14 этажах, а также  в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах.  Ведутся работы по отделке санузлов на 3,4,5,6,7,9,10,12,13 этажах.
Октябрь, 2024

Проводятся отделочные работы в местах общего пользования, в помещениях на 3-14 этажах, а также в арендуемых помещениях на 2,3,4,5,6,7,10,12 этажах. Ведутся работы по отделке санузлов на 3,4,5,6,7,9,10,12,13 этажах.

Завершаются отделочные работы в местах общего пользования, в помещениях на 3,4,5,6,7,8,9,10,12,13,14 этажах, а также работы по отделке санузлов на 3,4,5,6,7,9,10,12,13 этажах. Выполняются работы по установке мебели в помещениях на 2,4 и 14 этажах.
Ноябрь, 2024

Завершаются отделочные работы в местах общего пользования, в помещениях на 3,4,5,6,7,8,9,10,12,13,14 этажах, а также работы по отделке санузлов на 3,4,5,6,7,9,10,12,13 этажах. Выполняются работы по установке мебели в помещениях на 2,4 и 14 этажах.

Введен в эксплуатацию 30.12.2024 г.
Декабрь, 2024

Введен в эксплуатацию 30.12.2024 г.

Устройство котлована здания
Март, 2021

Устройство котлована здания

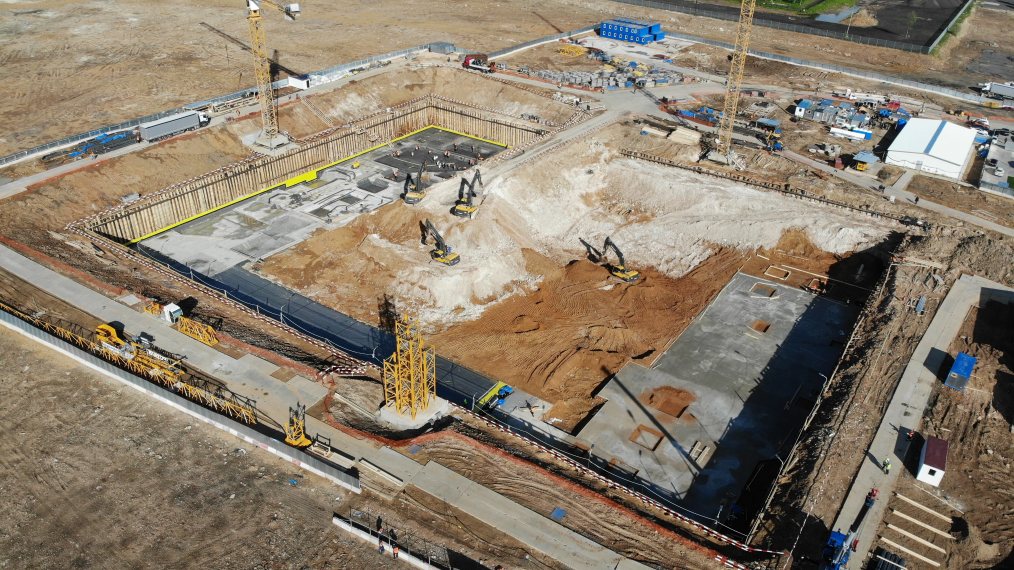

Устройство котлована здания и фундаментной подготовки
Апрель, 2021

Устройство котлована здания и фундаментной подготовки

Устройство котлована здания и фундаментной подготовки
Май, 2021

Устройство котлована здания и фундаментной подготовки

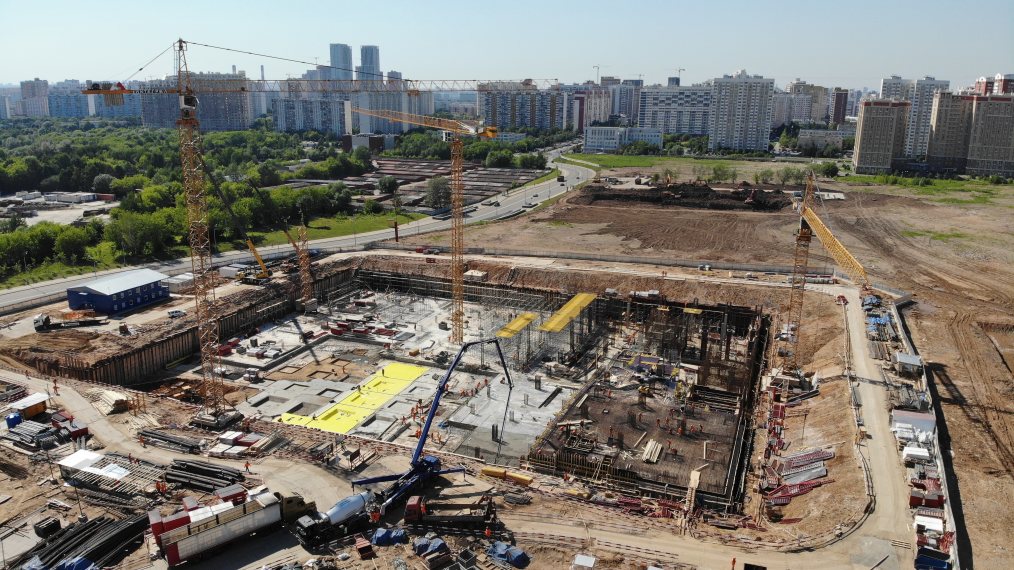

Устройство фундаментной плиты здания
Май, 2021

Устройство фундаментной плиты здания

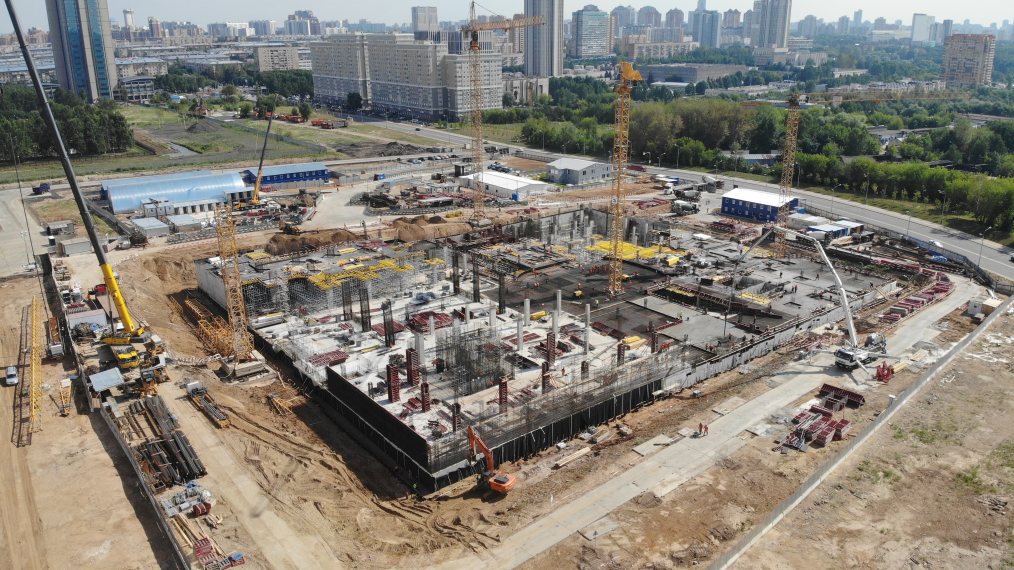

Устройство фундамента здания и подземного этажа
Июнь, 2021

Устройство фундамента здания и подземного этажа

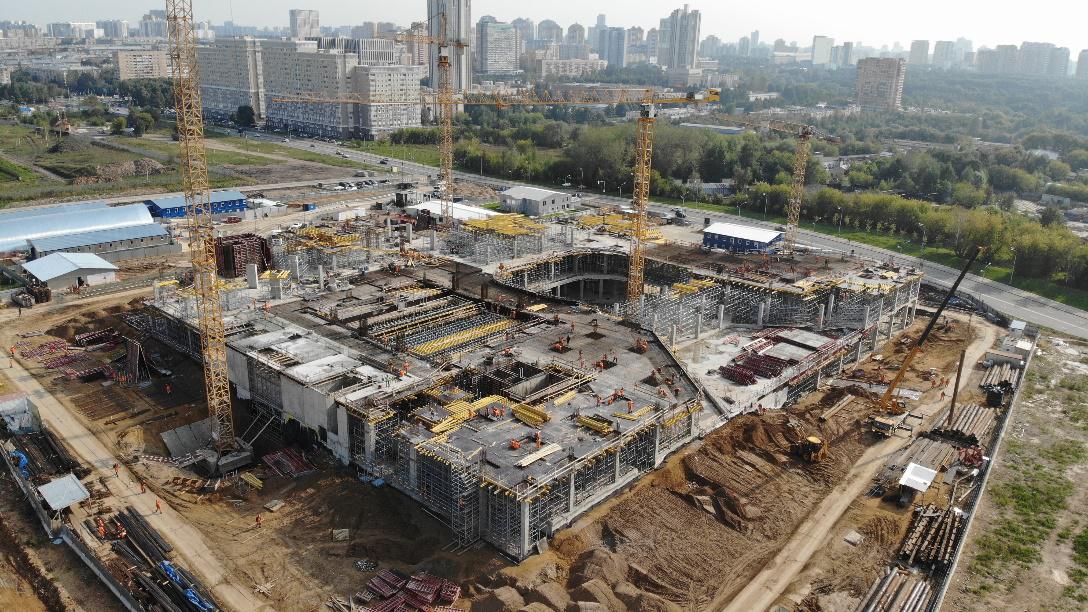

Устройство монолитного каркаса здания (1-2 этажи)
Август, 2021

Устройство монолитного каркаса здания (1-2 этажи)

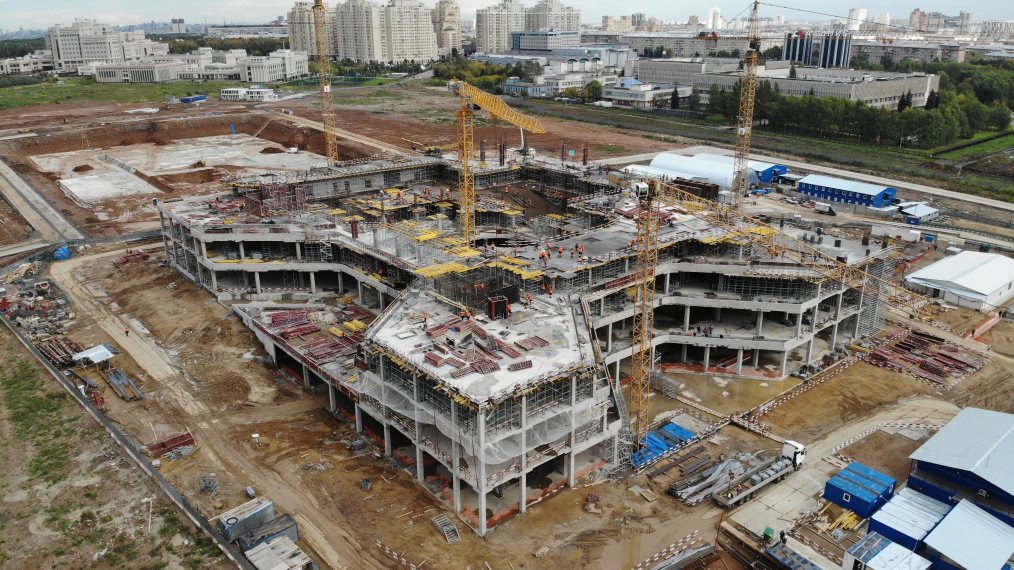

Устройство монолитного каркаса здания (1-4 этажи)
Сентябрь, 2021

Устройство монолитного каркаса здания (1-4 этажи)

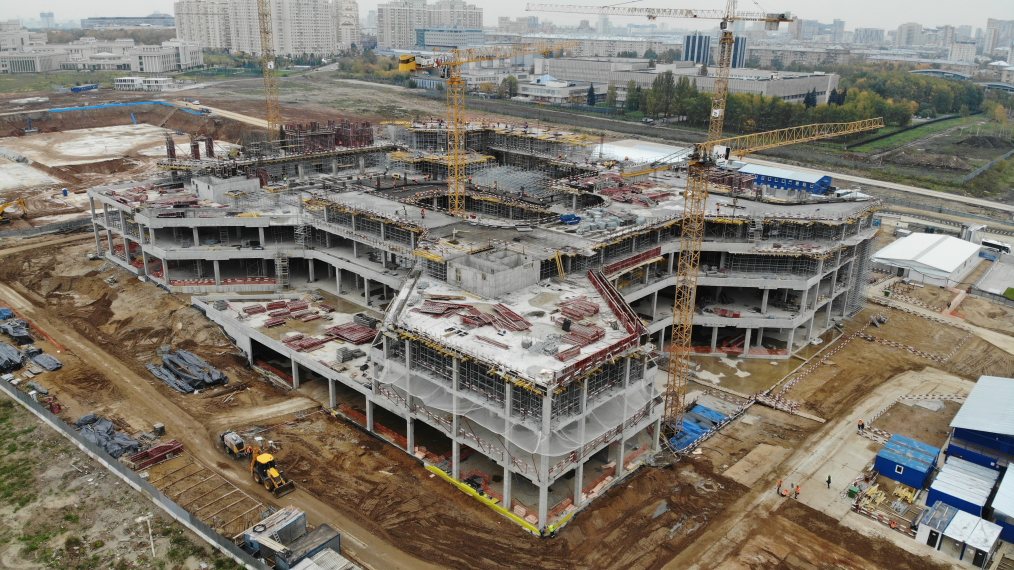

Устройство монолитного каркаса здания (1-5 этажи)
Октябрь, 2021

Устройство монолитного каркаса здания (1-5 этажи)

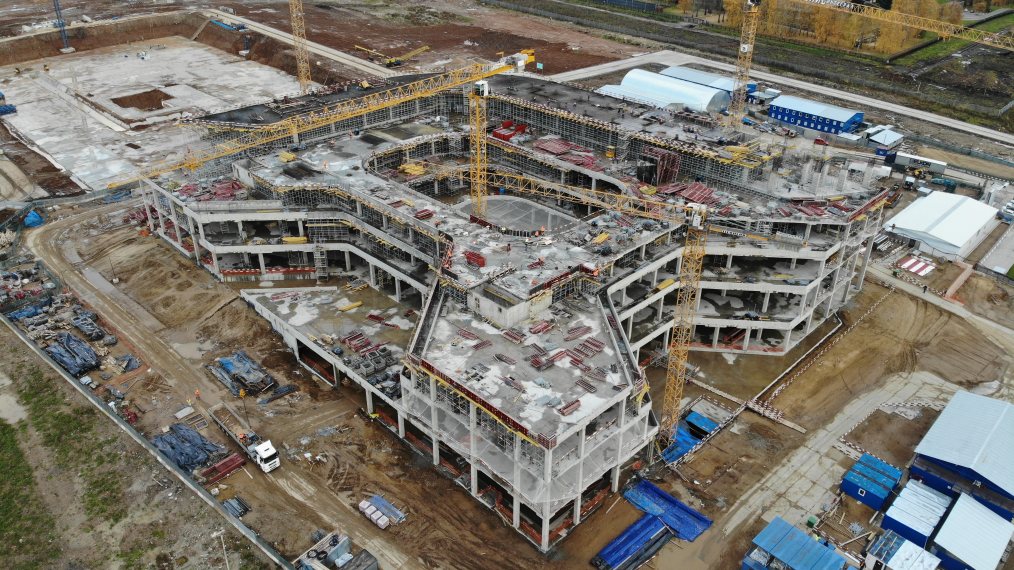

Устройство монолитного каркаса здания (1-6 этажи)
Ноябрь, 2021

Устройство монолитного каркаса здания (1-6 этажи)

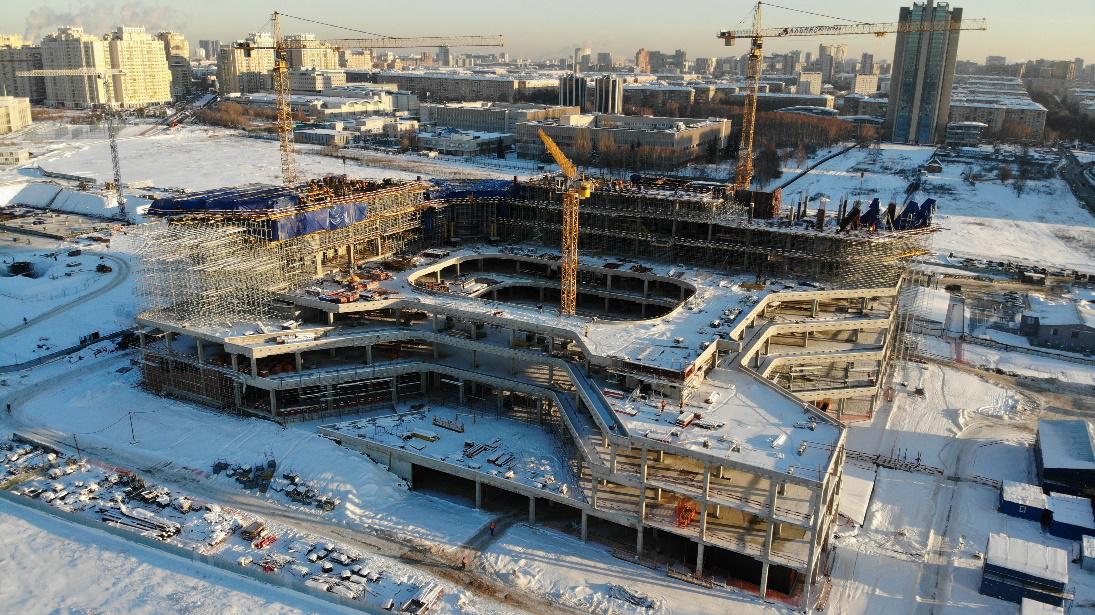

Устройство монолитного каркаса здания (1-7 этажи)
Декабрь, 2021

Устройство монолитного каркаса здания (1-7 этажи)

Устройство монолитного каркаса здания (1-8 этажи)

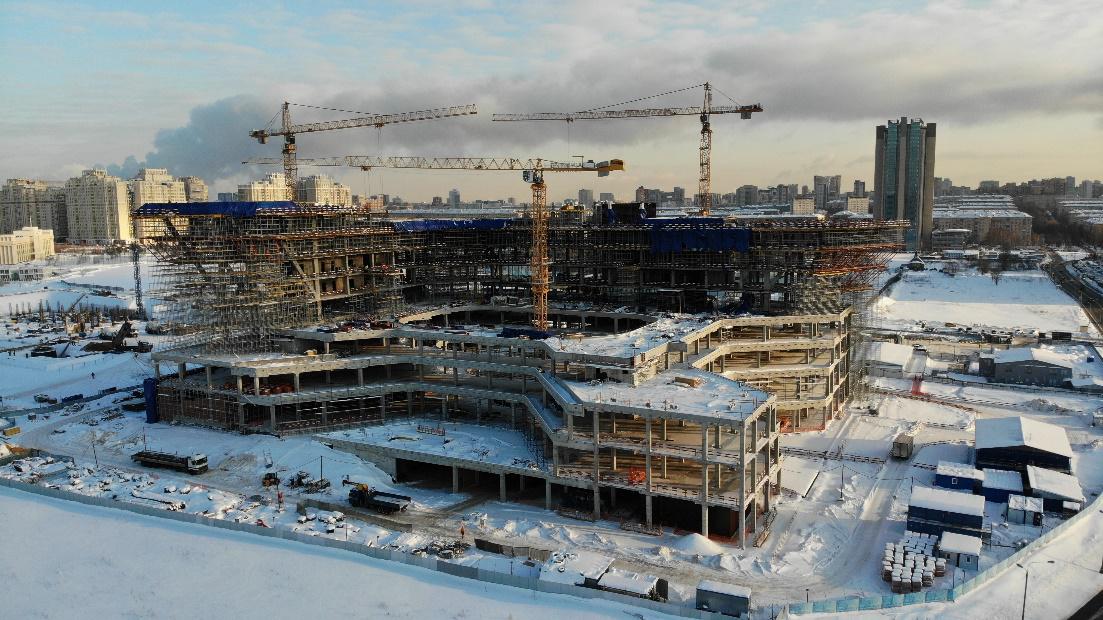

Январь, 2022

Устройство монолитного каркаса здания (1-8 этажи)

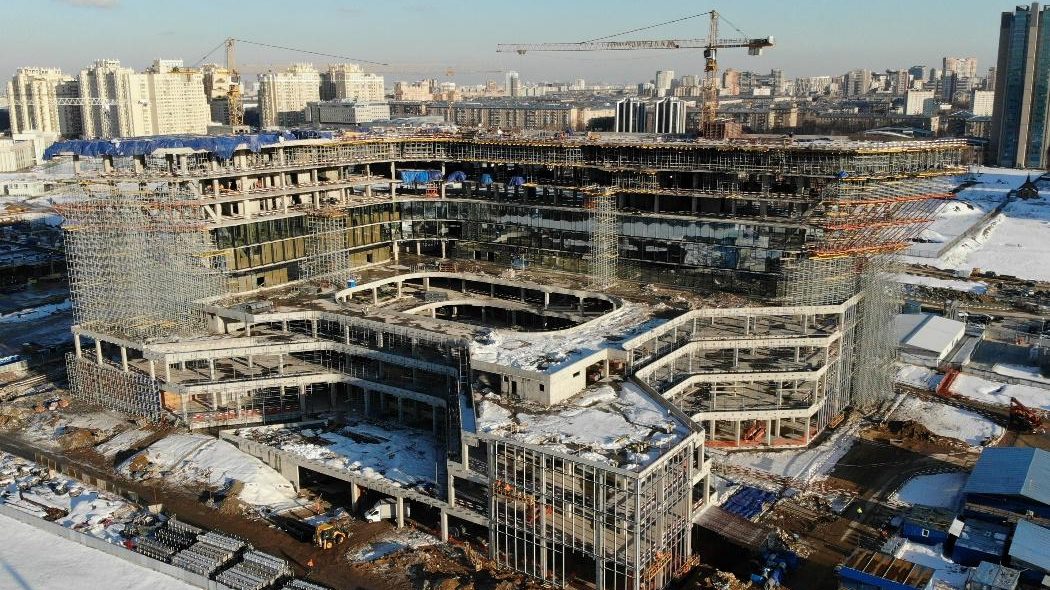

Устройство монолитного каркаса здания (1-7 этажи) и монтаж фасада
Февраль, 2022

Устройство монолитного каркаса здания (1-7 этажи) и монтаж фасада

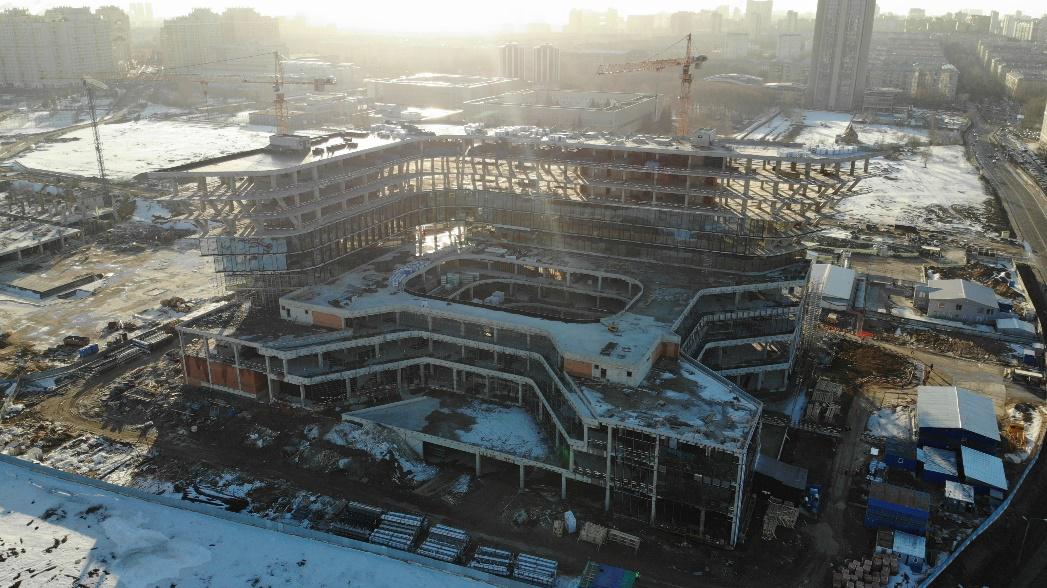

Устройство монолитного каркаса здания завершено, ведётся монтаж фасадных систем и внутренние работы
Март, 2022

Устройство монолитного каркаса здания завершено, ведётся монтаж фасадных систем и внутренние работы

Выполняются работы по устройству вент. фасада, кровельные работы, общестроительные и отделочные работы, а также работы по устройству инженерных систем
Апрель, 2022

Выполняются работы по устройству вент. фасада, кровельные работы, общестроительные и отделочные работы, а также работы по устройству инженерных систем

Выполняются работы по устройству фасада, общестроительные и отделочные работы, а также выполняются работы по устройству внутренних инженерных систем
Май, 2022

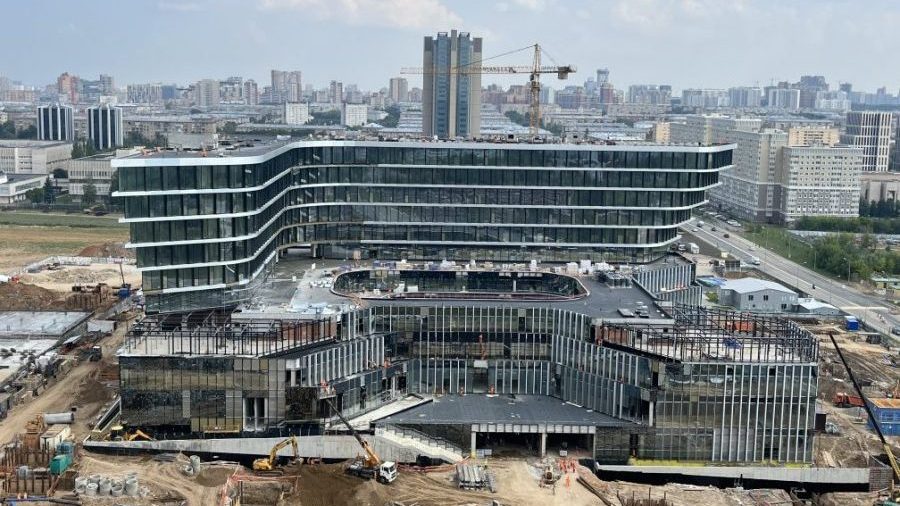

Выполняются работы по устройству фасада, общестроительные и отделочные работы, а также выполняются работы по устройству внутренних инженерных систем

Выполняются работы по устройству фасада, кровли, общестроительные и отделочные работы,а также выполняются работы по устройству внутренних инженерных систем.
Июль, 2022

Выполняются работы по устройству фасада, кровли, общестроительные и отделочные работы,а также выполняются работы по устройству внутренних инженерных систем.

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних  инженерных систем.
Август, 2022

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних  инженерных систем.
Сентябрь, 2022

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних  инженерных систем.
Октябрь, 2022

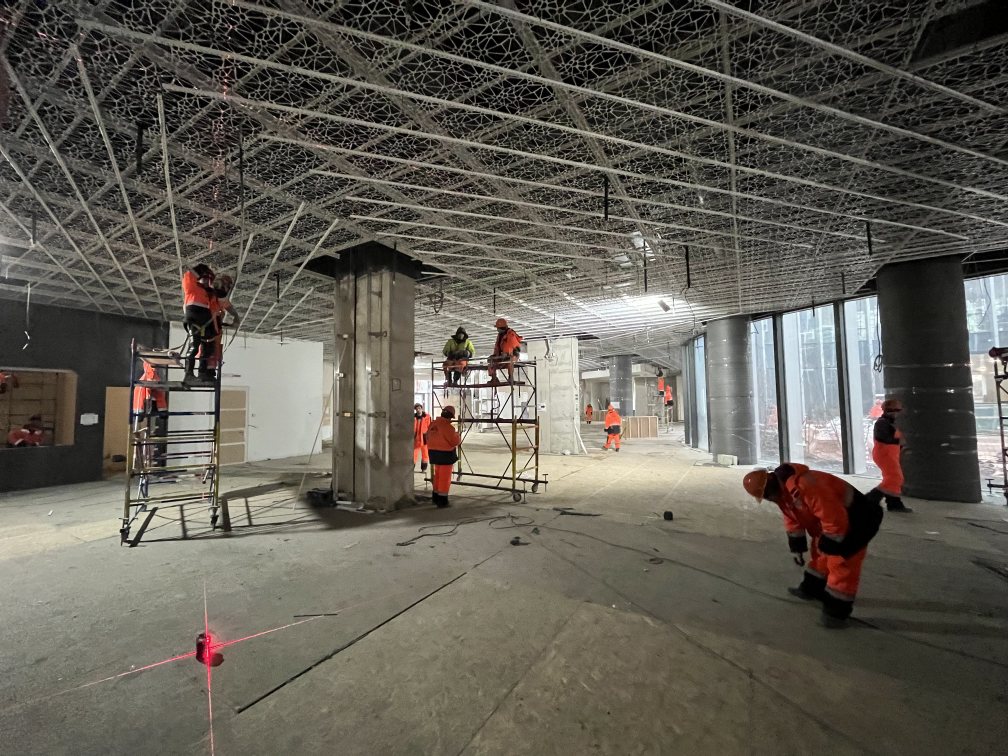

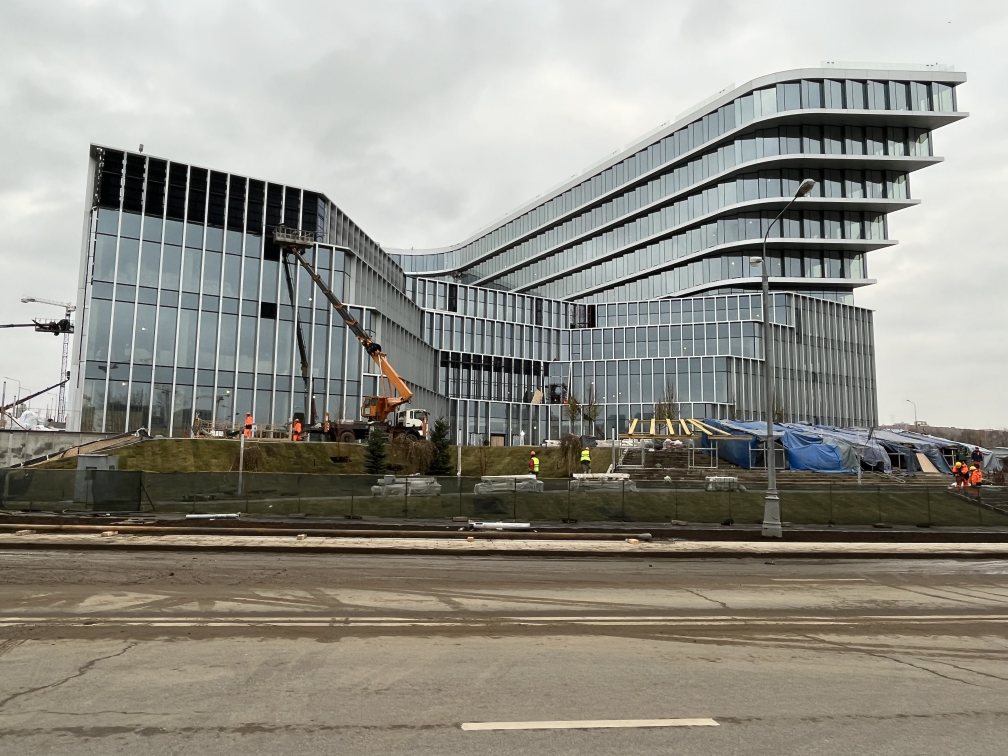

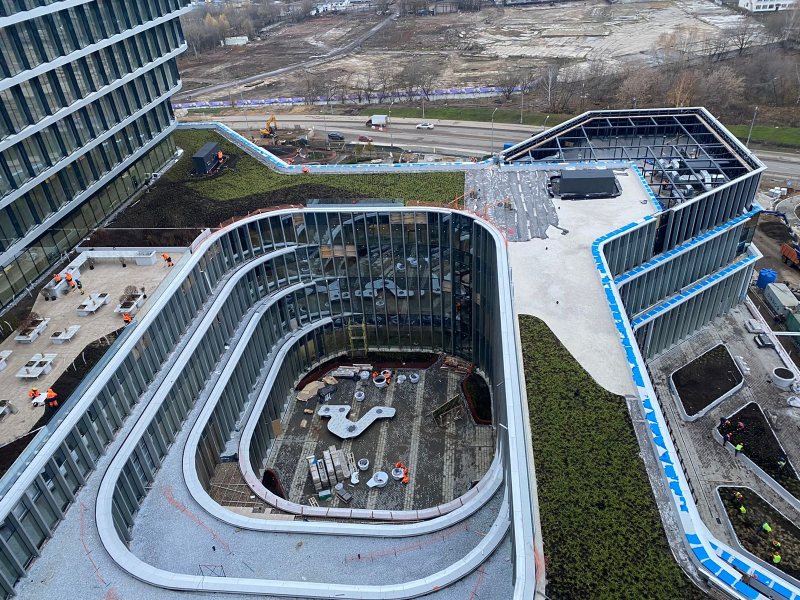

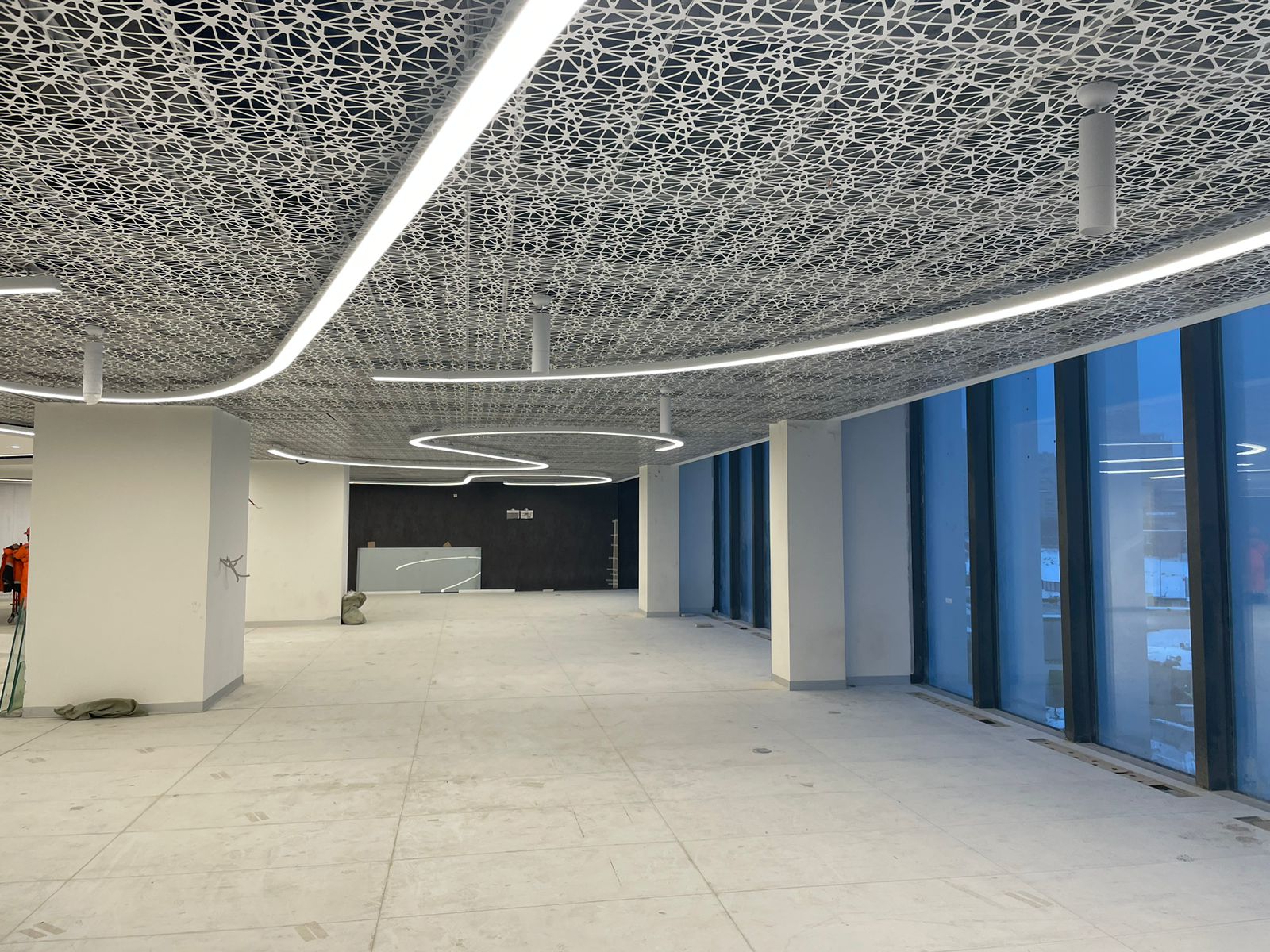

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних  инженерных систем.
Ноябрь, 2022

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних  инженерных систем.
Ноябрь, 2022

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних  инженерных систем.
Ноябрь, 2022

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних  инженерных систем.
Декабрь, 2022

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних  инженерных систем.
Декабрь, 2022

Выполняются работы по устройству фасада, кровли, благоустройства территории, общестроительные и отделочные работы,а также выполняются работы по устройству наружных и внутренних инженерных систем.

Введен в эксплуатацию 19 января 2023 г.
Январь, 2023

Введен в эксплуатацию 19 января 2023 г.
